深基坑施工方案编制要点

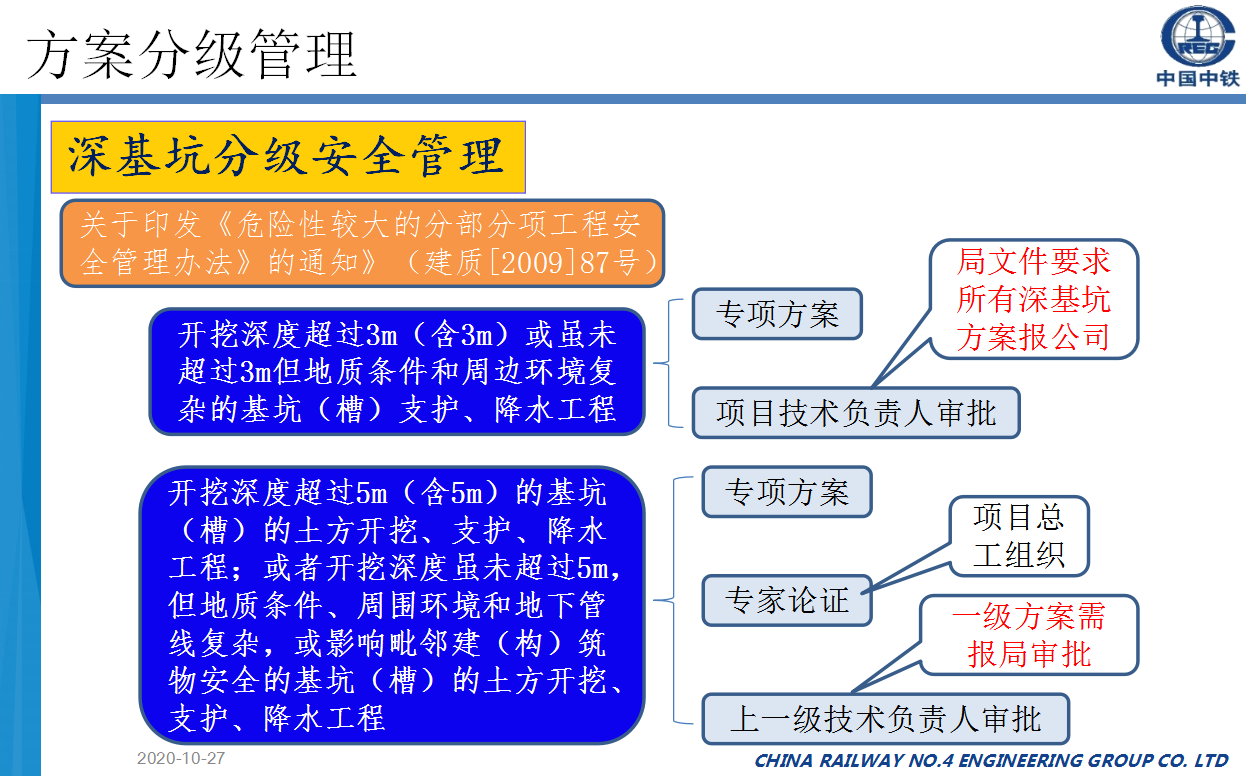

深基坑分级安全管理
关于印发《危险性较大的分部分项工程安全管理办法》的通知》(建质[2009]87号)
开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程
开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;或者开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建(构)筑物安全的基坑(槽)的土方开挖、支护、降水工程

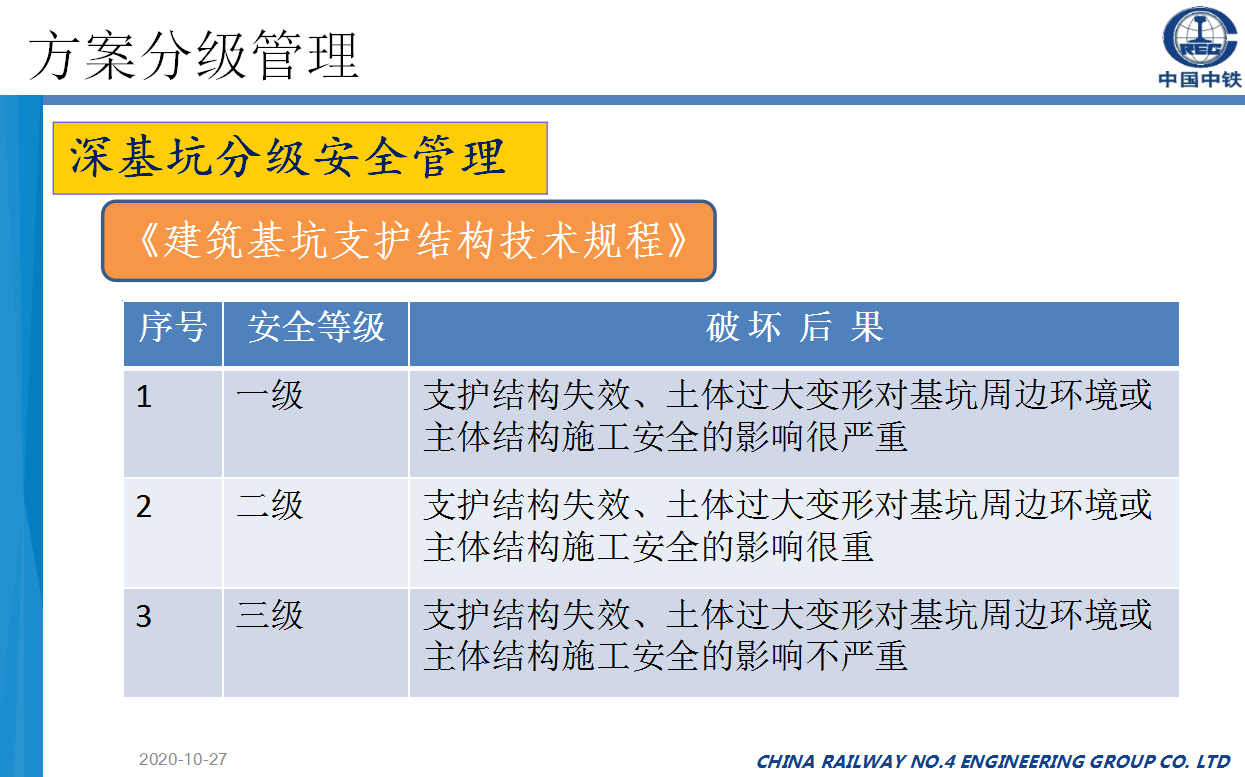

一级
支护结构失效、土体过大变形对基坑周边环境或主体结构施工安全的影响很严重
二级
支护结构失效、土体过大变形对基坑周边环境或主体结构施工安全的影响很重
三级
支护结构失效、土体过大变形对基坑周边环境或主体结构施工安全的影响不严重

方案编制要点
方案管理要点
1、方案交底
方案交底是在分部分项工程施工前,总工或工程部长理解方案的基础上,将方案总体情况、主要施工方法、工艺流程、控制要点等向技术主管、现场负责人、安全主管及协作队伍施工负责人等交底的过程,必须编制专项方案交底书,而不是以PPT甚至word文档等形式讲解施工方案。
