您当前位置:首页 » 岩土工程 » 边坡与基坑工程
某水库左坝肩上坝公路边坡坡治理施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-07
  • 资料类型:RAR
  • 资料大小:102 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某水库左坝肩上坝公路边坡坡治理施工方案
水库左坝肩上坝公路边坡滑坡处理工程是一项对滑坡体清挖,并进行喷锚支护的工程,位于 水库上坝公路左侧。
本工程范围包括:坡顶及马道排水沟、滑坡体清挖、锚固与支护、施工道路、临时工程等建筑物。
施工布置总原则
业主前期作了大量卓有成效的施工准备工作,创造了良好的施工外围环境。根据单位多年来的施工经验,结合本工程的规模、特点、施工环境及施工条件,拟定本工程的施工总布置原则为:
(1)施工营地、施工场地等临时设施与施工道路均按业主文件要求及业主提供的各种条件在指定的范围内进行规划布置。
(2)所有的生活、生产临建设施、施工辅助企业等的规模和容量按施工总进度及施工强度的需要进行规划设计,力求布置紧凑、合理、方便使用,规模精简,以降低工程造价,并尽量避免与其它标段工程施工的干扰和影响。
(3)在施工中,施工风、水、电供应及施工排水等临时工程及设施的布置是否合理对工程的施工安全、进度及工程投资影响较大,在布置上要综合考虑施工程序、施工交通、施工安全、开挖爆破影响、均衡施工强度等因素。
(4)按国家有关规定和业主的要求,所有的生活、生产等设施布置要体现安全生产、文明施工。
(5)施工场地及营地均按有关要求配置足够可靠的环保设施及消防设施,避免施工对公众利益的损害。

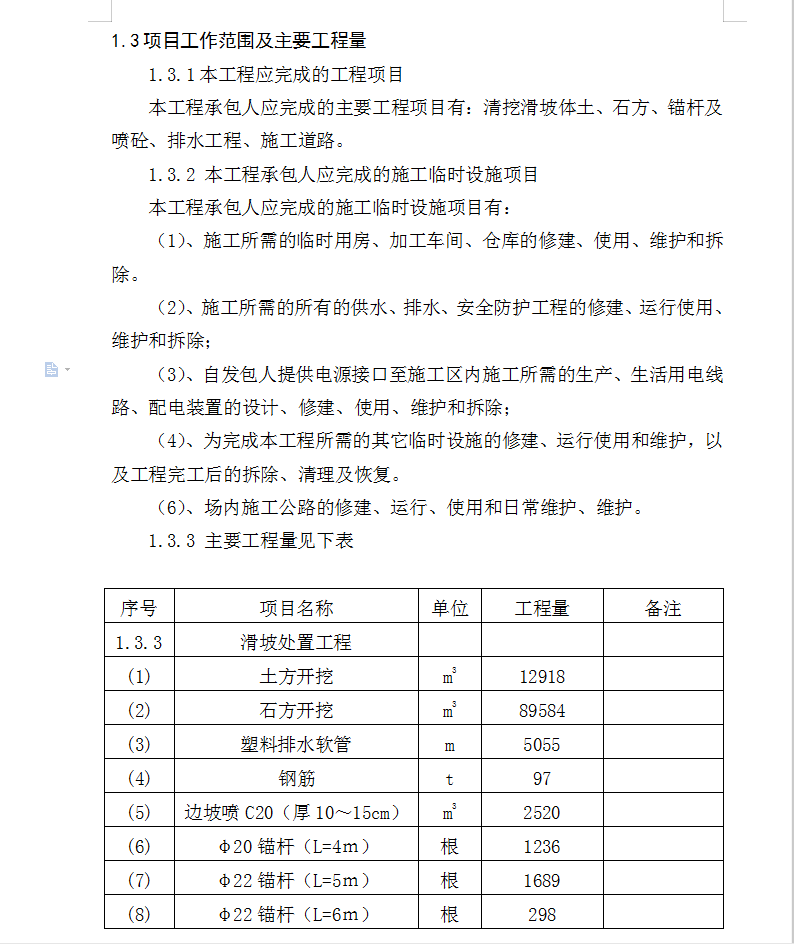

资料截图
  • 某水库左坝肩上坝公路边坡坡治理施工方案
  • 某水库左坝肩上坝公路边坡坡治理施工方案
  • 某水库左坝肩上坝公路边坡坡治理施工方案
