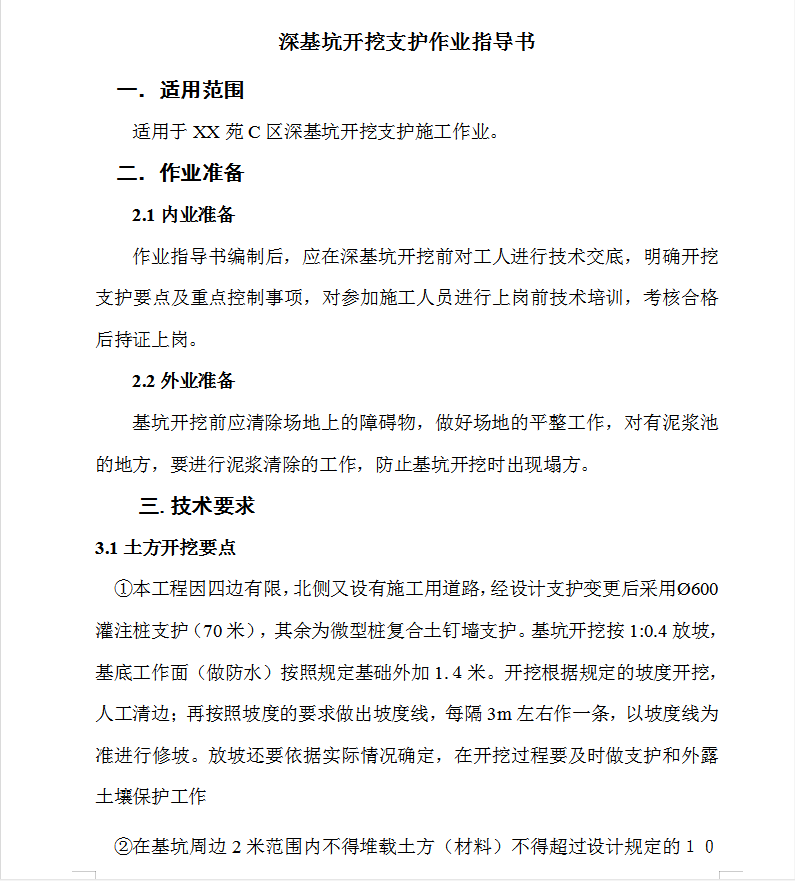

一.适用范围
适用于XX苑C区深基坑开挖支护施工作业。
二.作业准备
2.1内业准备
作业指导书编制后,应在深基坑开挖前对工人进行技术交底,明确开挖支护要点及重点控制事项,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2外业准备
基坑开挖前应清除场地上的障碍物,做好场地的平整工作,对有泥浆池的地方,要进行泥浆清除的工作,防止基坑开挖时出现塌方。
三.技术要求
3.1土方开挖要点
①本工程因四边有限,北侧又设有施工用道路,经设计支护变更后采用Ø600灌注桩支护(70米),其余为微型桩复合土钉墙支护。基坑开挖按1:0.4放坡,基底工作面(做防水)按照规定基础外加1.4米。开挖根据规定的坡度开挖,人工清边;再按照坡度的要求做出坡度线,每隔3m左右作一条,以坡度线为准进行修坡。放坡还要依据实际情况确定,在开挖过程要及时做支护和外露土壤保护工作
