围堰施工安全技术交底 4P

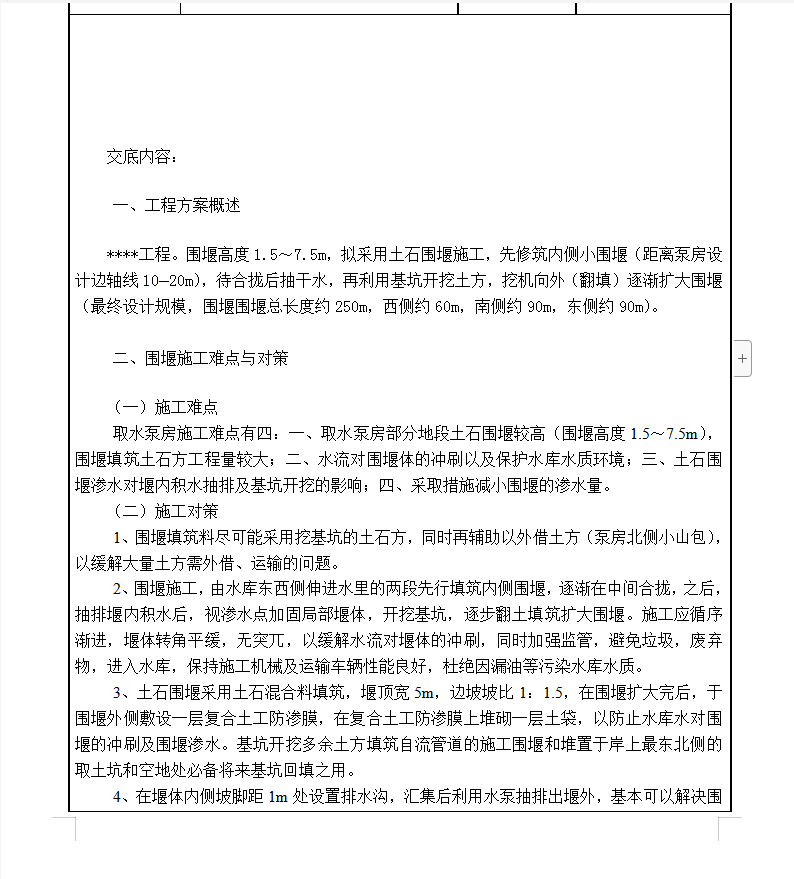

一、工程方案概述
****工程。围堰高度1.5~7.5m,拟采用土石围堰施工,先修筑内侧小围堰(距离泵房设计边轴线10—20m),待合拢后抽干水,再利用基坑开挖土方,挖机向外(翻填)逐渐扩大围堰(最终设计规模,围堰围堰总长度约250m,西侧约60m,南侧约90m,东侧约90m)。

二、围堰施工难点与对策
(一)施工难点
取水泵房施工难点有四:一、取水泵房部分地段土石围堰较高(围堰高度1.5~7.5m),围堰填筑土石方工程量较大;二、水流对围堰体的冲刷以及保护水库水质环境;三、土石围堰渗水对堰内积水抽排及基坑开挖的影响;四、采取措施减小围堰的渗水量。
(二)施工对策
1、围堰填筑料尽可能采用挖基坑的土石方,同时再辅助以外借土方(泵房北侧小山包),以缓解大量土方需外借、运输的问题。
2、围堰施工,由水库东西侧伸进水里的两段先行填筑内侧围堰,逐渐在中间合拢,之后,抽排堰内积水后,视渗水点加固局部堰体,开挖基坑,逐步翻土填筑扩大围堰。施工应循序渐进,堰体转角平缓,无突兀,以缓解水流对堰体的冲刷,同时加强监管,避免垃圾,废弃物,进入水库,保持施工机械及运输车辆性能良好,杜绝因漏油等污染水库水质。
3、土石围堰采用土石混合料填筑,堰顶宽5m,边坡坡比1:1.5,在围堰扩大完后,于围堰外侧敷设一层复合土工防渗膜,在复合土工防渗膜上堆砌一层土袋,以防止水库水对围堰的冲刷及围堰渗水。基坑开挖多余土方填筑自流管道的施工围堰和堆置于岸上最东北侧的取土坑和空地处必备将来基坑回填之用。
