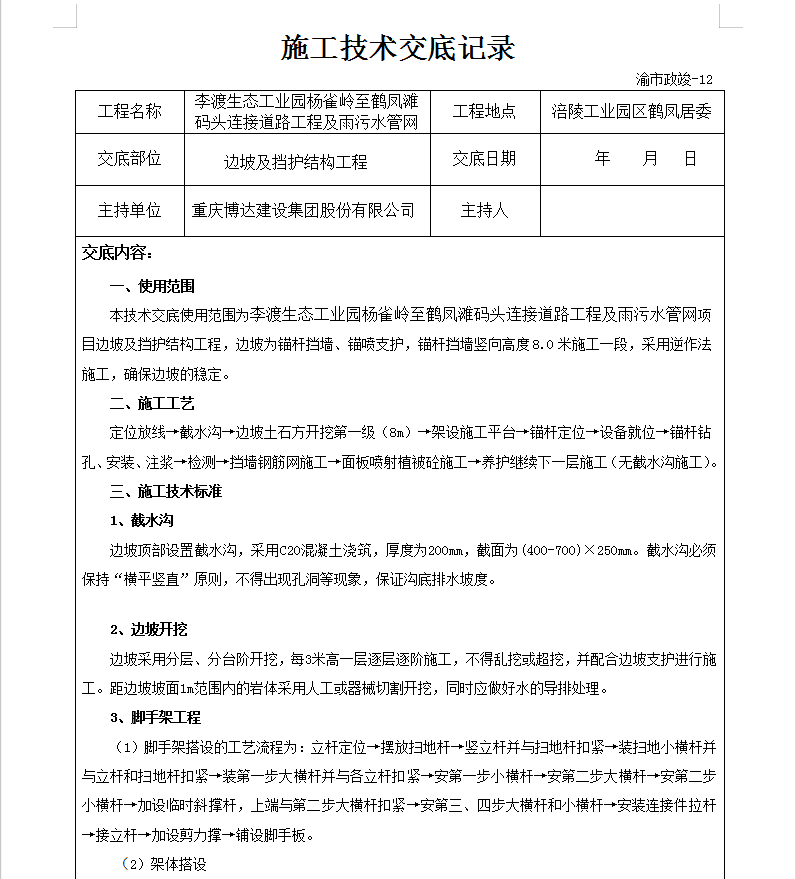

一、使用范围
本技术交底使用范围为李渡生态工业园杨雀岭至鹤凤滩码头连接道路工程及雨污水管网项目边坡及挡护结构工程,边坡为锚杆挡墙、锚喷支护,锚杆挡墙竖向高度8.0米施工一段,采用逆作法施工,确保边坡的稳定。

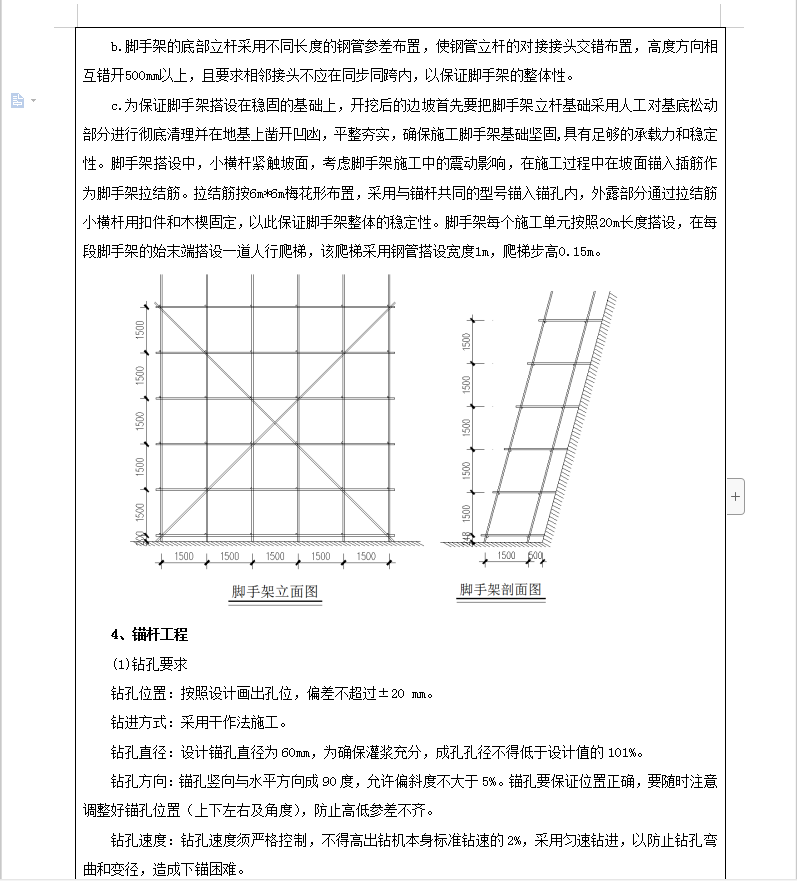

二、施工工艺

定位放线→截水沟→边坡土石方开挖第一级(8m)→架设施工平台→锚杆定位→设备就位→锚杆钻孔、安装、注浆→检测→挡墙钢筋网施工→面板喷射植被砼施工→养护继续下一层施工(无截水沟施工)。
三、施工技术标准
1、截水沟
边坡顶部设置截水沟,采用C20混凝土浇筑,厚度为200mm,截面为(400-700)×250mm。截水沟必须保持“横平竖直”原则,不得出现孔洞等现象,保证沟底排水坡度。
2、边坡开挖
边坡采用分层、分台阶开挖,每3米高一层逐层逐阶施工,不得乱挖或超挖,并配合边坡支护进行施工。距边坡坡面1m范围内的岩体采用人工或器械切割开挖,同时应做好水的导排处理。
