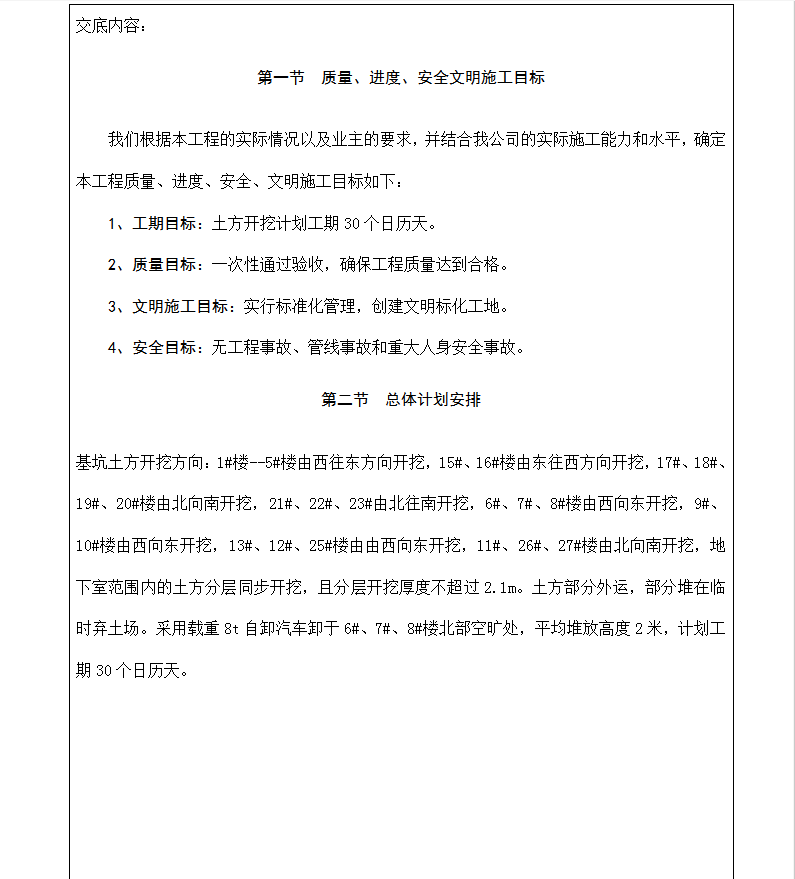

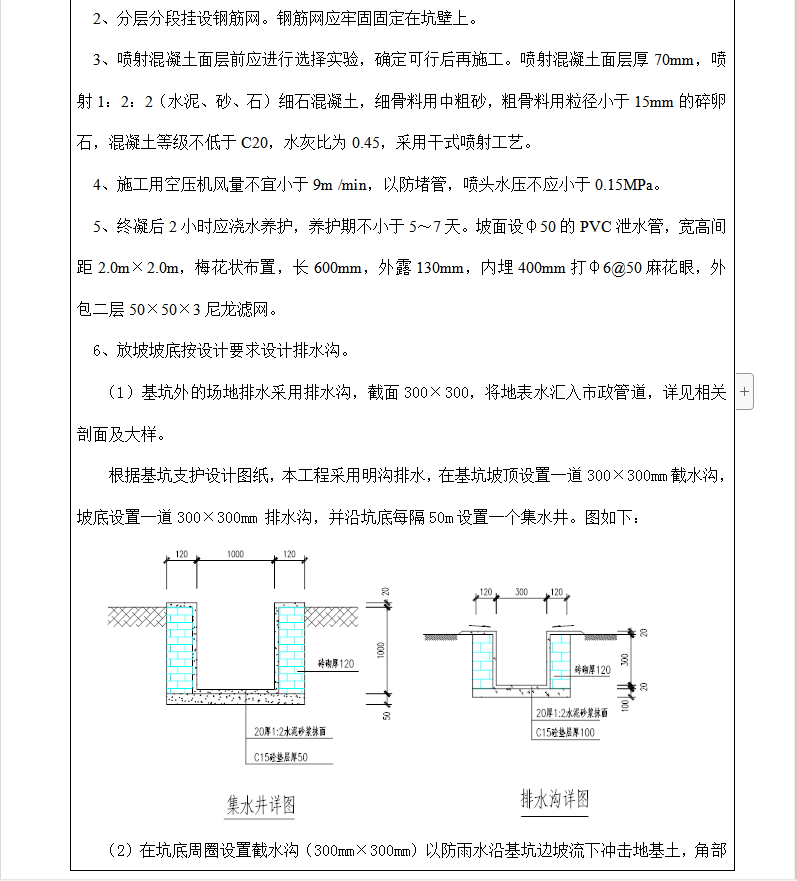

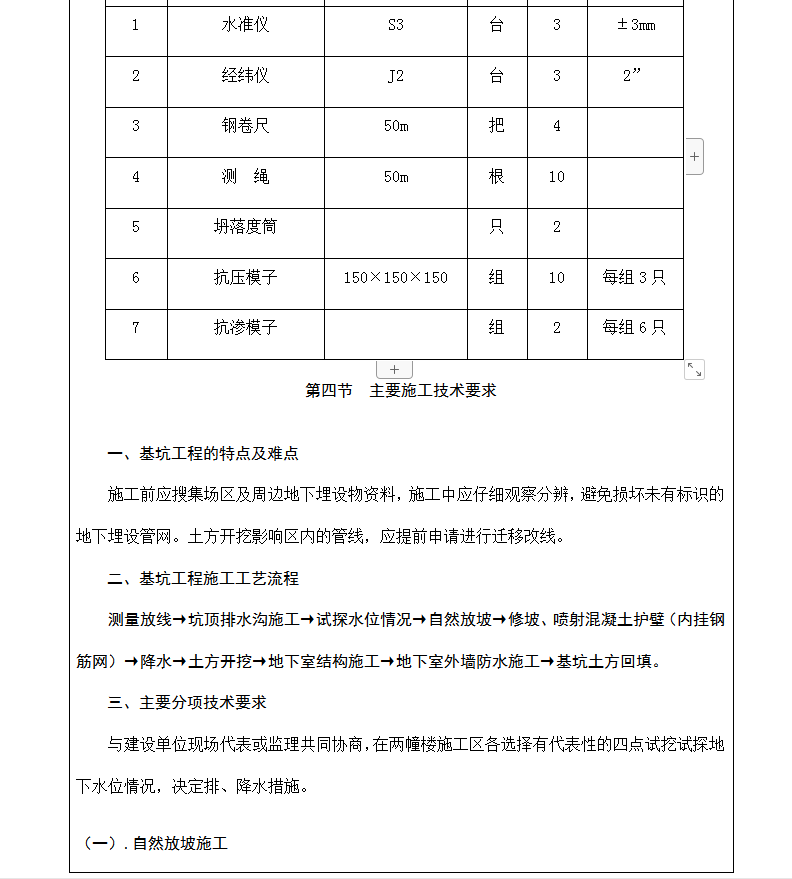

基坑土方开挖方向:1#楼--5#楼由西往东方向开挖,15#、16#楼由东往西方向开挖,17#、18#、19#、20#楼由北向南开挖,21#、22#、23#由北往南开挖,6#、7#、8#楼由西向东开挖,9#、10#楼由西向东开挖,13#、12#、25#楼由由西向东开挖,11#、26#、27#楼由北向南开挖,地下室范围内的土方分层同步开挖,且分层开挖厚度不超过2.1m。土方部分外运,部分堆在临时弃土场。采用载重8t自卸汽车卸于6#、7#、8#楼北部空旷处,平均堆放高度2米,计划工期30个日历天。
