某铁路项目路堑防护工程混凝土骨架护坡施工技术交底 5P

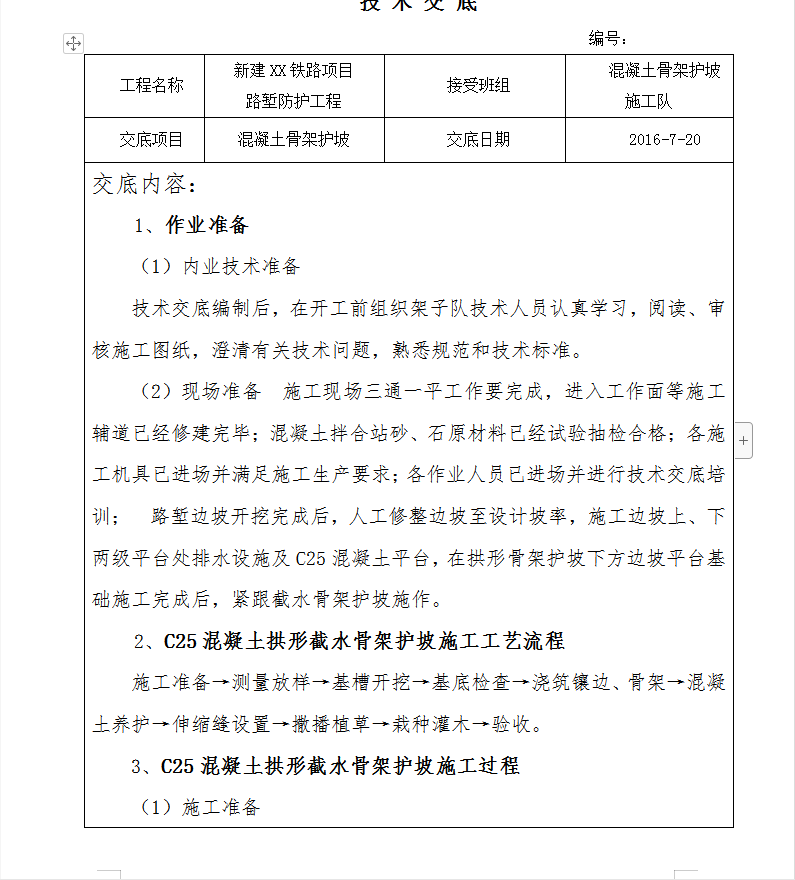

1、作业准备
(1)内业技术准备
技术交底编制后,在开工前组织架子队技术人员认真学习,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
(2)现场准备 施工现场三通一平工作要完成,进入工作面等施工辅道已经修建完毕;混凝土拌合站砂、石原材料已经试验抽检合格;各施工机具已进场并满足施工生产要求;各作业人员已进场并进行技术交底培训; 路堑边坡开挖完成后,人工修整边坡至设计坡率,施工边坡上、下两级平台处排水设施及C25混凝土平台,在拱形骨架护坡下方边坡平台基础施工完成后,紧跟截水骨架护坡施作。
