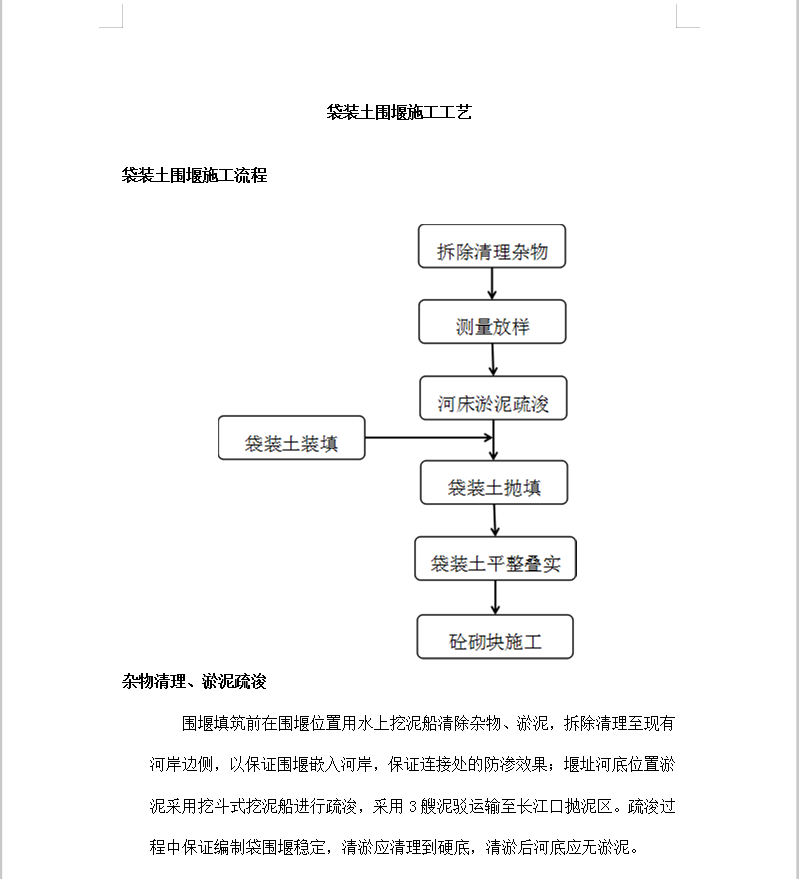

杂物清理、淤泥疏浚
围堰填筑前在围堰位置用水上挖泥船清除杂物、淤泥,拆除清理至现有河岸边侧,以保证围堰嵌入河岸,保证连接处的防渗效果;堰址河底位置淤泥采用挖斗式挖泥船进行疏浚,采用3艘泥驳运输至长江口抛泥区。疏浚过程中保证编制袋围堰稳定,清淤应清理到硬底,清淤后河底应无淤泥。
袋装土装填

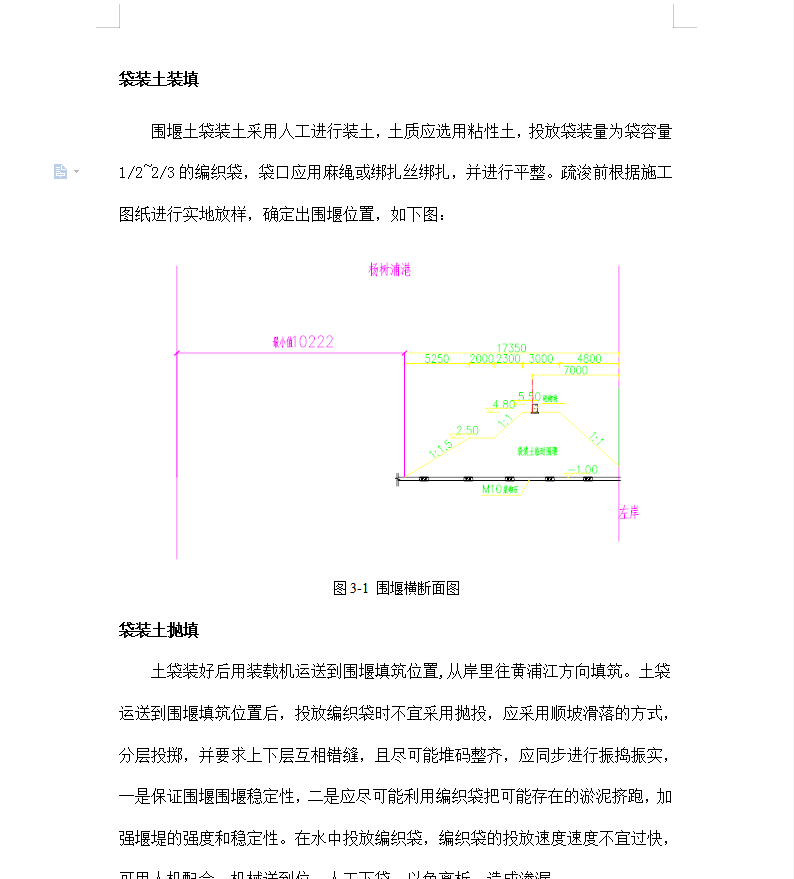

围堰土袋装土采用人工进行装土,土质应选用粘性土,投放袋装量为袋容量1/2~2/3的编织袋,袋口应用麻绳或绑扎丝绑扎,并进行平整。疏浚前根据施工图纸进行实地放样,确定出围堰位置,
袋装土抛填
土袋装好后用装载机运送到围堰填筑位置,从岸里往黄浦江方向填筑。土袋运送到围堰填筑位置后,投放编织袋时不宜采用抛投,应采用顺坡滑落的方式,分层投掷,并要求上下层互相错缝,且尽可能堆码整齐,应同步进行振捣振实,一是保证围堰围堰稳定性,二是应尽可能利用编织袋把可能存在的淤泥挤跑,加强堰堤的强度和稳定性。在水中投放编织袋,编织袋的投放速度速度不宜过快,可用人机配合,机械送到位,人工下袋,以免离析,造成渗漏。
