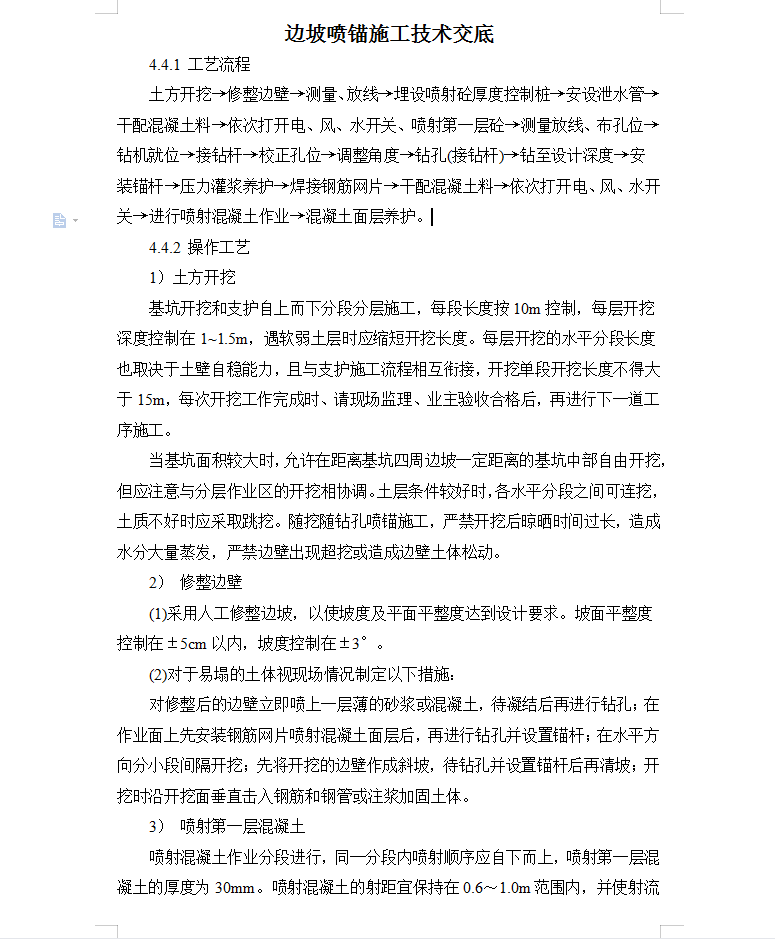

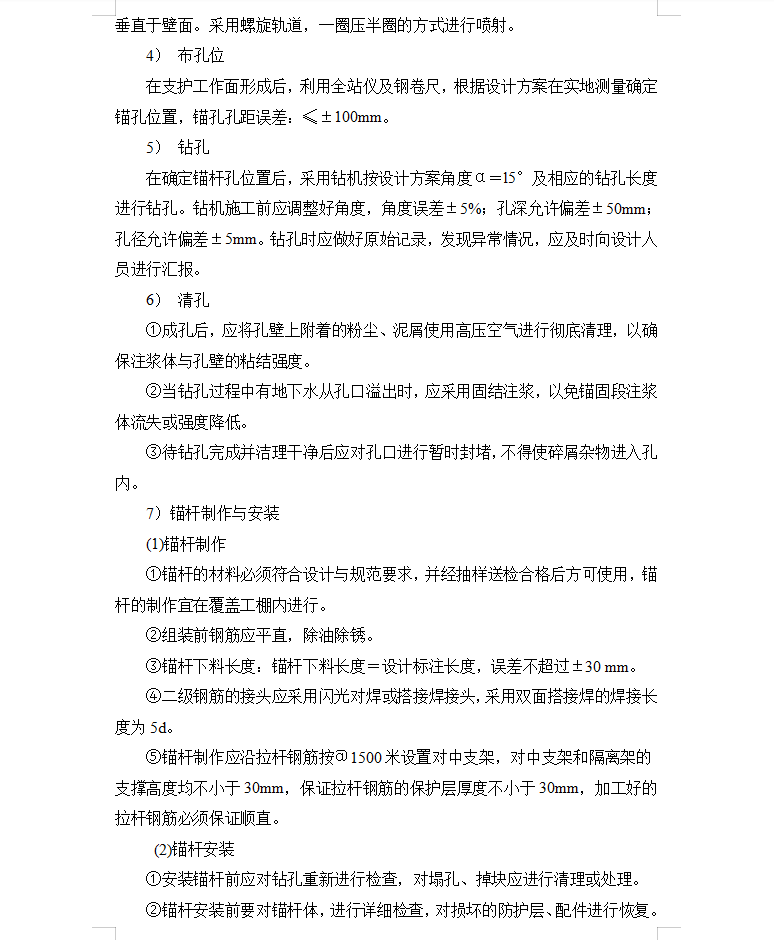

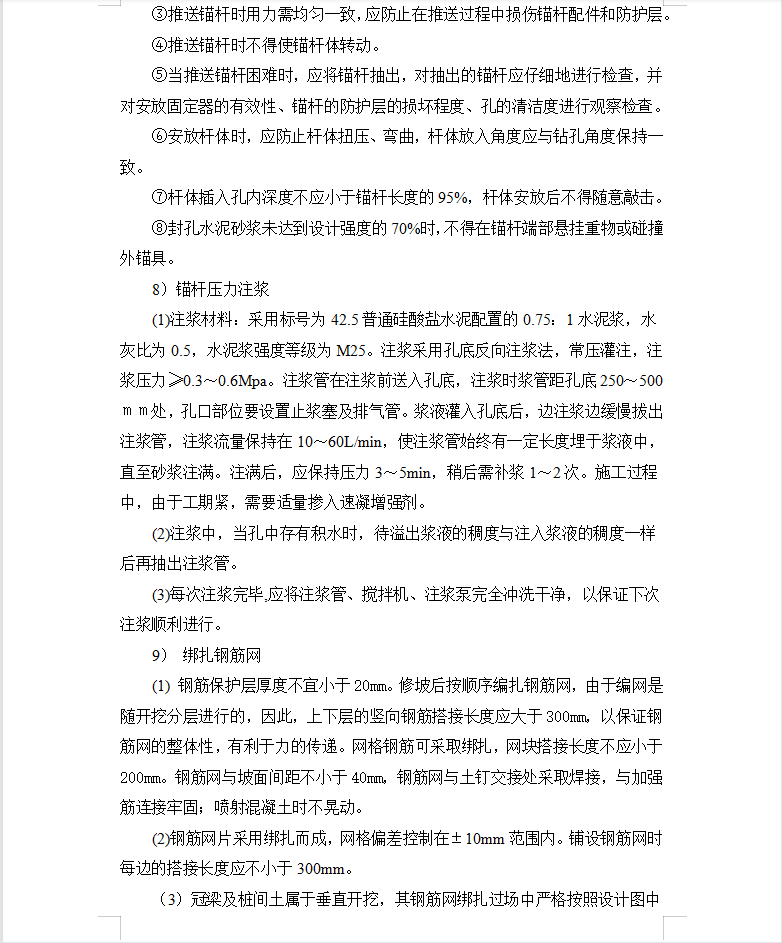

边坡喷锚施工技术交底 5P
工艺流程:土方开挖→修整边壁→测量、放线→埋设喷射砼厚度控制桩→安设泄水管→干配混凝土料→依次打开电、风、水开关、喷射第一层砼→测量放线、布孔位→钻机就位→接钻杆→校正孔位→调整角度→钻孔(接钻杆)→钻至设计深度→安装锚杆→压力灌浆养护→焊接钢筋网片→干配混凝土料→依次打开电、风、水开关→进行喷射混凝土作业→混凝土面层养护。
