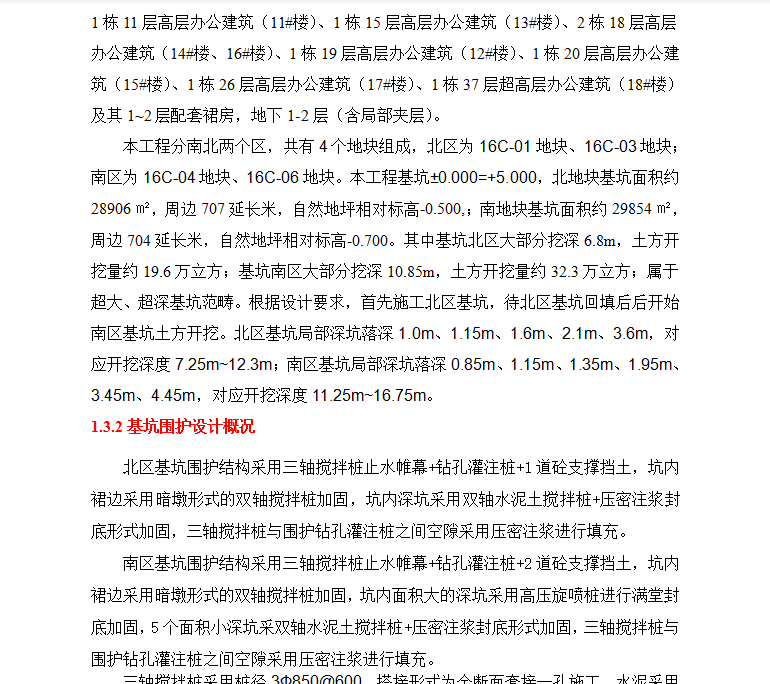

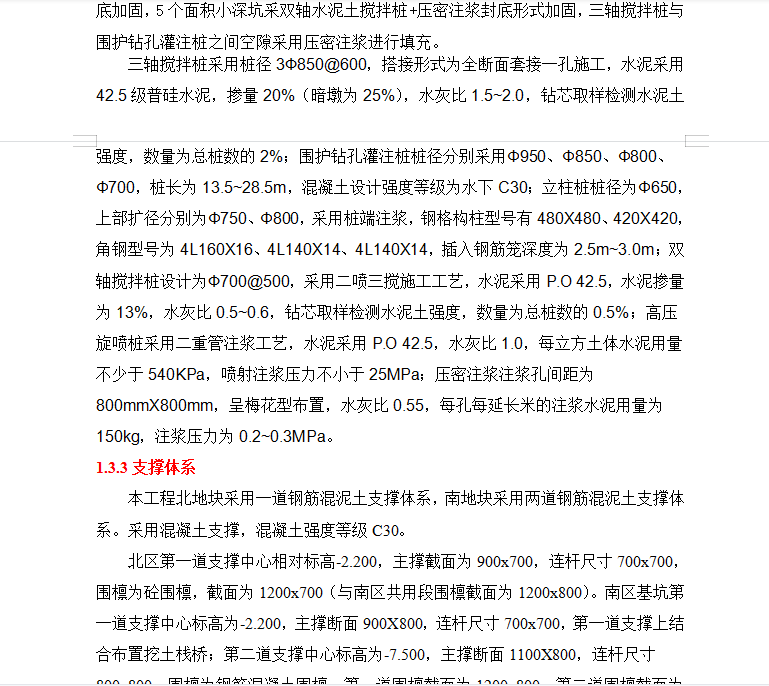

土方开挖施工方案
工程概况:本工程位于xx市xx区xx镇,基坑南、北面道路已经施工,管线众多且离基坑很近,加之基坑开挖深度大,必须严格控制基坑挖土时间,以防基坑周边建筑管线发生变形位移。同时本工程的工期紧,挖土过程必须充分考虑基坑加固、深井降水、结构施工、基坑挖土、运土、弃土、人工清土及政府部门等各方面的协调、配合工作,充分利用各道工序之间的时间合理安排施工步骤
目录
1编制依据及工程概况 5
1.1编制依据 5
1.2编制原则 5
1.3工程概况 5
1.3.1工程建设概况 6
1.3.2基坑围护设计概况 6
1.3.3支撑体系 7
1.3.4工程地质 8
1.3.5管线情况 10
1.3.6工程难点及对策 10
2施工部署 11
……
8文明施工保证措施 50
8.1文明组织结构 50
8.2现场道路和排水 50
8.2.1现场道路 50
8.2.2现场排水 50
8.3材料、半成品堆放 50
8.3.1制定严谨的材料、半成品堆放奖罚细则 51
8.3.2钢筋材料的堆放 51
8.3.3模板、木枋 51
8.3.4钢管、扣件材料的堆放 51
8.3.5水泥、砂石堆放 51
8.3.6各分包材料及半成品的堆放 51
8.3.7其他材料及半成品 51
9附图 52
