居住用地棚户区改造安置房项目基坑支护、土方开挖停工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-10
  • 资料类型:RAR
  • 资料大小:237 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
居住用地棚户区改造安置房项目基坑支护、土方开挖停工方案

目前一、二标段土钉墙合计完成5500㎡,土方合计完成100000m3,疏干井全部完成,临边防护栏杆全封闭(架子管搭设,高度1.5m,三横一竖,竖杆间距3米)。一标段土方整体开挖至-5m,采用扣边方式土钉墙施工至-7.2m。二标段土方整体开挖至-4m,1#楼为复工后进行护坡桩施工回填至-3m,其它区域采用扣边方式土钉墙施工至-6m。

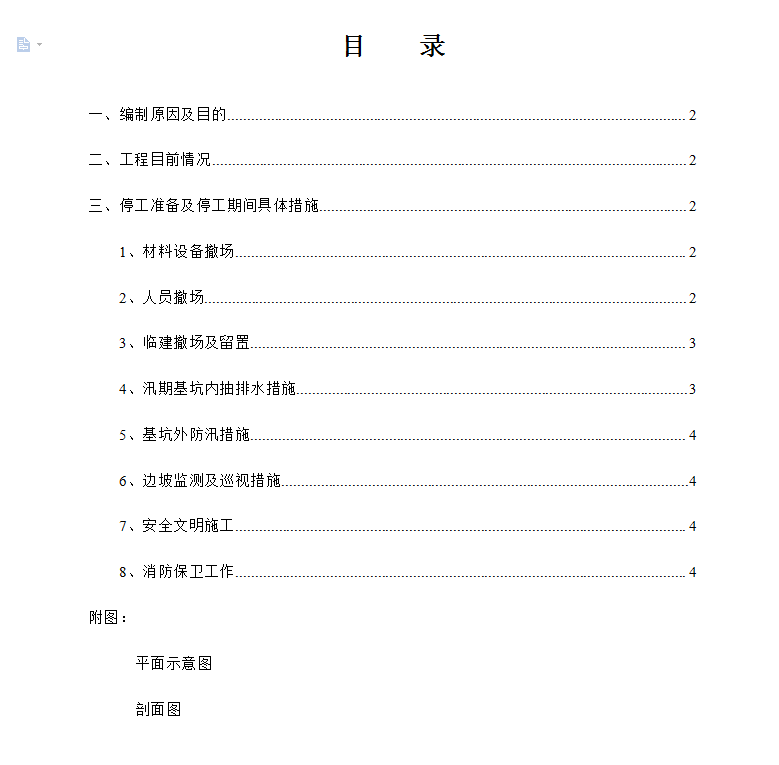

一、编制原因及目的 2
二、工程目前情况 2
三、停工准备及停工期间具体措施 2
1、材料设备撤场 2
2、人员撤场 2
3、临建撤场及留置 3

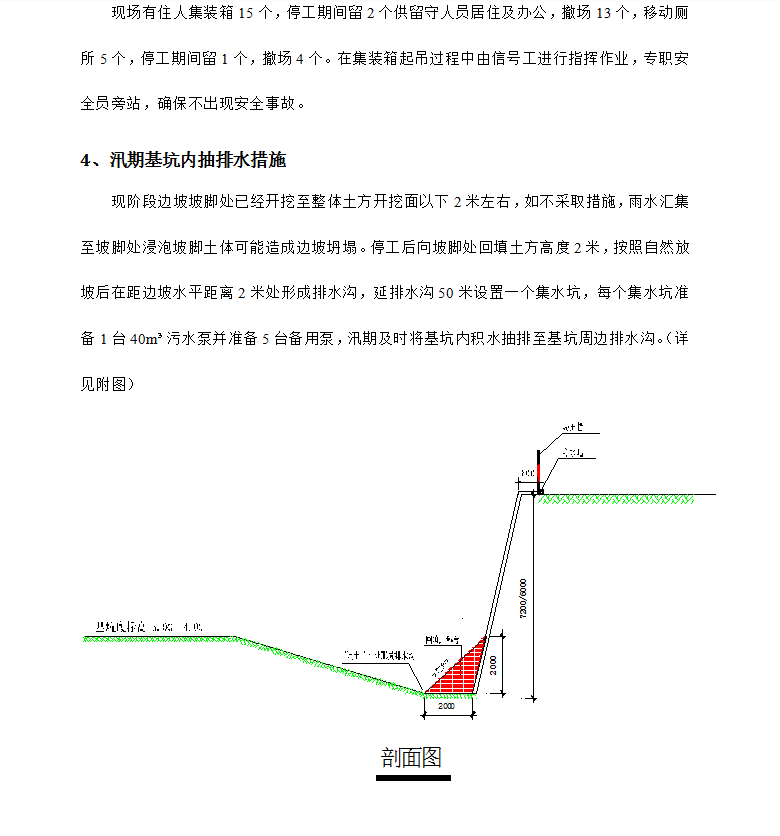

4、汛期基坑内抽排水措施 3
5、基坑外防汛措施 4
6、边坡监测及巡视措施 4
7、安全文明施工 4
8、消防保卫工作 4
