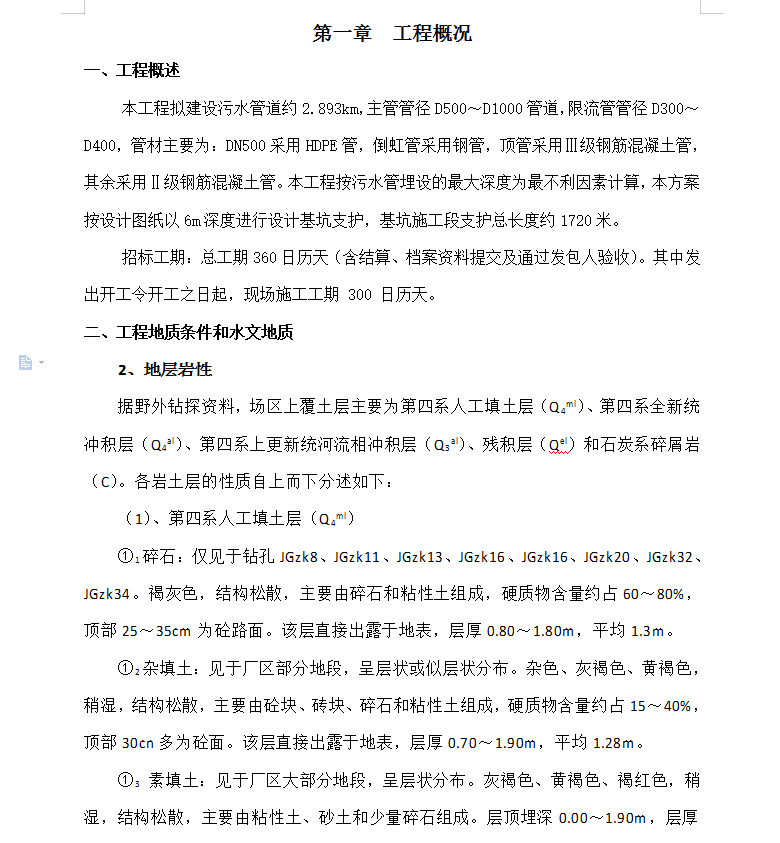

污水管网深基坑开挖专项施工方案 70P
本工程拟建设污水管道约2.893km,主管管径D500~D1000管道,限流管管径D300~D400,管材主要为:DN500采用HDPE管,倒虹管采用钢管,顶管采用Ⅲ级钢筋混凝土管,其余采用Ⅱ级钢筋混凝土管。本工程按污水管埋设的最大深度为最不利因素计算,本方案按设计图纸以6m深度进行设计基坑支护,基坑施工段支护总长度约1720米。

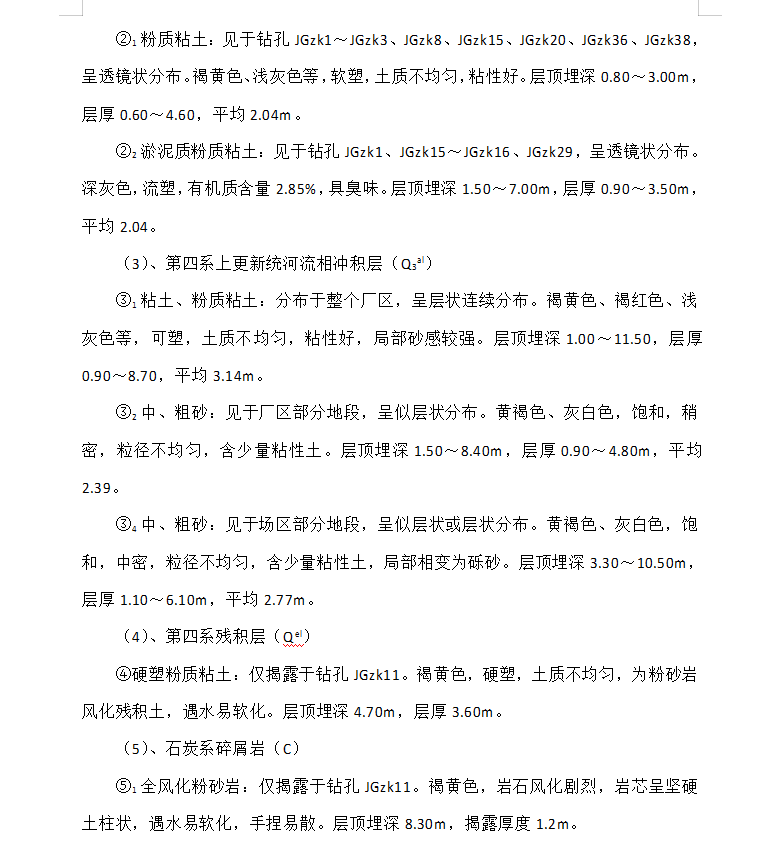

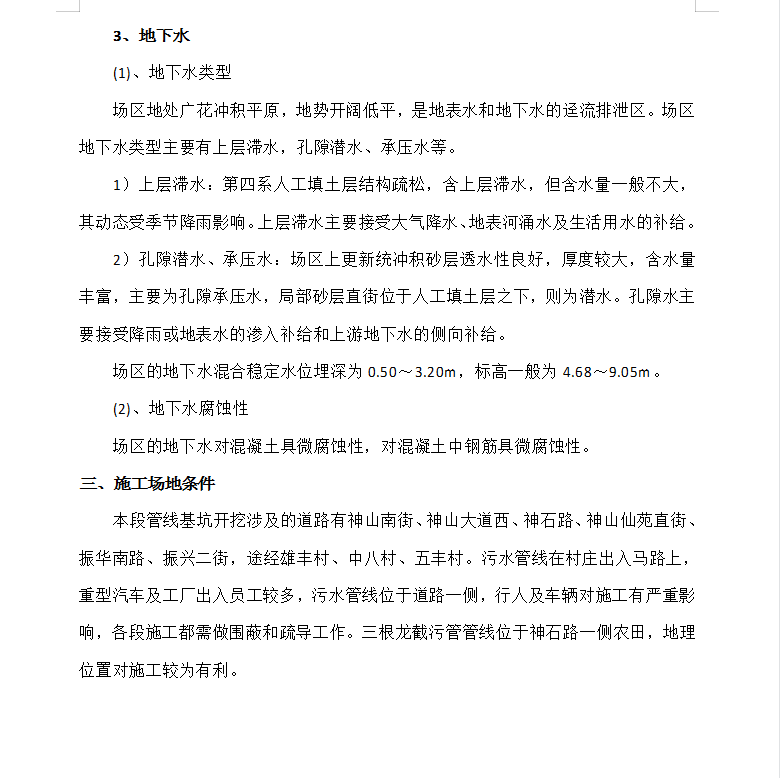

①1碎石:仅见于钻孔JGzk8、JGzk11、JGzk13、JGzk16、JGzk16、JGzk20、JGzk32、JGzk34。褐灰色,结构松散,主要由碎石和粘性土组成,硬质物含量约占60~80%,顶部25~35cm为砼路面。该层直接出露于地表,层厚0.80~1.80m,平均1.3m。
①2杂填土:见于厂区部分地段,呈层状或似层状分布。杂色、灰褐色、黄褐色,稍湿,结构松散,主要由砼块、砖块、碎石和粘性土组成,硬质物含量约占15~40%,顶部30cn多为砼面。该层直接出露于地表,层厚0.70~1.90m,平均1.28m。
①3 素填土:见于厂区大部分地段,呈层状分布。灰褐色、黄褐色、褐红色,稍湿,结构松散,主要由粘性土、砂土和少量碎石组成。层顶埋深0.00~1.90m,层厚0.60~3.30m,平均1.171m。
