您当前位置:首页 » 岩土工程 » 边坡与基坑工程
广场桩基、围护及土方开挖工程施工组织设计 200P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-30
  • 资料类型:RAR
  • 资料大小:12.0 MB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
广场桩基、围护及土方开挖工程施工组织设计 200P

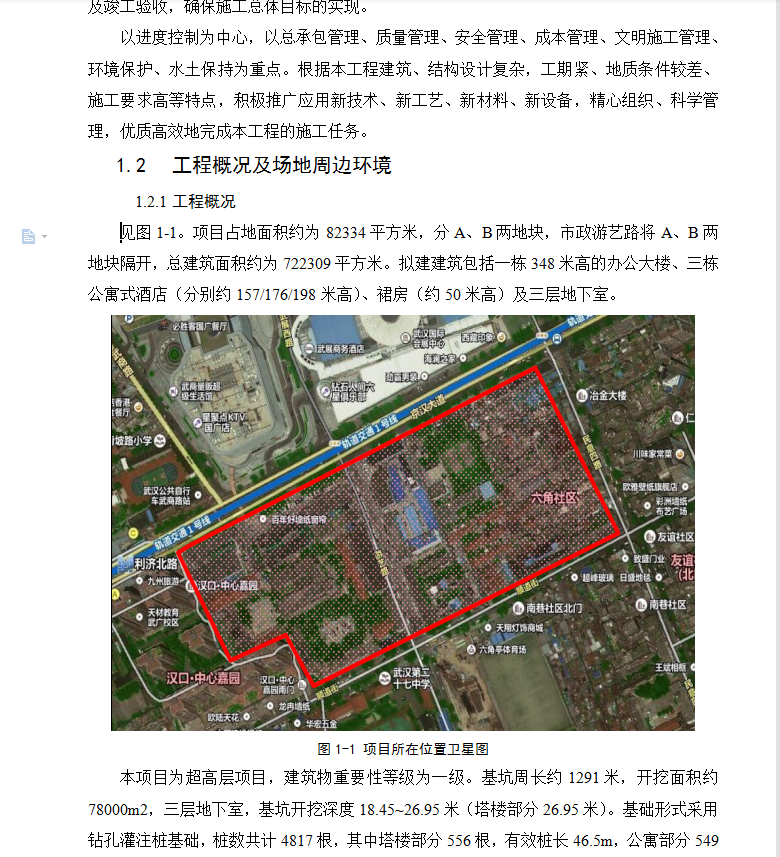

总建筑面积约为722309平方米。拟建建筑包括一栋348米高的办公大楼、三栋公寓式酒店(分别约157/176/198米高)、裙房(约50米高)及三层地下室。
本项目为超高层项目,建筑物重要性等级为一级。基坑周长约1291米,开挖面积约78000m2,三层地下室,基坑开挖深度18.45~26.95米(塔楼部分26.95米)。基础形式采用钻孔灌注桩基础,桩数共计4817根,其中塔楼部分556根,有效桩长46.5m,公寓部分549根,有效桩长46.5m,裙楼部分3712根,有效桩长45.5m。基坑支护拟采用地下连续墙加内支撑的形式,安全等级为一级,地下连续墙厚度1000mm,深度约为52~58米,内支撑延基坑深度方向布置四道。
资料截图
  • 广场桩基、围护及土方开挖工程施工组织设计 200P
  • 广场桩基、围护及土方开挖工程施工组织设计 200P
  • 广场桩基、围护及土方开挖工程施工组织设计 200P
