您当前位置:首页 » 岩土工程 » 边坡与基坑工程
基坑护坡工程施工方案 6p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-30
  • 资料类型:RAR
  • 资料大小:10.4 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
基坑护坡工程施工方案 6p

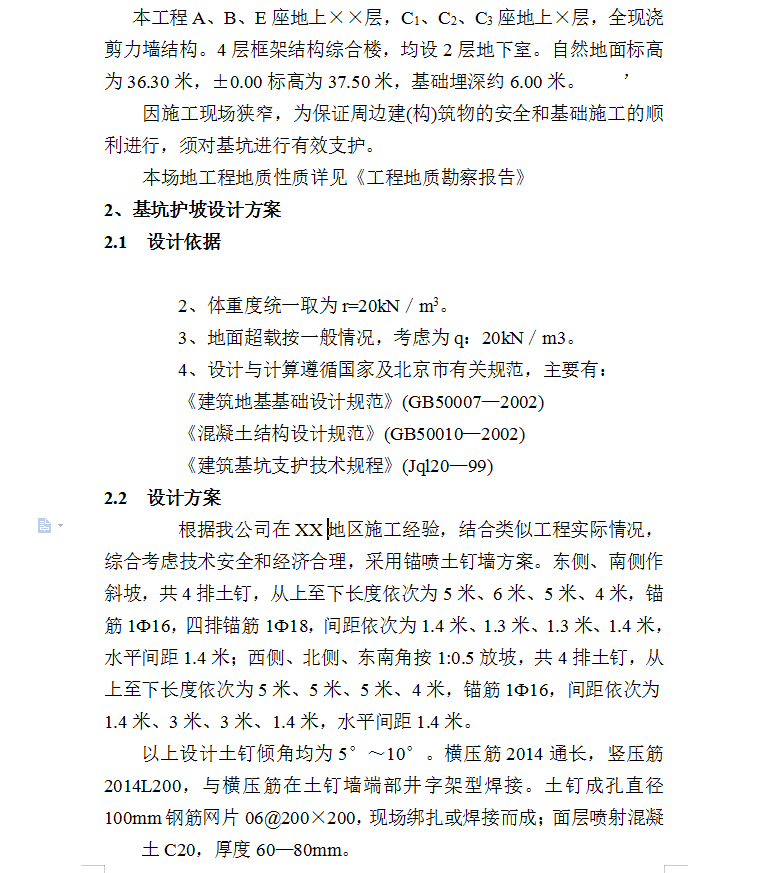

本工程A、B、E座地上××层,C1、C2、C3座地上×层,全现浇剪力墙结构。4层框架结构综合楼,均设2层地下室。自然地面标高为36.30米,±0.00标高为37.50米,基础埋深约6.00米。
根据我公司在XX地区施工经验,结合类似工程实际情况,综合考虑技术安全和经济合理,采用锚喷土钉墙方案。东侧、南侧作斜坡,共4排土钉,从上至下长度依次为5米、6米、5米、4米,锚筋1Ф16,四排锚筋1Ф18,间距依次为1.4米、1.3米、1.3米、1.4米,水平间距1.4米;西侧、北侧、东南角按1:0.5放坡,共4排土钉,从上至下长度依次为5米、5米、5米、4米,锚筋1Ф16,间距依次为1.4米、3米、3米、1.4米,水平间距1.4米。
以上设计土钉倾角均为5°~10°。横压筋2014通长,竖压筋2014L200,与横压筋在土钉墙端部井字架型焊接。土钉成孔直径100mm钢筋网片06@200×200,现场绑扎或焊接而成;面层喷射混凝
土C20,厚度60—80mm。
本工程采取信息法施工,各段土钉的排数、长度、间距应根据实际情况由现场技术负责人作出凋整。

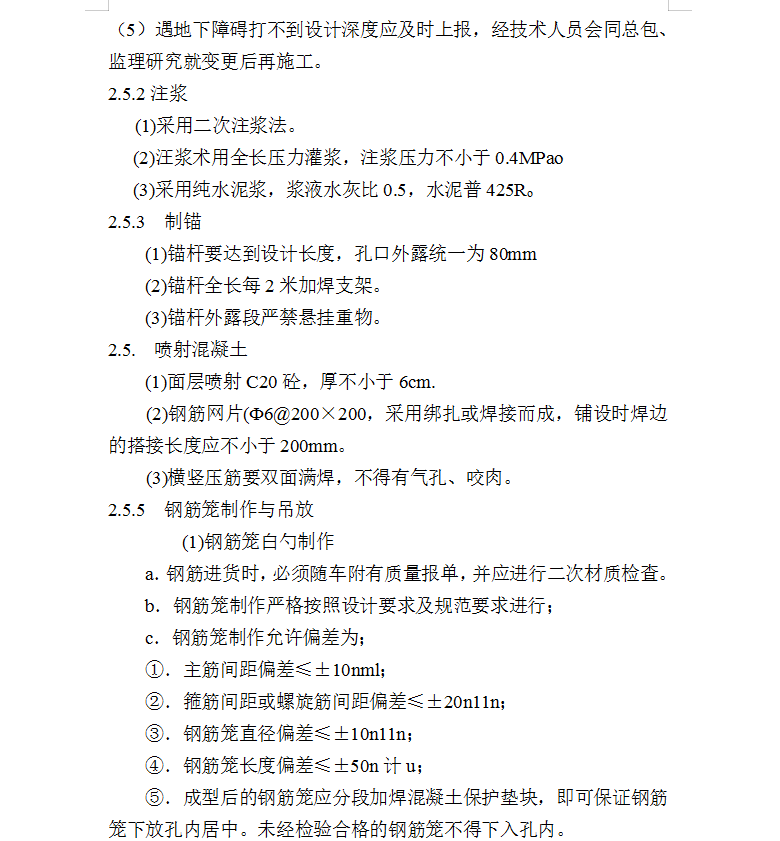

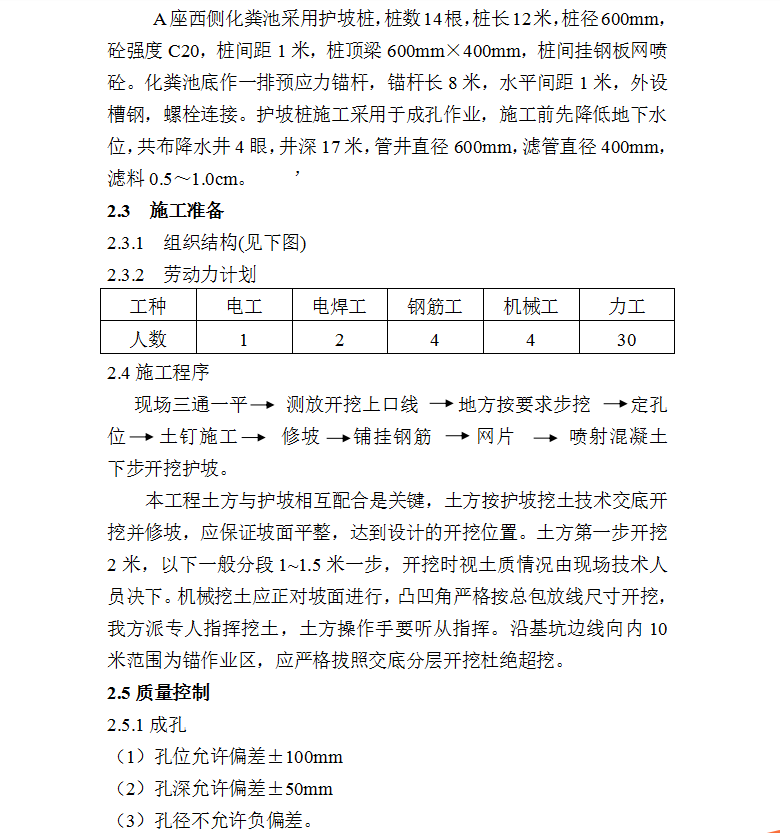

A座西侧化粪池采用护坡桩,桩数14根,桩长12米,桩径600mm,砼强度C20,桩间距1米,桩顶梁600mm×400mm,桩间挂钢板网喷砼。化粪池底作一排预应力锚杆,锚杆长8米,水平间距1米,外设槽钢,螺栓连接。护坡桩施工采用于成孔作业,施工前先降低地下水位,共布降水井4眼,井深17米,管井直径600mm,滤管直径400mm,滤料0.5~1.0cm。
资料截图
  • 基坑护坡工程施工方案 6p
  • 基坑护坡工程施工方案 6p
  • 基坑护坡工程施工方案 6p
