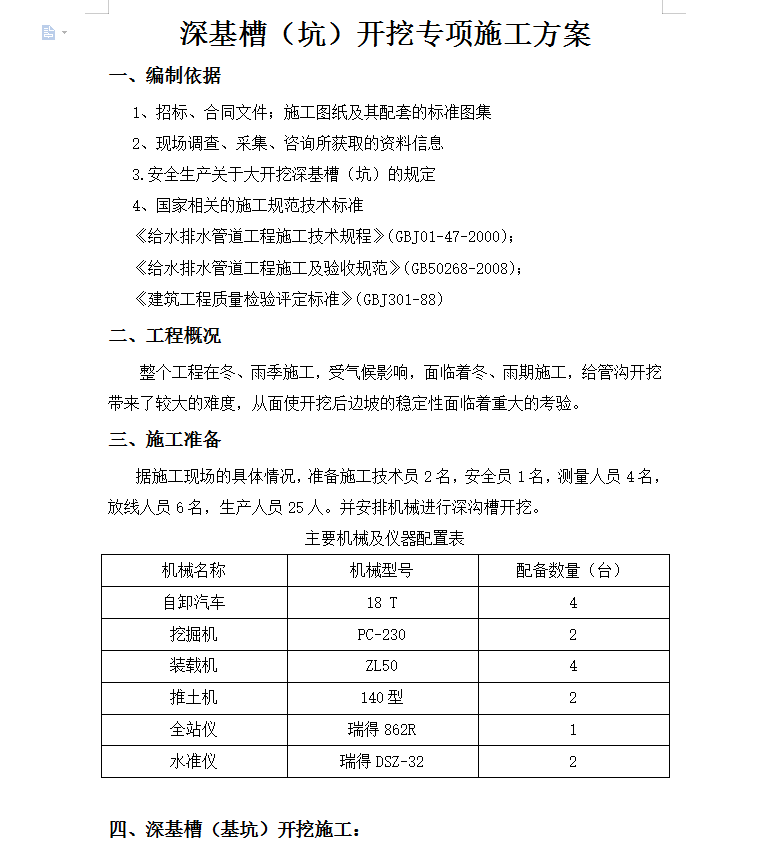

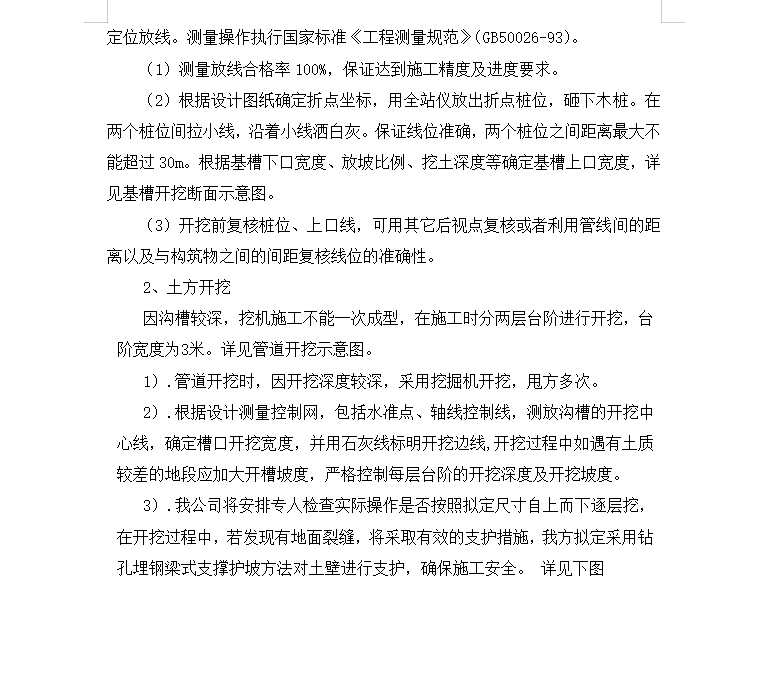

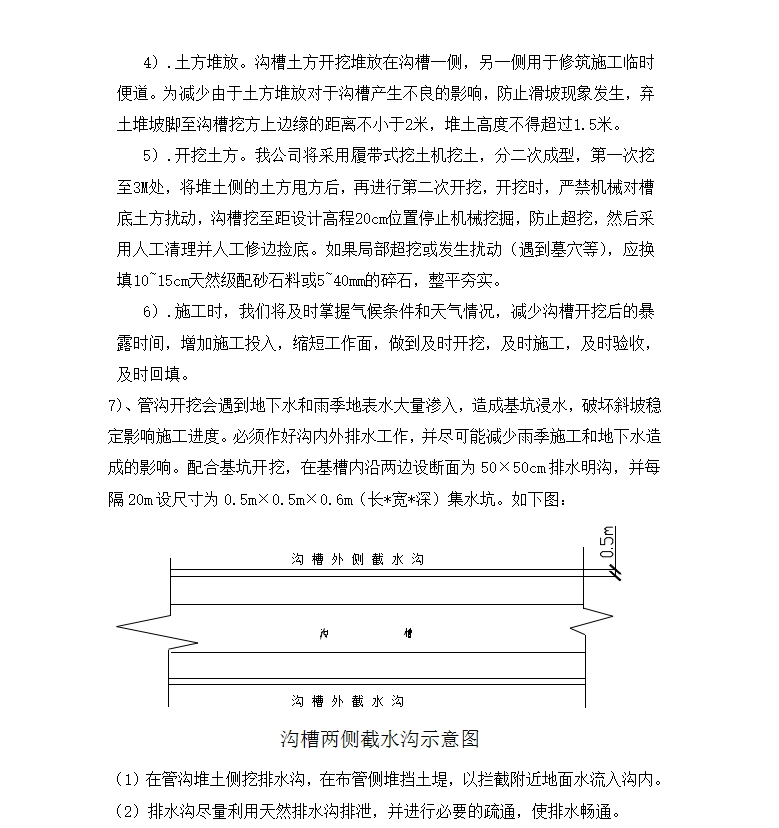

工程概况:整个工程在冬、雨季施工,受气候影响,面临着冬、雨期施工,给管沟开挖带来了较大的难度,从面使开挖后边坡的稳定性面临着重大的考验。
施工准备:据施工现场的具体情况,准备施工技术员2名,安全员1名,测量人员4名,放线人员6名,生产人员25人。并安排机械进行深沟槽开挖。
测量放线:所有测量定位放线依据勘测院所提供的桩位(导线点、水准点)成果表以及我施工方经监理及业主复核后签字盖章认可的现场控制桩等相关资料,进行测量定位放线。测量操作执行国家标准《工程测量规范》(GB50026-93)。
(1)测量放线合格率100%,保证达到施工精度及进度要求。
(2)根据设计图纸确定折点坐标,用全站仪放出折点桩位,砸下木桩。在两个桩位间拉小线,沿着小线洒白灰。保证线位准确,两个桩位之间距离最大不能超过30m。根据基槽下口宽度、放坡比例、挖土深度等确定基槽上口宽度,详见基槽开挖断面示意图。
(3)开挖前复核桩位、上口线,可用其它后视点复核或者利用管线间的距离以及与构筑物之间的间距复核线位的准确性。
