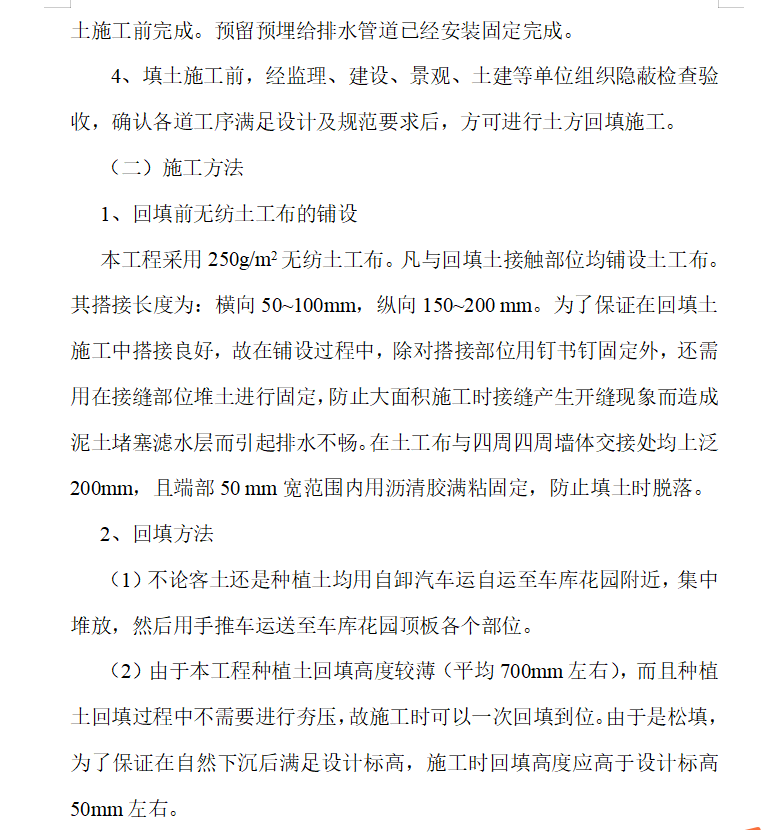

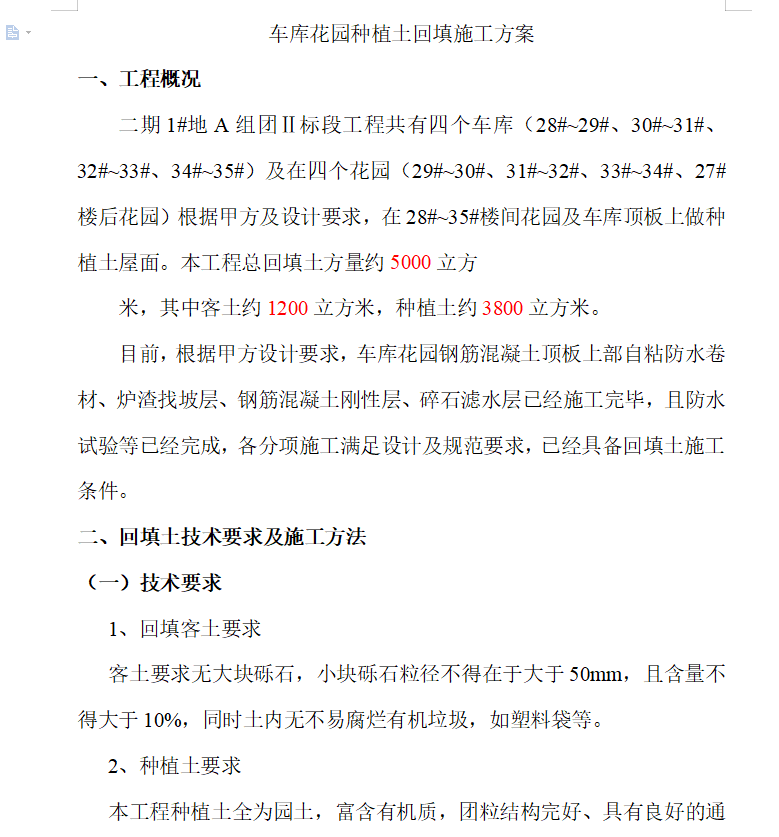

二期1#地A组团Ⅱ标段工程共有四个车库(28#~29#、30#~31#、32#~33#、34#~35#)及在四个花(29#~30#、31#~32#、33#~34#、27#楼后花园)根据甲方及设计要求,在28#~35#楼间花园及车库顶板上做种植土屋面。本工程总回填土方量约5000立方米,其中客土约1200立方米,种植土约3800立方米。
客土要求无大块砾石,小块砾石粒径不得在于大于50mm,且含量不得大于10%,同时土内无不易腐烂有机垃圾,如塑料袋等。
