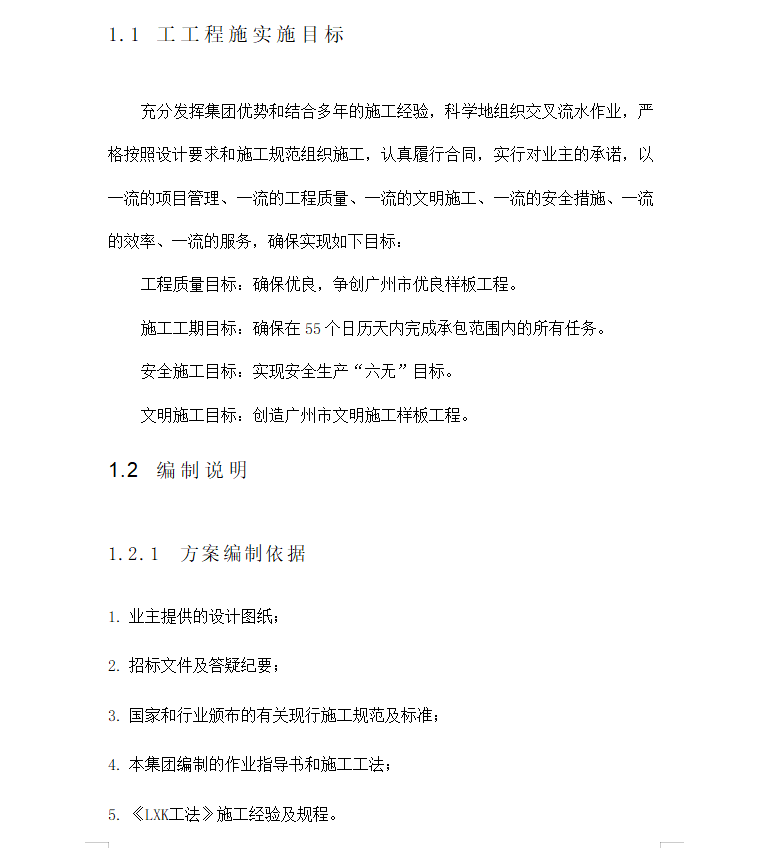

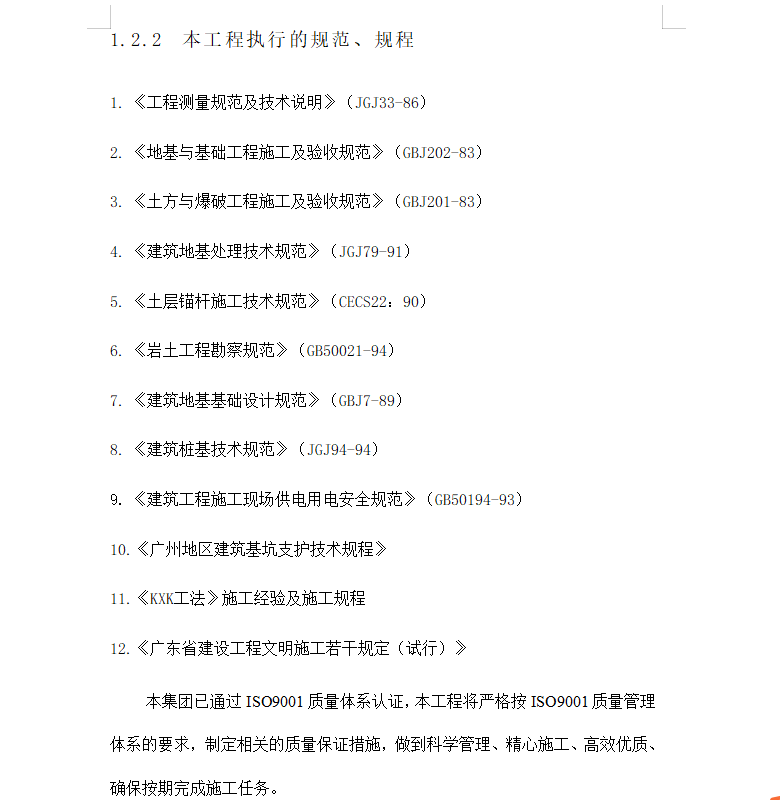

地下室土石方、支护、桩基础工程施工组织设计 106P

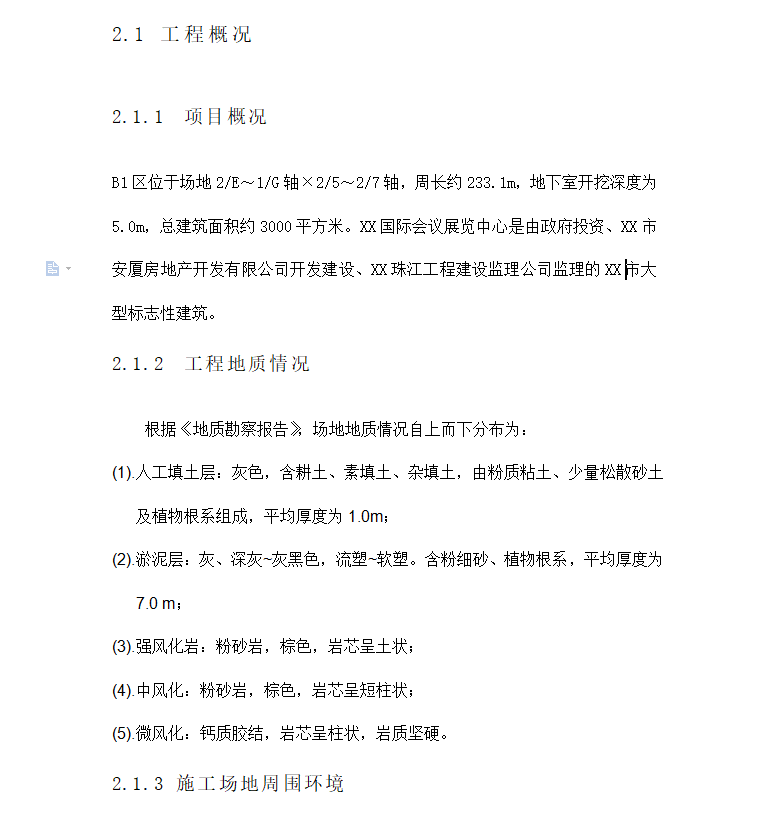

B1区位于场地2/E~1/G轴×2/5~2/7轴,周长约233.1m,地下室开挖深度为5.0m,总建筑面积约3000平方米。(1).适逢雨季施工:4、5月份是广州雨季期间,雨量较多,且持续时间长,因此施工期间必须做好防雨排水措施。
(2).止水要求高:淤泥层厚,地下水位高,因此在施工过程中必须保证搅拌桩的搭接长度和垂直度,同时采取有效措施处理好断桩等薄弱部位。
(3).淤泥层厚对人工挖孔桩带来较大难度:基坑底位于淤泥层上,开挖前必须施工砼硬化层,确保桩土运输顺利;同时在淤泥层中施工挖孔桩对挖进速度也产生较大影响。
