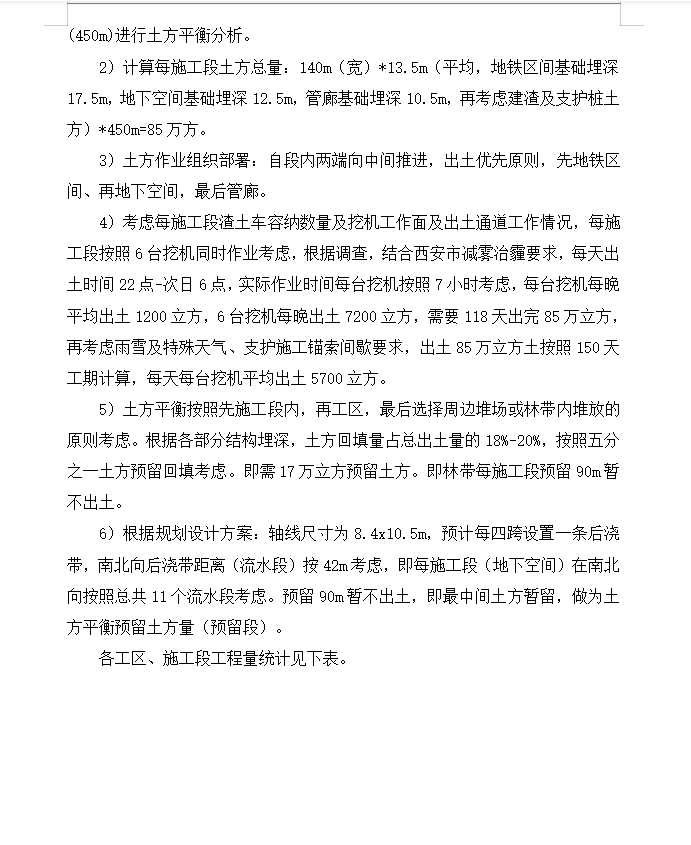

土方开挖与回填施工方案
本工程南北长5.85km,宽140m,平均坑深达到14-15m,预计土方挖方量超过1000万方,预计达到西安市整个年度建设工程土方外运量的五分之一,土方回填方量预计达到200多万方,因此挖方、填方土方平衡是本工程节省投资的一个重点事项。
