基坑工程土方开挖及回填施工方案 26p

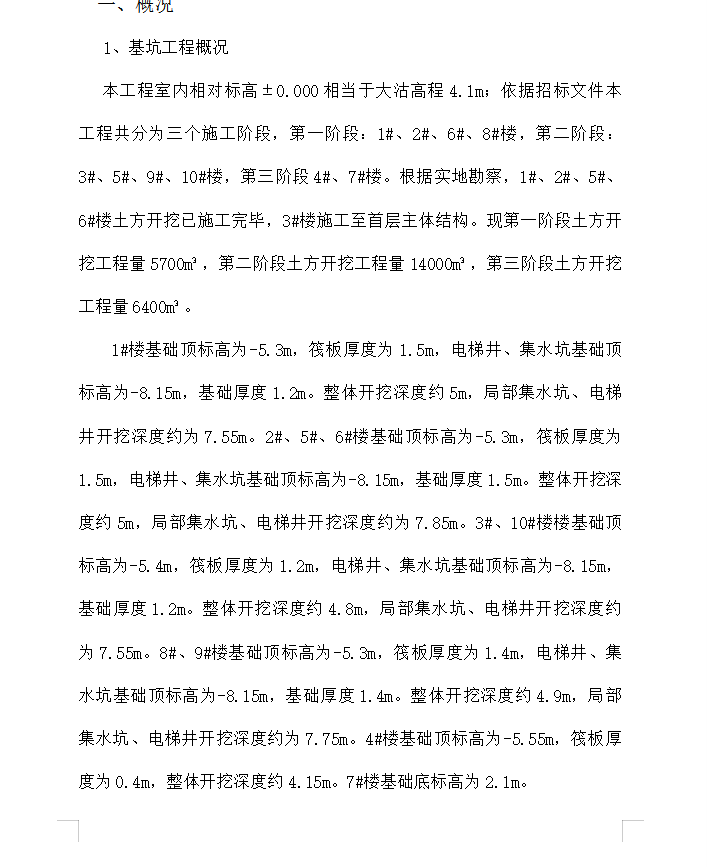

本工程室内相对标高±0.000相当于大沽高程4.1m;依据招标文件本工程共分为三个施工阶段,第一阶段:1#、2#、6#、8#楼,第二阶段:3#、5#、9#、10#楼,第三阶段4#、7#楼。根据实地勘察,1#、2#、5#、6#楼土方开挖已施工完毕,3#楼施工至首层主体结构。现第一阶段土方开挖工程量5700m3,第二阶段土方开挖工程量14000m3,第三阶段土方开挖工程量6400m3。
