溶洞处理专项施工方案 14p

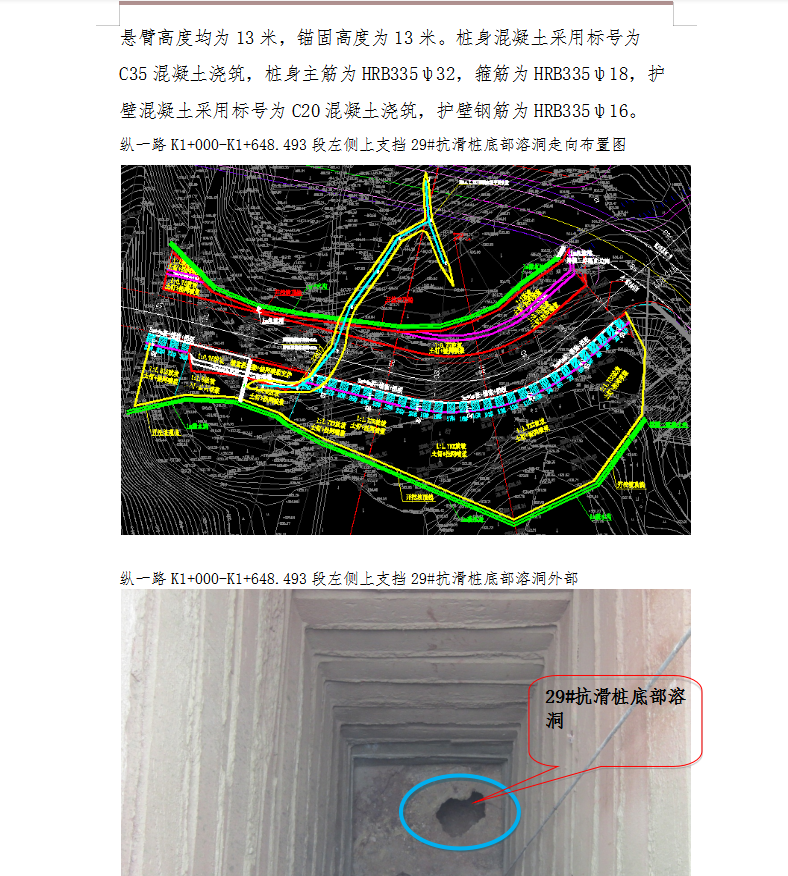

纵一路K1+000-K1+648.493段左侧上支挡29#抗滑桩现场进行勘查,地勘单位相关人员对溶洞地质情况、结构、走向、尺寸等进行勘查和测量,勘查溶洞尺寸为主洞长度约108米(水平距离),溶洞内坡度约45度,主洞斜长约153米,支顶分别约为17米和19米(水平距离),支洞斜长分别约为24米和27米;主洞和支洞高度均约5米,宽度均约6米,并绘制了溶洞走向平面布置图。经监理、地勘、设计、业主等相关单位共同研讨决定只对纵一路路基范围两端各延伸5米的溶洞区域满贯回填C20混凝土,水平距离25米,坡度45度,斜长35米,根据溶洞走向平面布置图也对纵一路K1+000-K1+648.493段左侧上支挡28#抗滑桩桩身长度影响。
