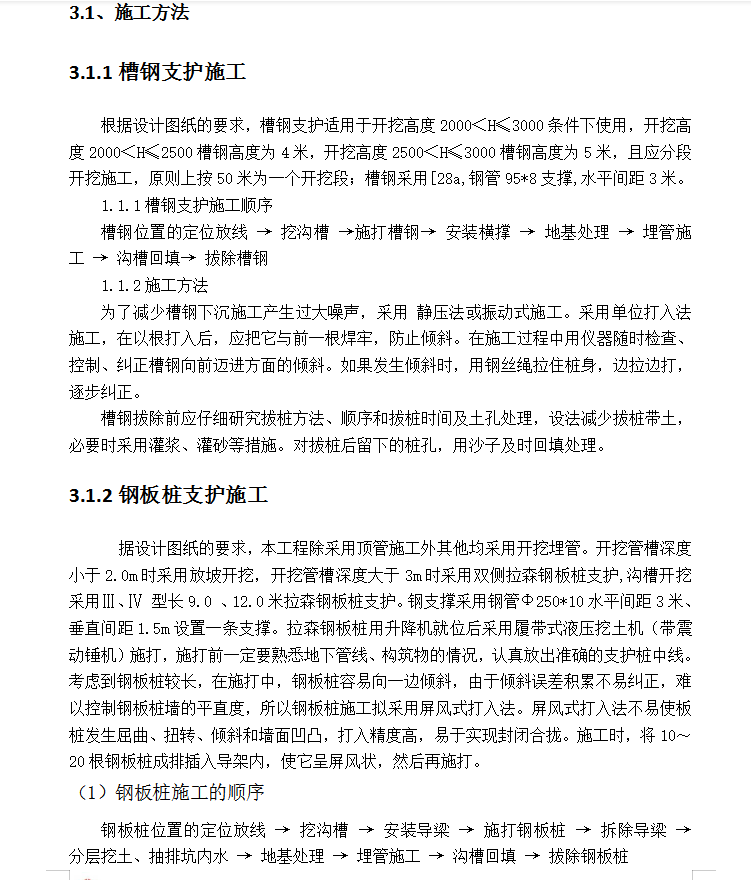

据设计图纸的要求,本工程除采用顶管施工外其他均采用开挖埋管。开挖管槽深度小于2.0m时采用放坡开挖,开挖管槽深度大于3m时采用双侧拉森钢板桩支护,沟槽开挖采用Ⅲ、Ⅳ 型长9.0 、12.0米拉森钢板桩支护。钢支撑采用钢管Φ250*10水平间距3米、垂直间距1.5m设置一条支撑。拉森钢板桩用升降机就位后采用履带式液压挖土机(带震动锤机)施打,施打前一定要熟悉地下管线、构筑物的情况,认真放出准确的支护桩中线。考虑到钢板桩较长,在施打中,钢板桩容易向一边倾斜,由于倾斜误差积累不易纠正,难以控制钢板桩墙的平直度,所以钢板桩施工拟采用屏风式打入法。屏风式打入法不易使板桩发生屈曲、扭转、倾斜和墙面凹凸,打入精度高,易于实现封闭合拢。施工时,将10~20根钢板桩成排插入导架内,使它呈屏风状,然后再施打。
