基坑开挖及支护安全专项施工方案 59P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-05-09
  • 资料类型:RAR
  • 资料大小:1.18 MB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
基坑开挖及支护安全专项施工方案 59P

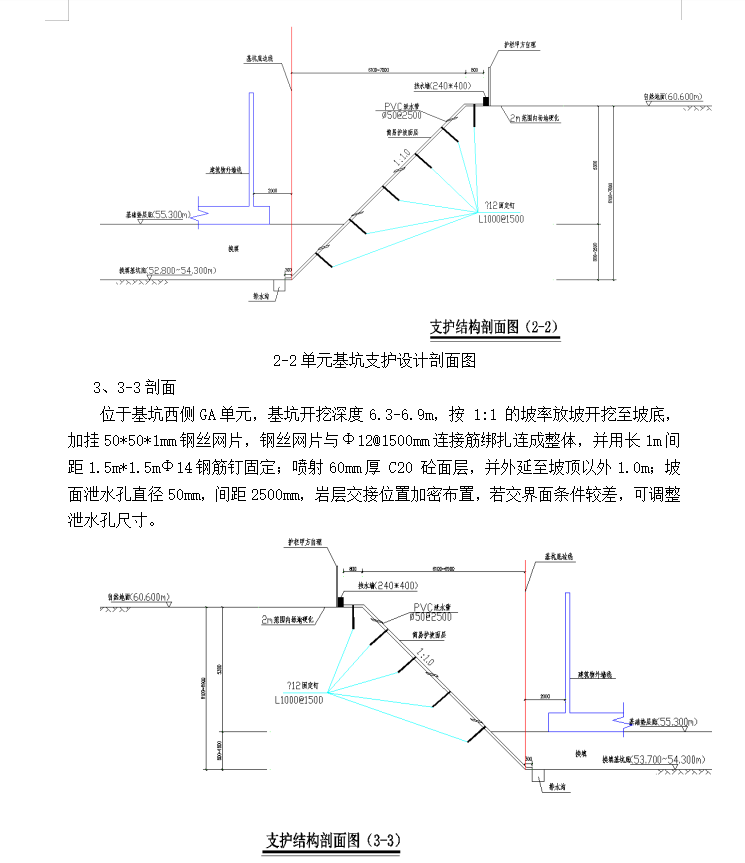

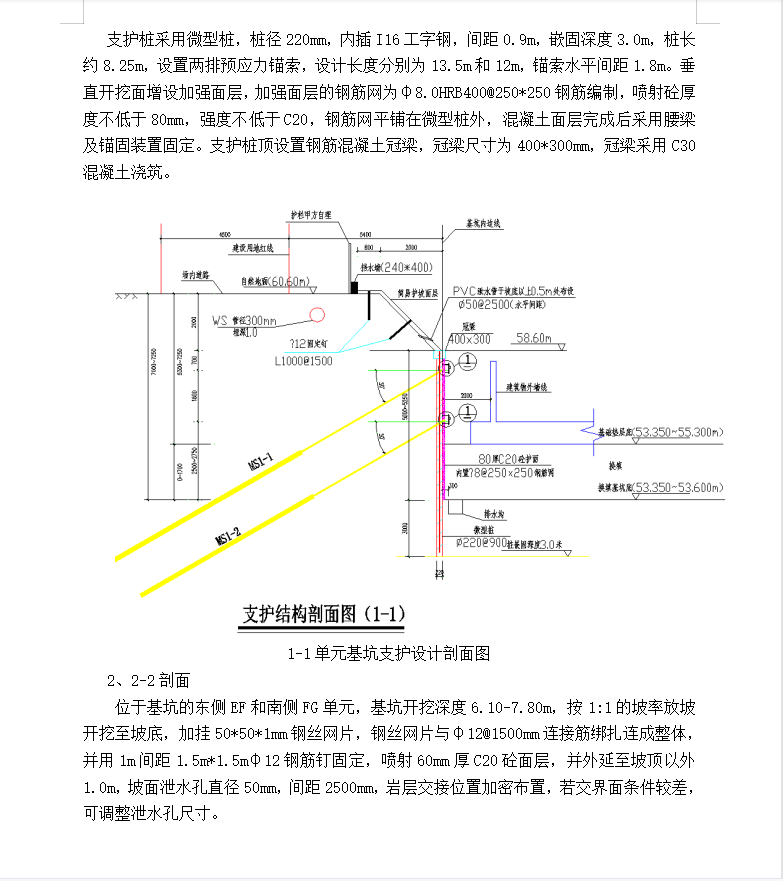

场地北侧为已建地上1层B2锅炉房,距待建设备房约16.5m;南侧退建设用地红线距离约15.45m;西北侧为已建地上1层A7厂房,混凝土框架结构,基础形式为局部柱下独立基础,基底绝对标高58.6m,距拟建工程约17.36m;西南侧为待建地上1层A9厂房,混凝土框架结构,基础形式为局部长螺旋钻孔灌注桩,承台底绝对标高60.3m,距拟建工程约15.8m,仅已施工桩基础;东侧为场地道路,拟建工程距道路边线约7.4m,退建筑用地红线约7.4m,红线内有污水管线(管径300mm,埋深1m),距待建设备房约6.4m。
