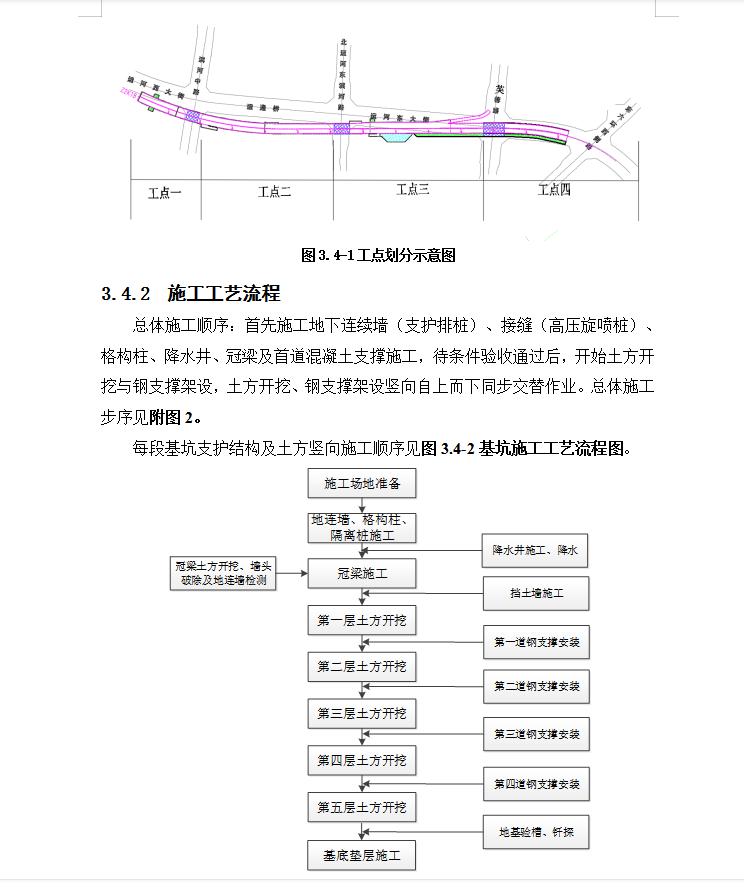

本标段基坑主线全长1.378km,基坑深度自西向东先深后浅。K18+002深度25米,K18+180处为主线基坑最深点,深度为28.02米,排水泵房处深度最大可达32米。东侧为U槽段,与现状东六环西辅路相接。基坑标准断面宽度30.1-40.7米。工点一与前标段相接位置,协调施工。K18+002-K19+060段基坑支护形式采用地下连续墙+内支撑,K19+060-K19+380段采用排桩+内支撑。基坑沿线横穿西滨河路、东滨河路、芙蓉路三个路口,基坑顶部设置预应力空心板作为临时铺盖,供车辆通行;路口铺盖分两期导行施工。
