高层大厦EPC总承包项目施工组织设计 298p

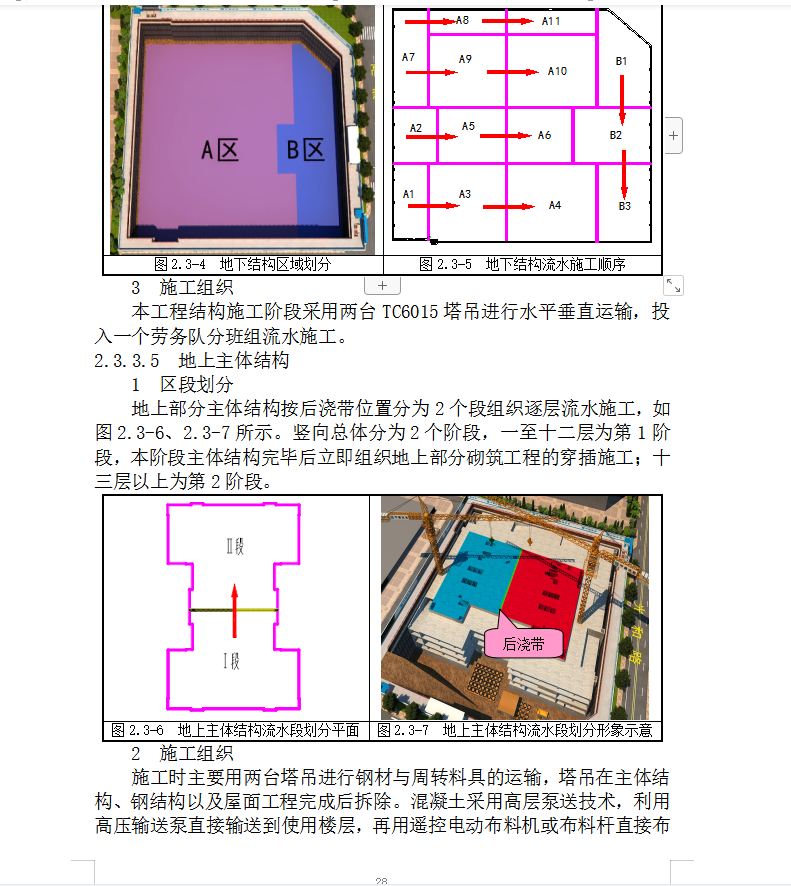

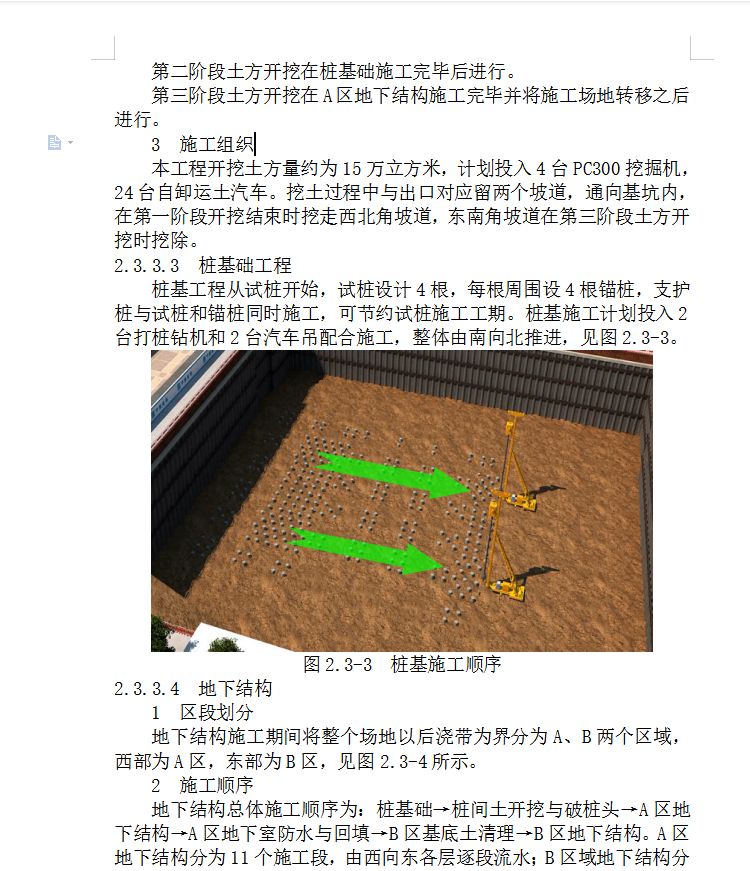

基坑边坡支护方法拟采用支护桩+预应力锚杆,支护桩桩径700mm,桩中心距1600mm,配合上、中、下三道预应力锚杆进行支护。支护桩工程根据基坑四边分为东、南、西、北四段,由Ⅰ、Ⅱ两个班组级两台桩机在东南角同时开始,Ⅰ组顺东段向北推进,再顺北段由东向西推进;Ⅱ组顺南段向西推进,再顺西段由南向北推进,最后两组在西北角结束退场,施工顺序见图2.3-1。施工人员由支护专业队伍自行安排,以满足现场需求为要。
