深基坑工程专家论证施工方案 36p

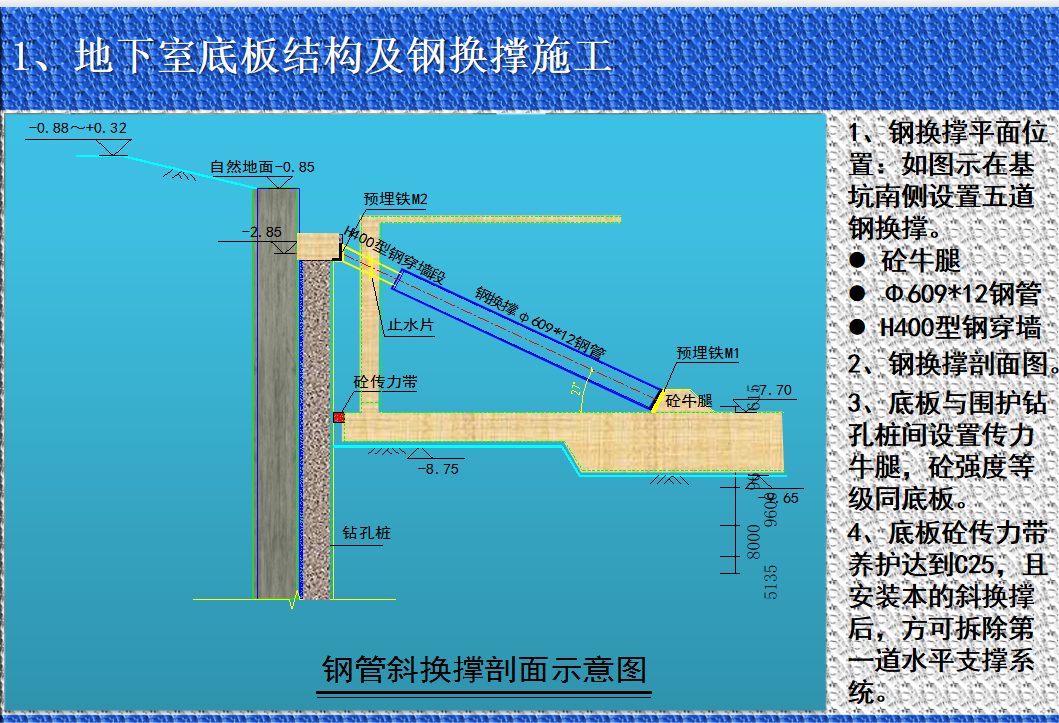

自然地面-0.85,第一层土方开挖至-3.05,挖土深度2.2m。预留坑内西南角土方,与基坑西侧地块形成道路。按从挖土1→挖土2方向挖土,并及时进行支撑及栈桥施工。第一道支撑及栈桥施工完成。第一道支撑砼浇筑完毕后,挖除预留土。
