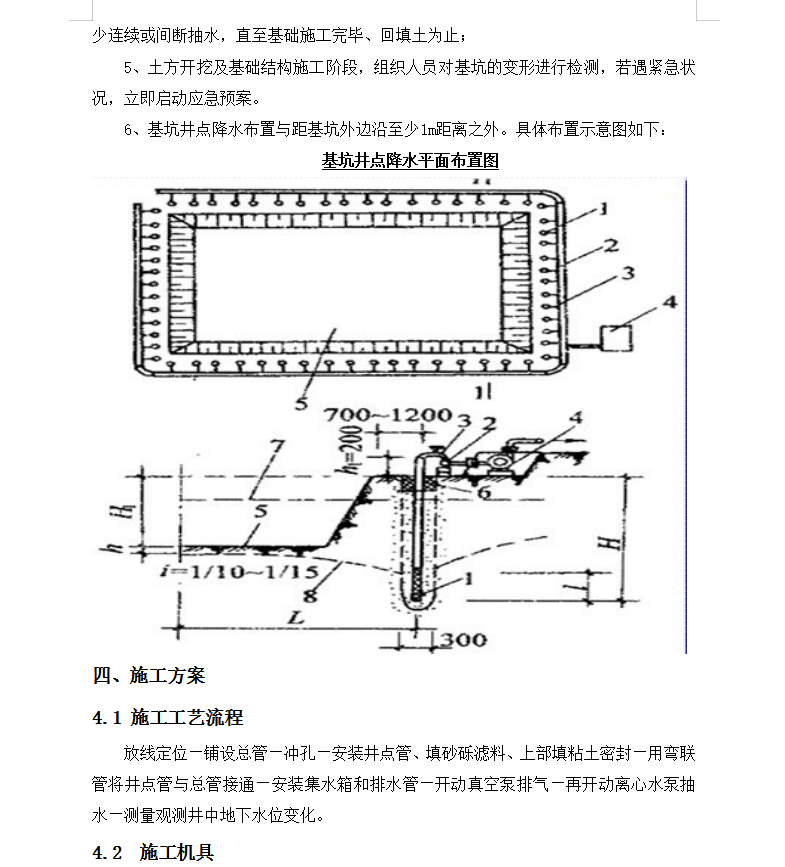

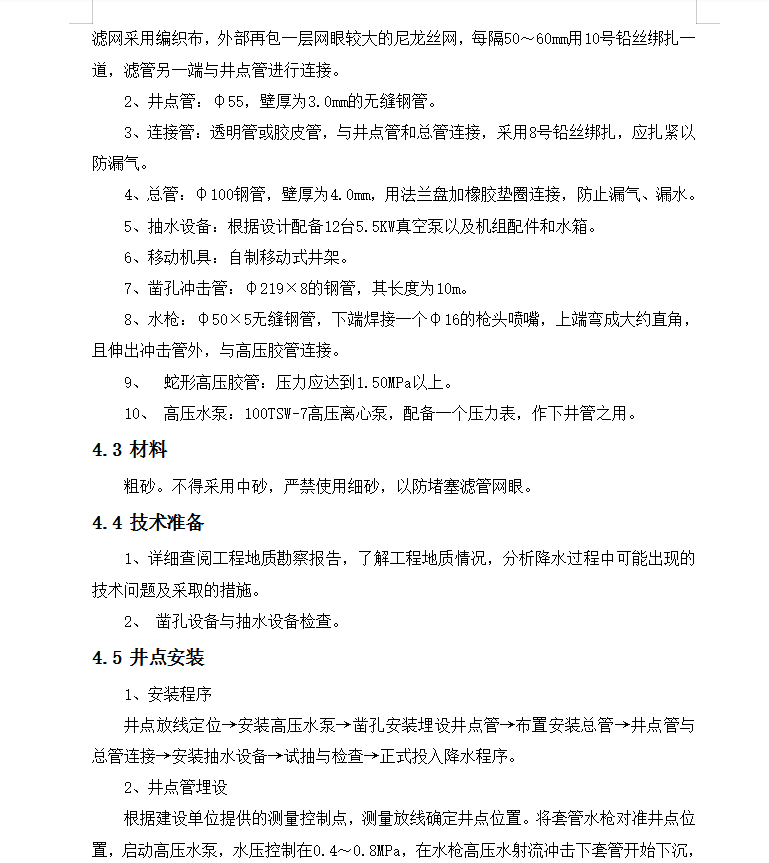

深基坑土方开挖与真空井点降水施工方案 17p
A-1、A-12、A-27、B-5、B-18、B-30#楼6栋高层属于框剪结构;地上11层;地下1层;建筑高度:33m;标准层层高3m ;总建筑面积:50000平方米;总工期:360天。6栋高层原始地面平均高程:▽37.5m,深基坑坑底标高:▽32.3~34.2 m,基坑开挖深度:3.3m~5.2m,基坑最大开挖深度已大于5m,属于深基坑。
