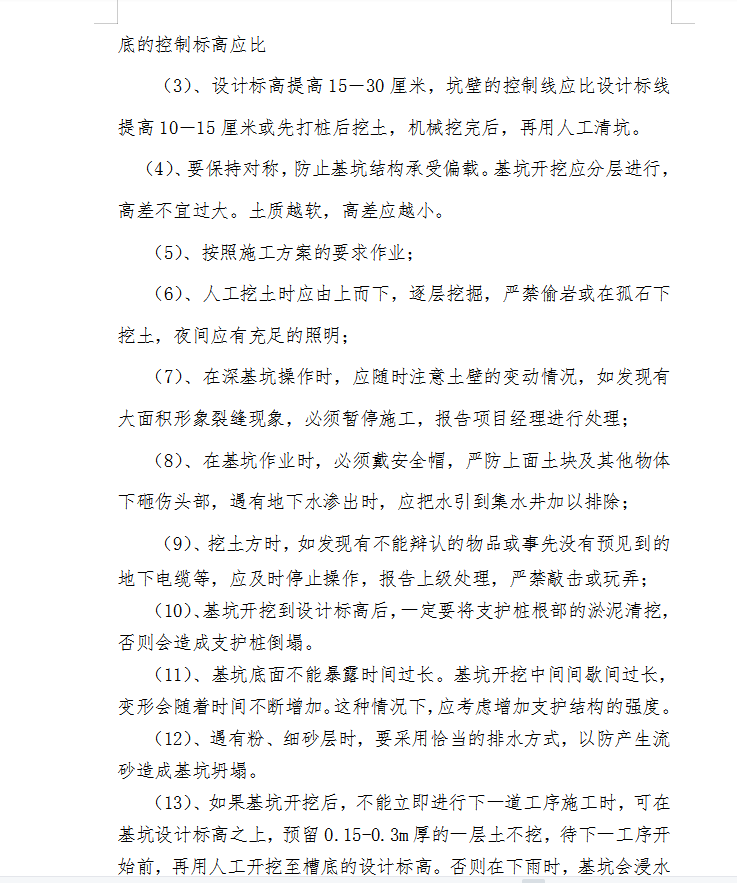

本工程基坑支护采用9米长钢板桩配合内支撑进行支护,钢板桩施打深度以进入承台底2-3米为准,施工机械采用40T履带吊车,配合振动锤及200KW专用(三相220V)发电机施工。两排钢板桩间距为3米。用振动锤打入拉森Ⅳ型钢板桩作为围护结构,支撑体系采用HP300*300型钢水平内支撑,沿轴线方向间距5米设一道支撑,位置距钢板桩顶以下1.0米。内支撑与钢板桩之间连接处设置HP300*300型钢围檩,全部采用焊接固定。
