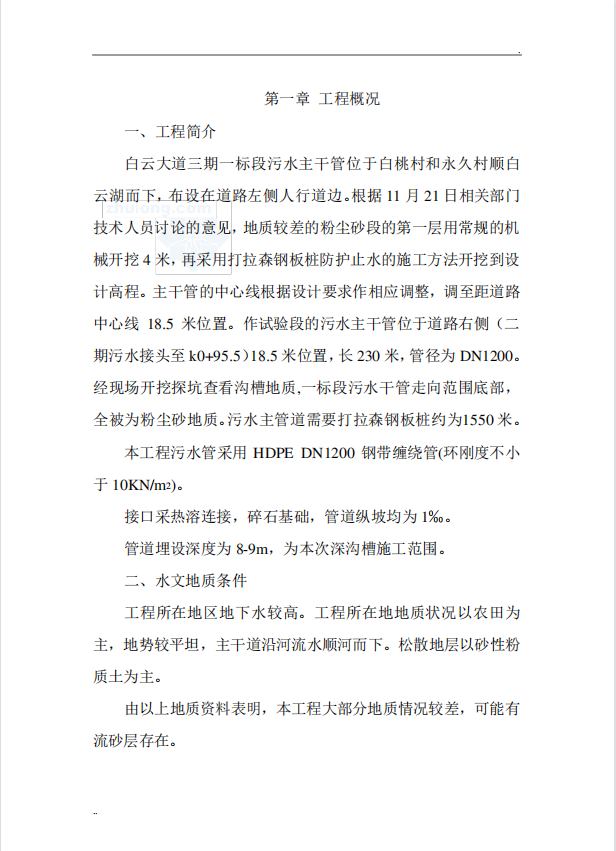

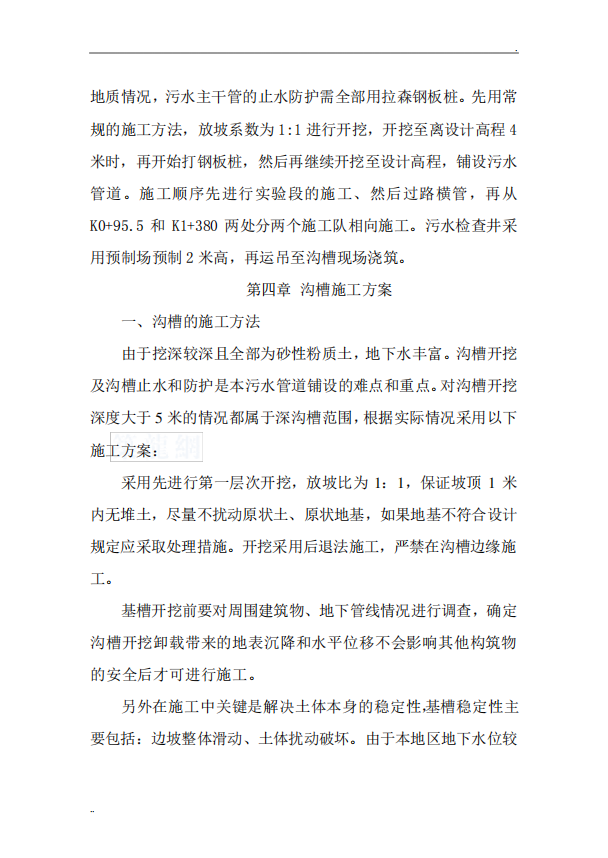

拉森钢板桩支护专项施工方案 44p

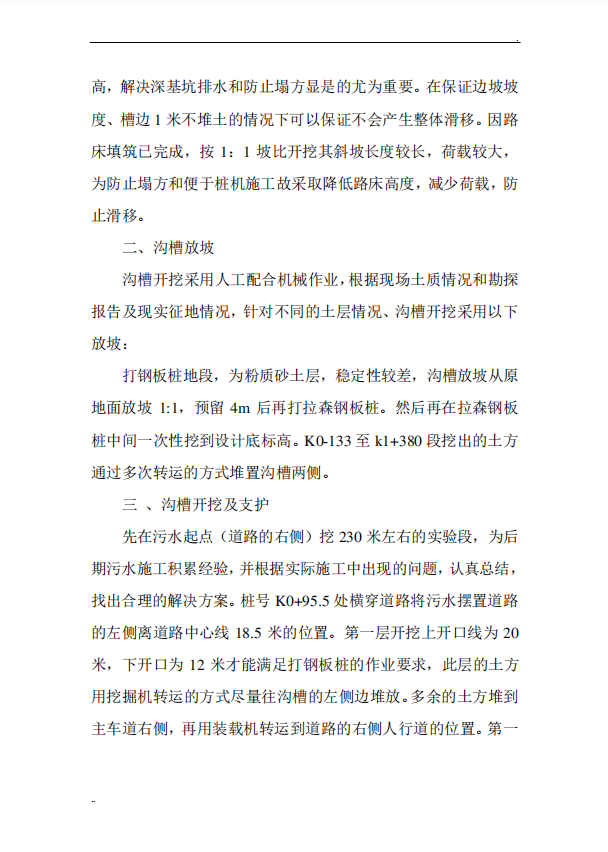

由于挖深较深且全部为砂性粉质土,地下水丰富。沟槽开挖及沟槽止水和防护是本污水管道铺设的难点和重点。对沟槽开挖深度大于 5 米的情况都属于深沟槽范围,根据实际情况采用以下施工方案:采用先进行第一层次开挖,放坡比为 1:1,保证坡顶 1 米内无堆土,尽量不扰动原状土、原状地基,如果地基不符合设计规定应采取处理措施。开挖采用后退法施工,严禁在沟槽边缘施工。
