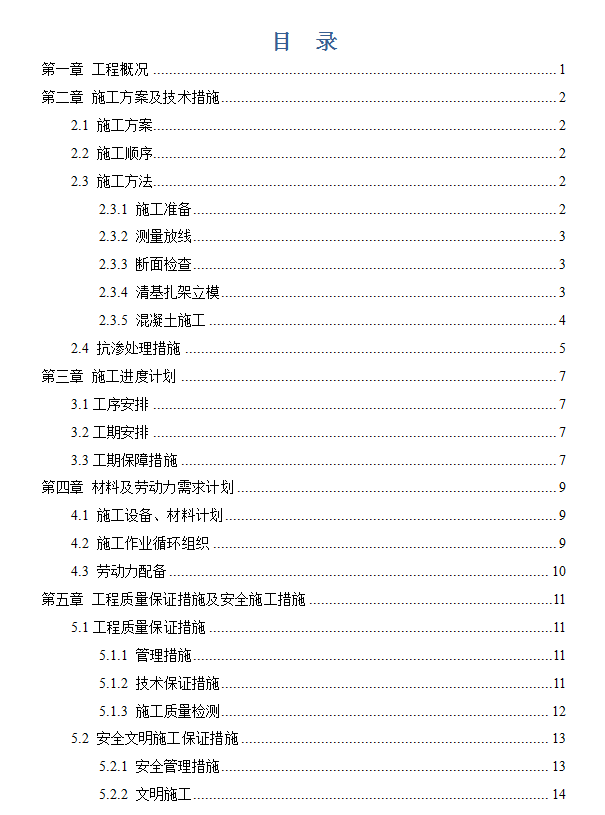

掘砌工程牵引整流硐室浇灌施工方案 26P

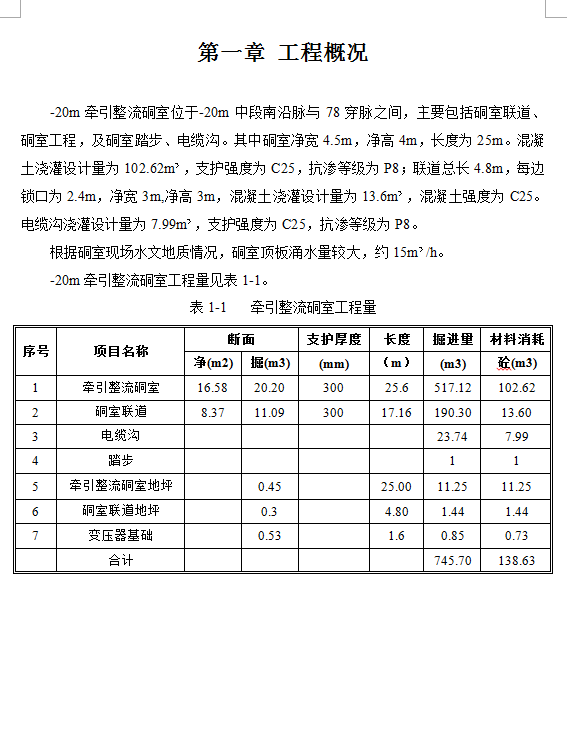

-20m牵引整流硐室位于-20m中段南沿脉与78穿脉之间,主要包括硐室联道、硐室工程,及硐室踏步、电缆沟。其中硐室净宽4.5m,净高4m,长度为25m。混凝土浇灌设计量为102.62m3,支护强度为C25,抗渗等级为P8;联道总长4.8m,每边锁口为2.4m,净宽3m,净高3m,混凝土浇灌设计量为13.6m3,混凝土强度为C25。电缆沟浇灌设计量为7.99m3,支护强度为C25,抗渗等级为P8。
根据硐室现场水文地质情况,硐室顶板涌水量较大,约15m3/h。
