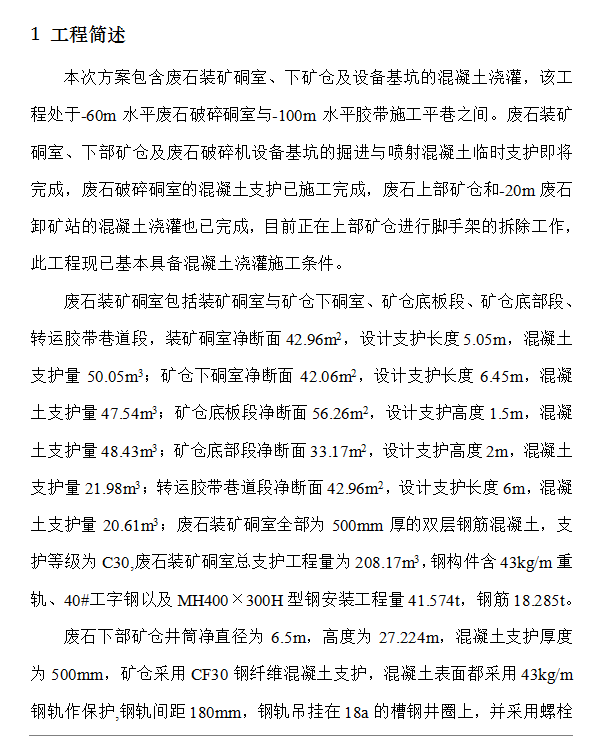

本次方案包含废石装矿硐室、下矿仓及设备基坑的混凝土浇灌,该工程处于-60m水平废石破碎硐室与-100m水平胶带施工平巷之间。废石装矿硐室、下部矿仓及废石破碎机设备基坑的掘进与喷射混凝土临时支护即将完成,废石破碎硐室的混凝土支护已施工完成,废石上部矿仓和-20m废石卸矿站的混凝土浇灌也已完成,目前正在上部矿仓进行脚手架的拆除工作,此工程现已基本具备混凝土浇灌施工条件。

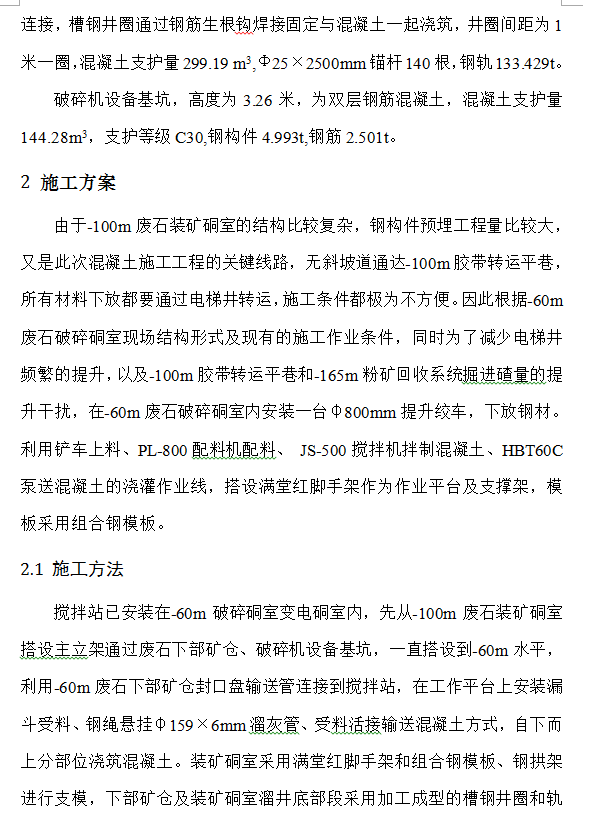

废石装矿硐室包括装矿硐室与矿仓下硐室、矿仓底板段、矿仓底部段、转运胶带巷道段,装矿硐室净断面42.96m2,设计支护长度5.05m,混凝土支护量50.05m3;矿仓下硐室净断面42.06m2,设计支护长度6.45m,混凝土支护量47.54m3;矿仓底板段净断面56.26m2,设计支护高度1.5m,混凝土支护量48.43m3;矿仓底部段净断面33.17m2,设计支护高度2m,混凝土支护量21.98m3;转运胶带巷道段净断面42.96m2,设计支护长度6m,混凝土支护量20.61m3;废石装矿硐室全部为500mm厚的双层钢筋混凝土,支护等级为C30,废石装矿硐室总支护工程量为208.17m3,钢构件含43kg/m重轨、40#工字钢以及MH400×300H型钢安装工程量41.574t,钢筋18.285t。
