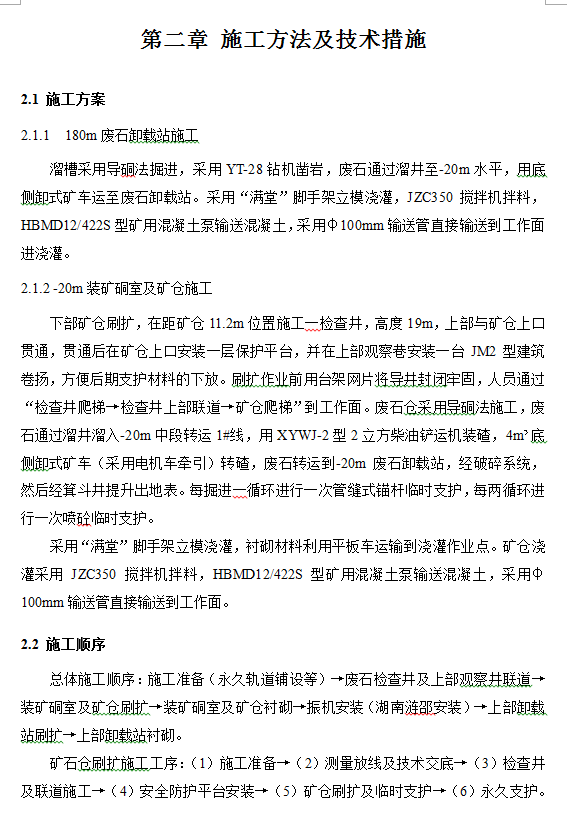

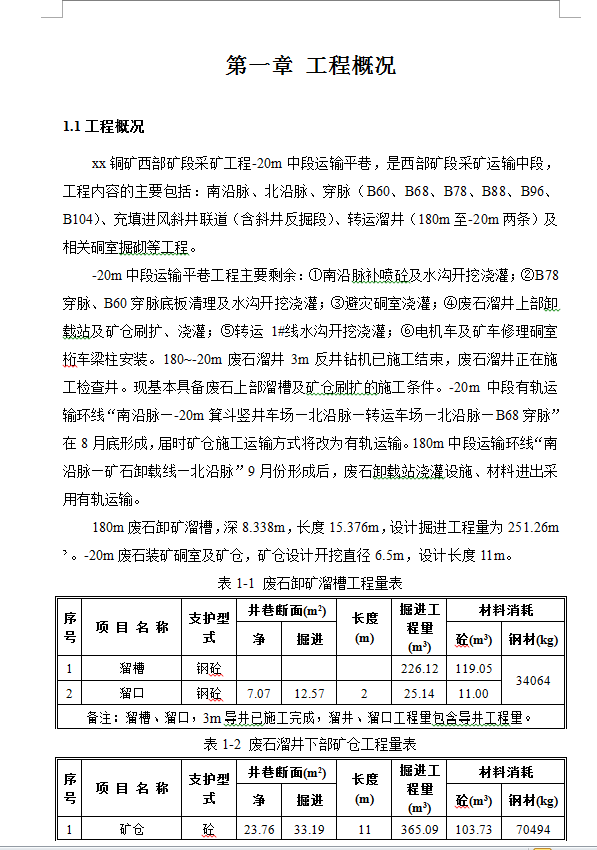

-20m中段运输平巷工程主要剩余:①南沿脉补喷砼及水沟开挖浇灌;②B78穿脉、B60穿脉底板清理及水沟开挖浇灌;③避灾硐室浇灌;④废石溜井上部卸载站及矿仓刷扩、浇灌;⑤转运1#线水沟开挖浇灌;⑥电机车及矿车修理硐室桁车梁柱安装。180~-20m废石溜井3m反井钻机已施工结束,废石溜井正在施工检查井。现基本具备废石上部溜槽及矿仓刷扩的施工条件。-20m中段有轨运输环线“南沿脉—-20m箕斗竖井车场—北沿脉—转运车场—北沿脉—B68穿脉”在8月底形成,届时矿仓施工运输方式将改为有轨运输。180m中段运输环线“南沿脉—矿石卸载线—北沿脉”9月份形成后,废石卸载站浇灌设施、材料进出采用有轨运输。
180m废石卸矿溜槽,深8.338m,长度15.376m,设计掘进工程量为251.26m3。-20m废石装矿硐室及矿仓,矿仓设计开挖直径6.5m,设计长度11m。
