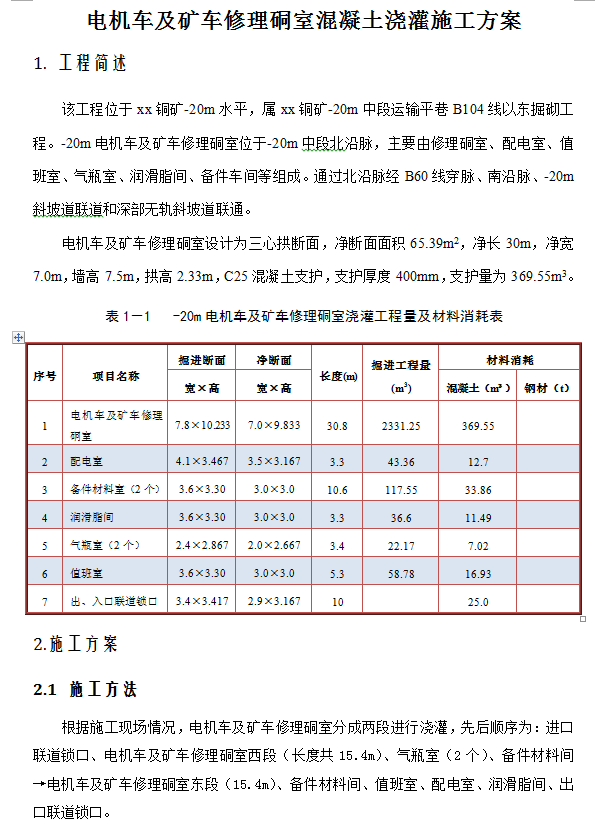

东掘砌工程电机车及矿车修理硐室混凝土浇灌施工方案

该工程位于xx铜矿-20m水平,属xx铜矿-20m中段运输平巷B104线以东掘砌工程。-20m电机车及矿车修理硐室位于-20m中段北沿脉,主要由修理硐室、配电室、值班室、气瓶室、润滑脂间、备件车间等组成。通过北沿脉经B60线穿脉、南沿脉、-20m斜坡道联道和深部无轨斜坡道联通。
电机车及矿车修理硐室设计为三心拱断面,净断面面积65.39m2,净长30m,净宽7.0m,墙高7.5m,拱高2.33m,C25混凝土支护,支护厚度400mm,支护量为369.55m3。
