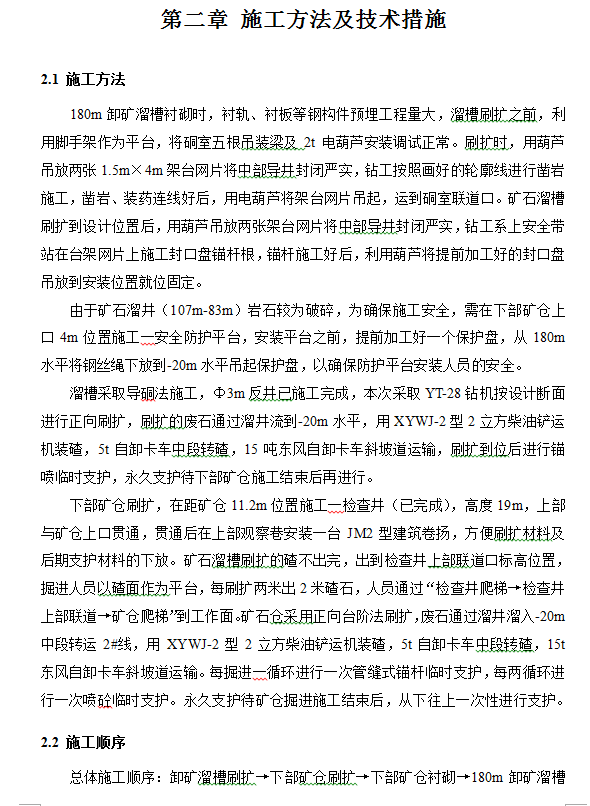

工程内容的主要包括:南沿脉、北沿脉、穿脉(B60、B68、B78、B88、B96、B104)、充填进风斜井联道(含斜井反掘段)、转运溜井(180m至-20m两条)及相关硐室掘砌等工程。目前中段运输水平掘砌已进入尾声,主要剩余南沿脉与充填进风斜井贯通线路,矿废石溜矿系统。180~-20m矿石溜井3m反井钻机已施工结束,正在进行3m反井钻机的拆除工作,矿石溜井正在施工检查井。现已具备矿石上部溜槽及矿仓刷扩的施工条件。

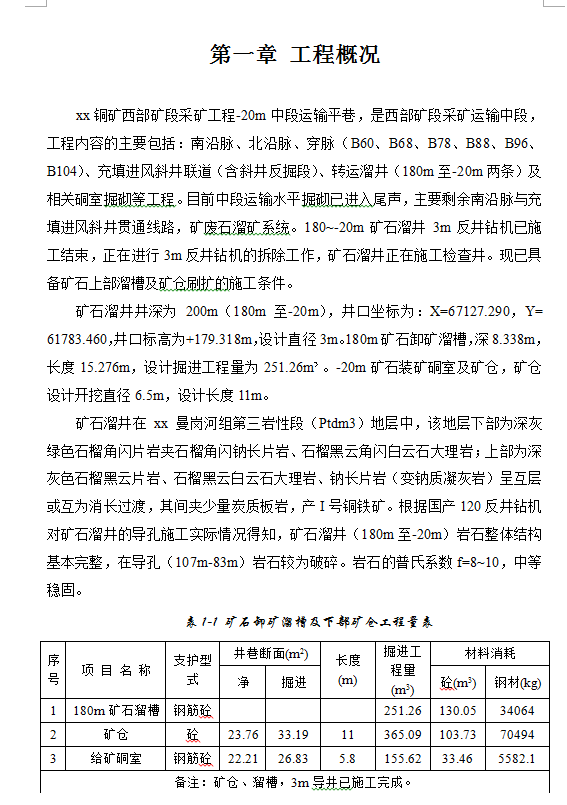

矿石溜井井深为200m(180m至-20m),井口坐标为:X=67127.290,Y= 61783.460,井口标高为+179.318m,设计直径3m。180m矿石卸矿溜槽,深8.338m,长度15.276m,设计掘进工程量为251.26m3。-20m矿石装矿硐室及矿仓,矿仓设计开挖直径6.5m,设计长度11m。
180m卸矿溜槽衬砌时,衬轨、衬板等钢构件预埋工程量大,溜槽刷扩之前,利用脚手架作为平台,将硐室五根吊装梁及2t电葫芦安装调试正常。刷扩时,用葫芦吊放两张1.5m×4m架台网片将中部导井封闭严实,钻工按照画好的轮廓线进行凿岩施工,凿岩、装药连线好后,用电葫芦将架台网片吊起,运到硐室联道口。矿石溜槽刷扩到设计位置后,用葫芦吊放两张架台网片将中部导井封闭严实,钻工系上安全带站在台架网片上施工封口盘锚杆根,锚杆施工好后,利用葫芦将提前加工好的封口盘吊放到安装位置就位固定。
