措施竖井施工组织设计 68P
本次施工组织设计为西部矿段措施竖井工程,包括井颈、井筒、联道的掘进和支护工程。

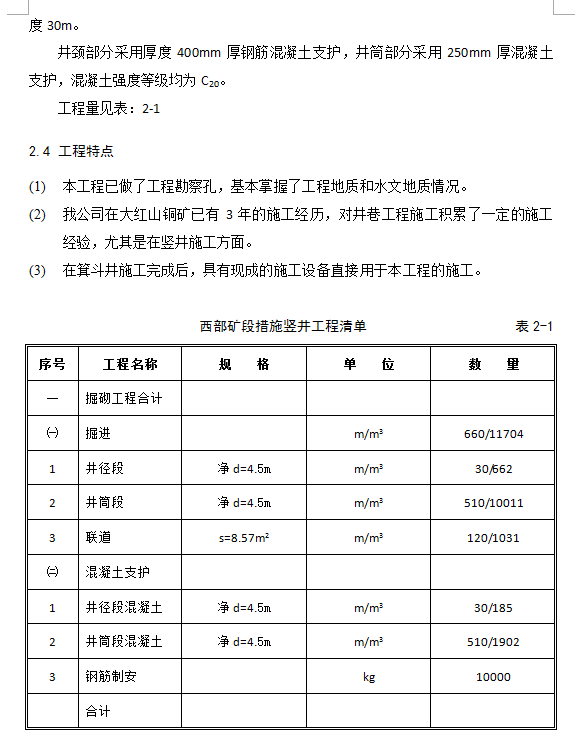

西部矿段措施竖井井筒设计净直径为Φ=4.5m,井筒设计深度为540m,井颈高度30m。
井颈部分采用厚度400mm厚钢筋混凝土支护,井筒部分采用250mm厚混凝土支护,混凝土强度等级均为C20。
