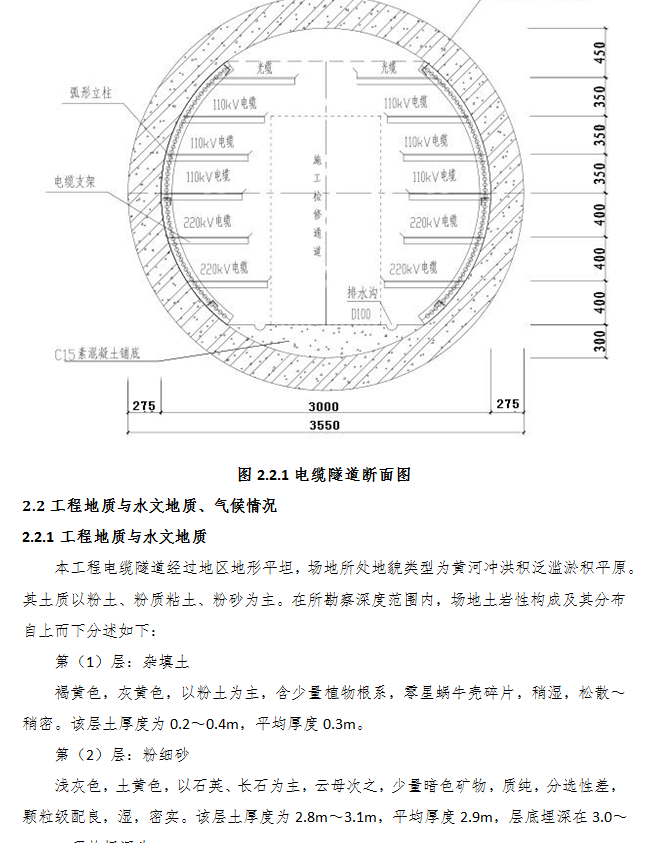

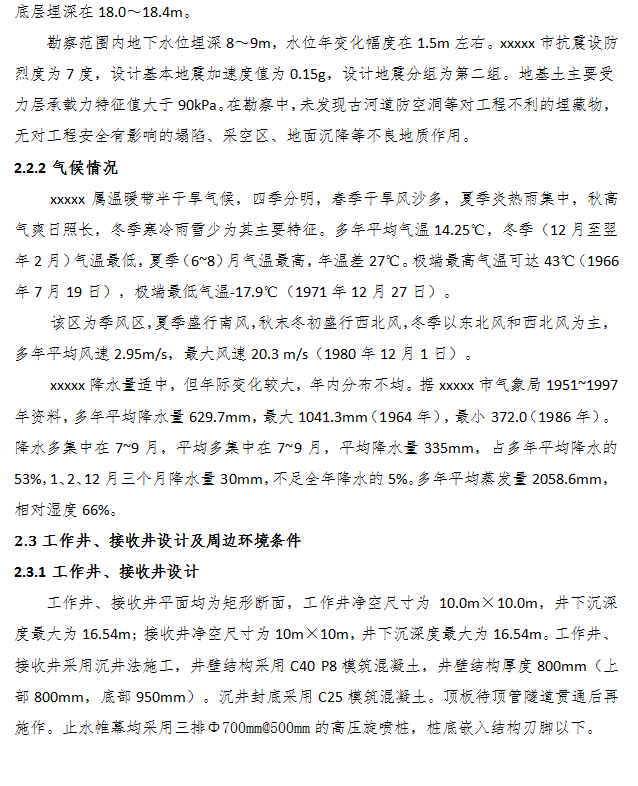

xxxxx工程电缆隧道起于xxxxx西侧花园设置1#沉井,沿xxxxx依次至xxxxx设置2#沉井、xxxxx(南侧设置3#沉井)、xxxxx(南侧设置4#沉井)、xxxxx路(北侧设置5#沉井、6#盾构始发井、7#盾构接收井),然后穿越北三环xxxxx(设置8#盾构接收井),沿北三环穿越xxxxx至xxxxx西侧绿化(设置9#盾构始发井),然后穿越西三环至xxxxx(设置10#沉井、11#暗挖井)。
自xxxxx西侧花园1#沉井(K0+131.7)至1#沉井南侧既有隧道;xxxxx10#沉井至11暗挖井至11#井西侧既有隧道,此两段区间隧道按设采用暗挖施工,合计暗挖长度约为0.51km。
自1#沉井依次经过2#沉井、3#沉井、4#沉井、5#沉井至6#盾构始发井;7#盾构接收井至8#盾构接收井;9#盾构始发井至10#沉井;此三段区间隧道按照设计采用顶管施工,合计顶管段长度约为1.98km。
自6#盾构始发井至7#盾构接收井;8#盾构接收井至9#盾构始发井;此两段区间隧道按照设计采用盾构施工,合计盾构段长度约为1.66km。
