排水管道沟槽开挖施工方案 10P
XXX镇垃圾场封场项目工程包括土方整理工程、进场道路工程、垂直防渗系统、封场覆盖系统、渗滤液收集导排系统、地表水收集导排系统、填埋气收集系统、绿化等工程;白河县茅坪镇拉垃圾场占地面积为8600㎡.
本工程渗沥液收集导排系统是在垃圾堆体下方设置收集盲沟,将渗滤液收集导排至渗滤液收集井,并经输送至卫生填埋场的渗滤液调节池。

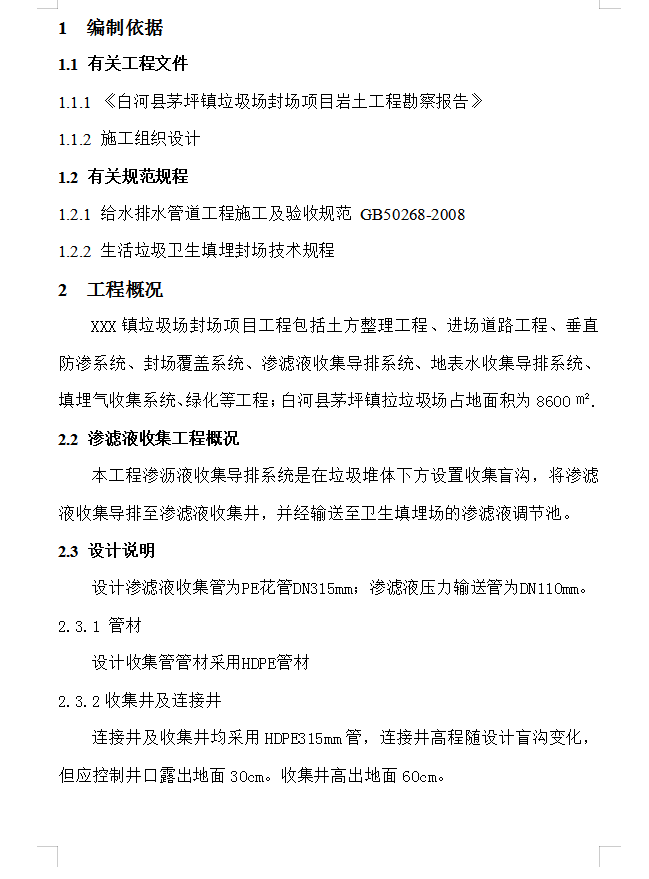

设计说明
设计渗滤液收集管为PE花管DN315mm;渗滤液压力输送管为DN110mm。
2.3.1 管材
设计收集管管材采用HDPE管材
2.3.2收集井及连接井
连接井及收集井均采用HDPE315mm管,连接井高程随设计盲沟变化,但应控制井口露出地面30cm。收集井高出地面60cm。
工艺流程
HDPE管道施工工艺流程:测量放线→沟槽开挖、验槽→管道垫层→焊接管道→下管、稳管→检查井施工→沟槽回填
施工方案
4. 2.1 沟槽开挖
① 沟槽边坡的确定
沟槽开槽采用机械为主,人工配合的方式进行。开槽前向挖掘机司机、测量员、施工人员进行技术交底和安全技术交底。对地下障碍物细心核查,必要时人工挖探坑,探明各种障碍物的走向、管径、结构尺寸、高程等情况,并在施工中对现况障碍物采取必要的保护措施。
槽边堆土:不适宜回填的土应随挖随弃。可以用于回填的土,在现场允许的情况下尽量在槽边堆放。堆土距槽边不小于2m,推土高度不大于1m。在适当距离留出工程材料运输通道、井点干管位置及排管的足够宽度。表层土与下层生土分开堆置,要方便原土原层回填时的装卸和运输。机械开挖时,测量人员随挖随测,严禁超挖。
4. 2.2 验槽
基底标高、坡度、宽度、轴线位置、基底土质必须符合设计要求。
4. 2.3 HDPE管道施工方法
4.2.3.1管道垫层
⑴ 管道垫层:直埋段管道铺设碎石垫层,垫层的平整度、高程、厚度、宽度、密实度应符合设计要求。
