您当前位置:首页 » 岩土工程 » 地下工程
38.39M箱涵施工组织设计 14P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-07
  • 资料类型:RAR
  • 资料大小:14.3 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
38.39M箱涵施工组织设计 14P

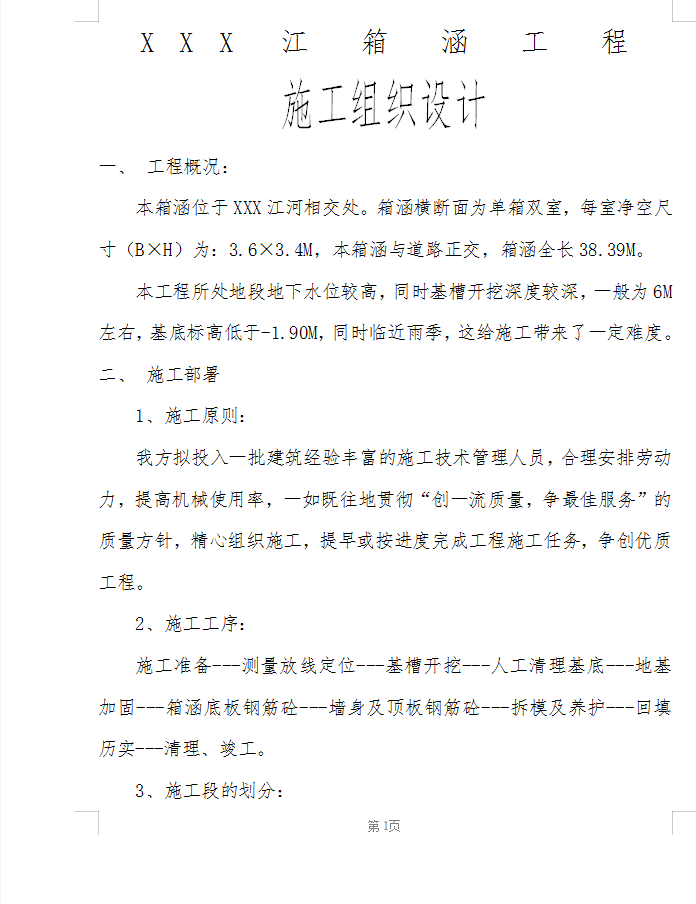

本箱涵位于XXX江河相交处。箱涵横断面为单箱双室,每室净空尺寸(B×H)为:3.6×3.4M,本箱涵与道路正交,箱涵全长38.39M。
本工程所处地段地下水位较高,同时基槽开挖深度较深,一般为6M左右,基底标高低于-1.90M,同时临近雨季,这给施工带来了一定难度。
二、施工部署
1、施工原则:
我方拟投入一批建筑经验丰富的施工技术管理人员,合理安排劳动力,提高机械使用率,一如既往地贯彻“创一流质量,争最佳服务”的质量方针,精心组织施工,提早或按进度完成工程施工任务,争创优质工程。
2、施工工序:
施工准备---测量放线定位---基槽开挖---人工清理基底---地基加固---箱涵底板钢筋砼---墙身及顶板钢筋砼---拆模及养护---回填历实---清理、竣工。

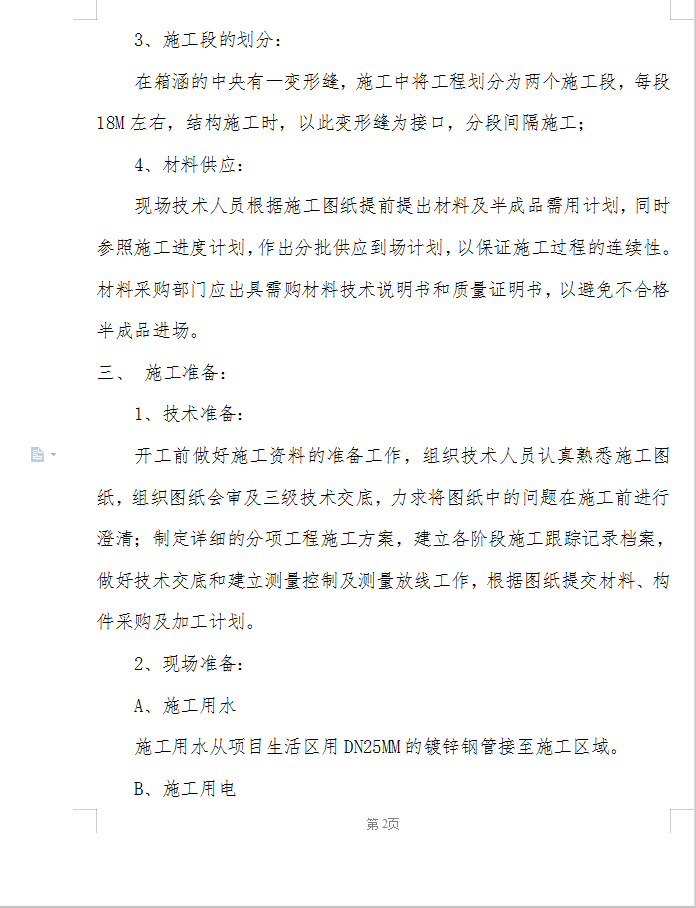

3、施工段的划分:
在箱涵的中央有一变形缝,施工中将工程划分为两个施工段,每段18M左右,结构施工时,以此变形缝为接口,分段间隔施工;
4、材料供应:
现场技术人员根据施工图纸提前提出材料及半成品需用计划,同时参照施工进度计划,作出分批供应到场计划,以保证施工过程的连续性。材料采购部门应出具需购材料技术说明书和质量证明书,以避免不合格半成品进场。

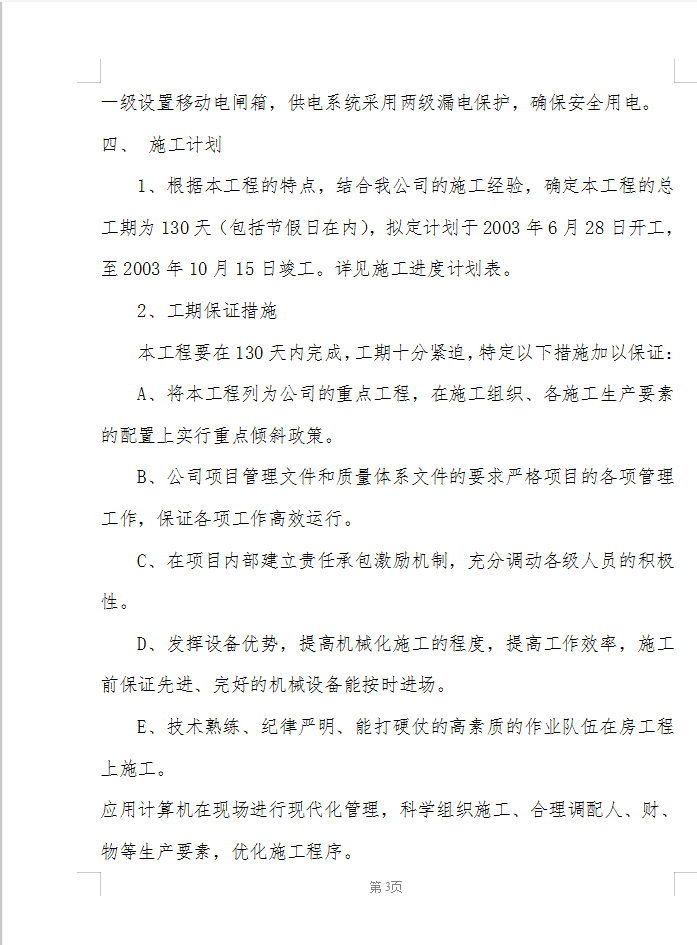

资料截图
  • 38.39M箱涵施工组织设计 14P
  • 38.39M箱涵施工组织设计 14P
  • 38.39M箱涵施工组织设计 14P
