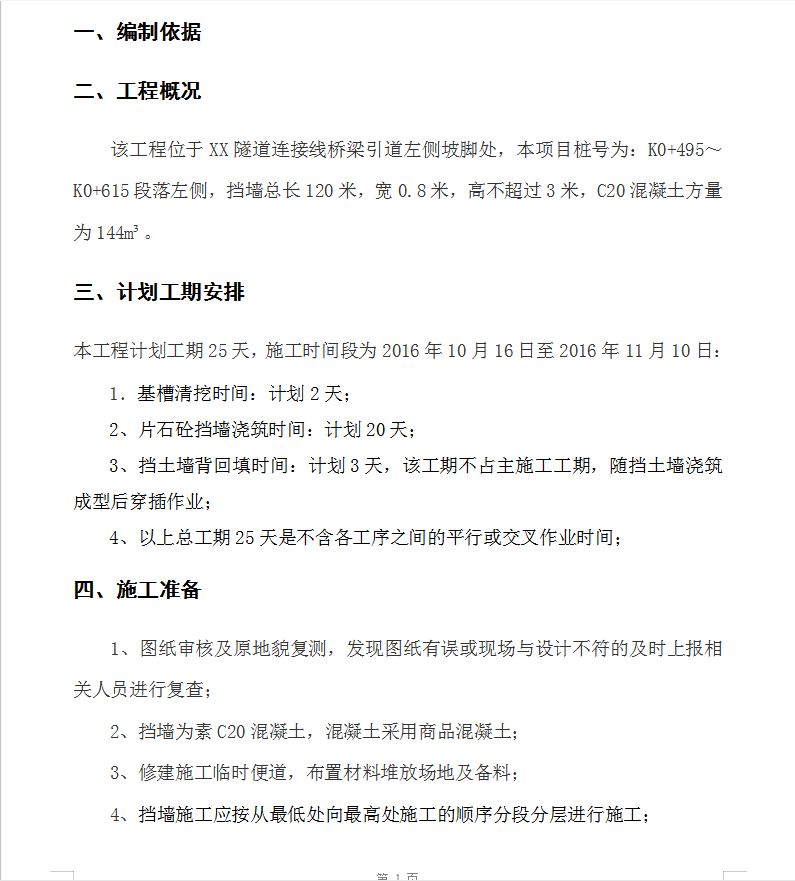

该工程位于XX隧道连接线桥梁引道左侧坡脚处,本项目桩号为:K0+495~K0+615段落左侧,挡墙总长120米,宽0.8米,高不超过3米,C20混凝土方量为144m3。

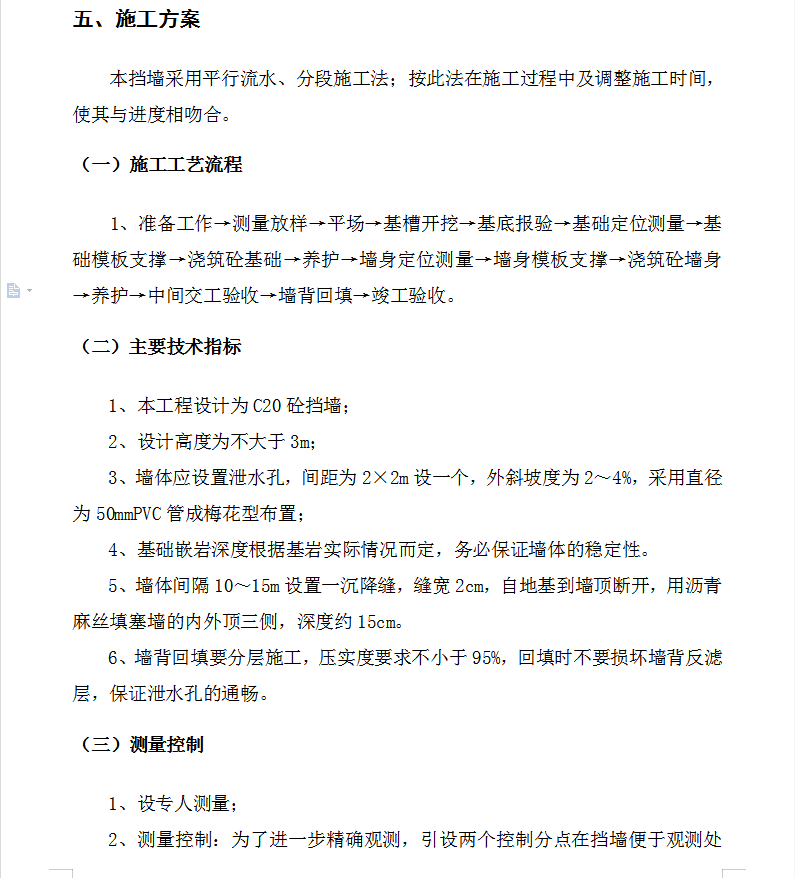

主要施工方法
1、挡墙施工前应进行施工测量放样,施工放样时应严格按照设计图计算出每段挡墙的坐标及高程放样于实地,平场、基槽线按实地土质和岩层进行放坡,以便挡墙施工后在满足设计断面几何尺寸的前提下也能满足施工作业面。
2、基础施工
⑴基坑清挖:在施工放样完毕后,用小型挖掘机在所放开挖线内进行清挖,清挖时严格按施工放样的控制线进行挖掘。为防止基础超挖。待基槽挖至距设计基底标高还差10cm时改为人工开挖并进行基底倒坡清挖,基底倒坡按设计要求1:5。基槽清理完后报请监理工程师及业主代表到现场验槽,同时对基底进行取样送检,以便检测其承载力及压实度是否达标。
⑵对基槽土质应保持干燥,雨天基槽内积水应随时排除,对受浸泡的基底土(淤泥)应全部予以清除,并换好土回填(以碎石或砾石夯填)至设计标高。
⑶挖基时如发现与设计不符的软弱地基,承载力不满足设计要求时应通过设计进行变更设计程序,采取措施后方可施工。
