您当前位置:首页 » 岩土工程 » 地下工程
地下连续墙施工及质量控制 21P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-04
  • 资料类型:RAR
  • 资料大小:7.85 MB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
地下连续墙施工及质量控制 21P

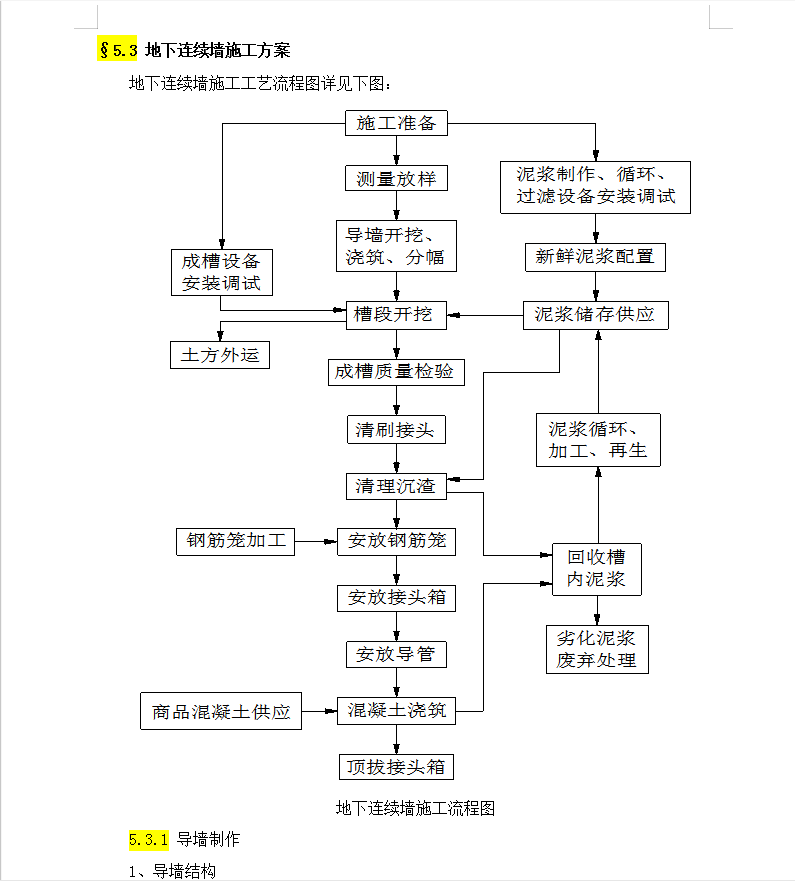

3、导墙施工方法
测量放样:根据地下连续墙轴线定出导墙挖土位置;测量放样完成后,请总包单位复核;
挖土:测量放样后,洒白灰线,采用机械挖土和人工修整相结合的方法开挖导墙。挖土标高由人工修整控制;
立模及浇砼:绑扎钢筋之前,再次采用全站仪放样出导墙中线桩位,而后再绑扎钢筋、立模,立模完成后,请总包单位和监理单位进行复核。
拆模及加撑:砼达到一定强度后可以拆模,同时在内墙上面分层支撑,防止导墙向内挤压,方木水平间距2m,上下间距为1.0m;
回填土:导墙拆完模并加撑后,应立即在导墙背后分层回填粘性土并压实;
施工缝:导墙施工缝处应凿毛,增加钢筋插筋,使导墙成为整体,达到不渗水的目的,施工缝应与地下连续墙接头错开;
导墙养护:导墙制作好后自然养护到70%设计强度以上时,方可进行成槽作业,在此之前禁止车辆和起重机等重型机械靠近导墙;

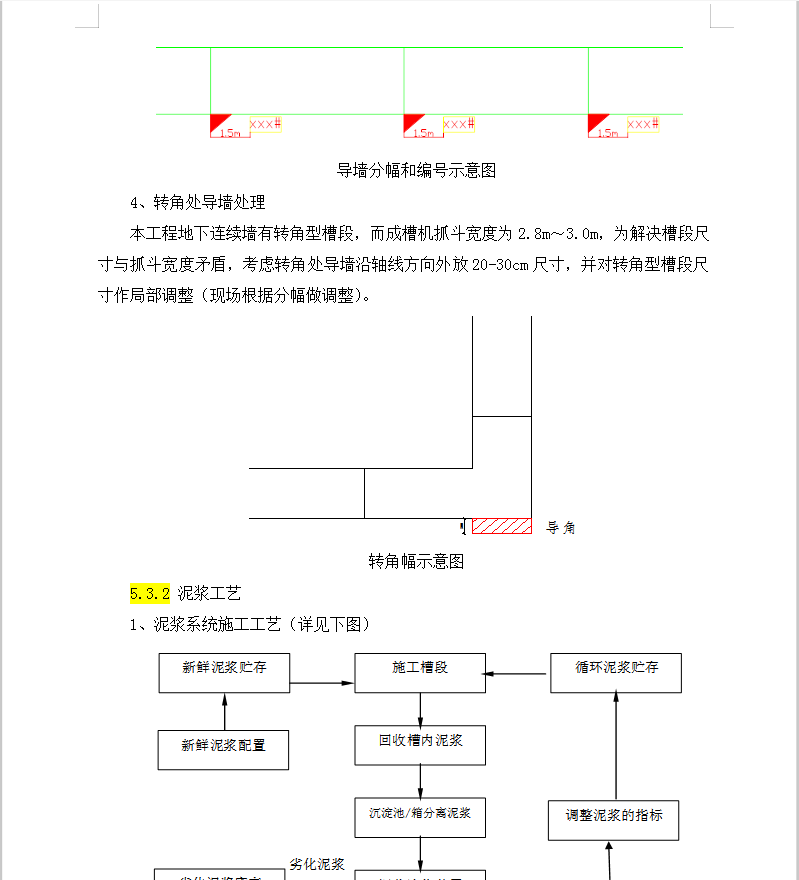

导墙分幅:导墙施工结束后,立即在导墙顶面上画出分幅线,用红漆标明单元槽段的编号(距离分幅线1.5m的位置);同时测出每幅墙顶标高,标注在施工图上,以备有据可查。
资料截图
  • 地下连续墙施工及质量控制 21P
  • 地下连续墙施工及质量控制 21P
  • 地下连续墙施工及质量控制 21P
