地下连续墙施工工艺与技术保证 41P

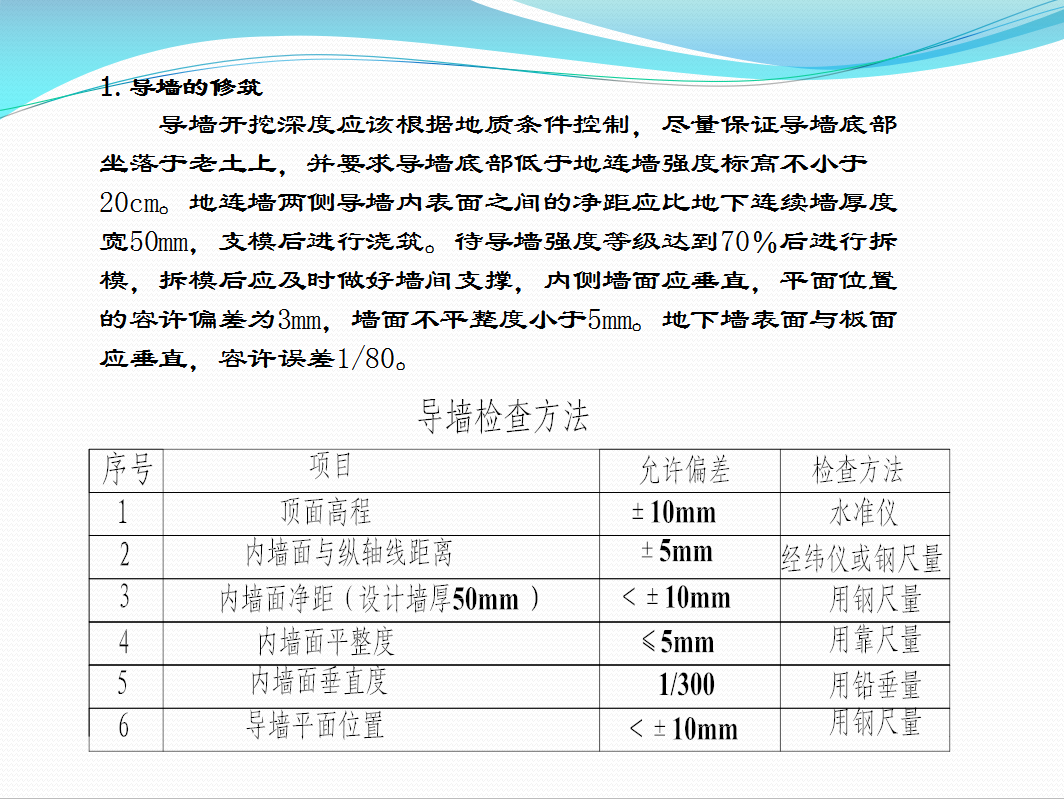

1.导墙的修筑
导墙开挖深度应该根据地质条件控制,尽量保证导墙底部坐落于老土上,并要求导墙底部低于地连墙强度标高不小于20cm。地连墙两侧导墙内表面之间的净距应比地下连续墙厚度宽50mm,支模后进行浇筑。待导墙强度等级达到70%后进行拆模,拆模后应及时做好墙间支撑,内侧墙面应垂直,平面位置的容许偏差为3mm,墙面不平整度小于5mm。地下墙表面与板面应垂直,容许误差1/80。

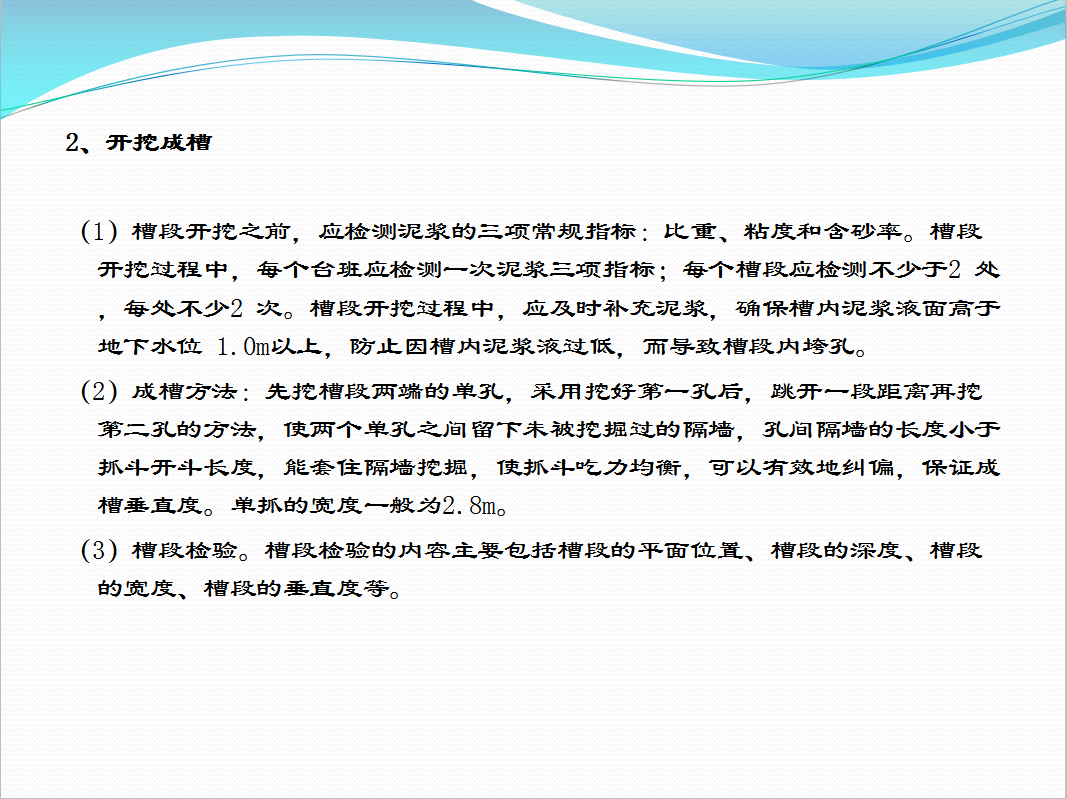

2、开挖成槽
(1)槽段开挖之前,应检测泥浆的三项常规指标:比重、粘度和含砂率。槽段开挖过程中,每个台班应检测一次泥浆三项指标;每个槽段应检测不少于2 处,每处不少2 次。槽段开挖过程中,应及时补充泥浆,确保槽内泥浆液面高于地下水位 1.0m以上,防止因槽内泥浆液过低,而导致槽段内垮孔。
(2)成槽方法:先挖槽段两端的单孔,采用挖好第一孔后,跳开一段距离再挖第二孔的方法,使两个单孔之间留下未被挖掘过的隔墙,孔间隔墙的长度小于抓斗开斗长度,能套住隔墙挖掘,使抓斗吃力均衡,可以有效地纠偏,保证成槽垂直度。单抓的宽度一般为2.8m。
(3)槽段检验。槽段检验的内容主要包括槽段的平面位置、槽段的深度、槽段的宽度、槽段的垂直度等。
