首幅地下连续墙施工总结汇报 83P

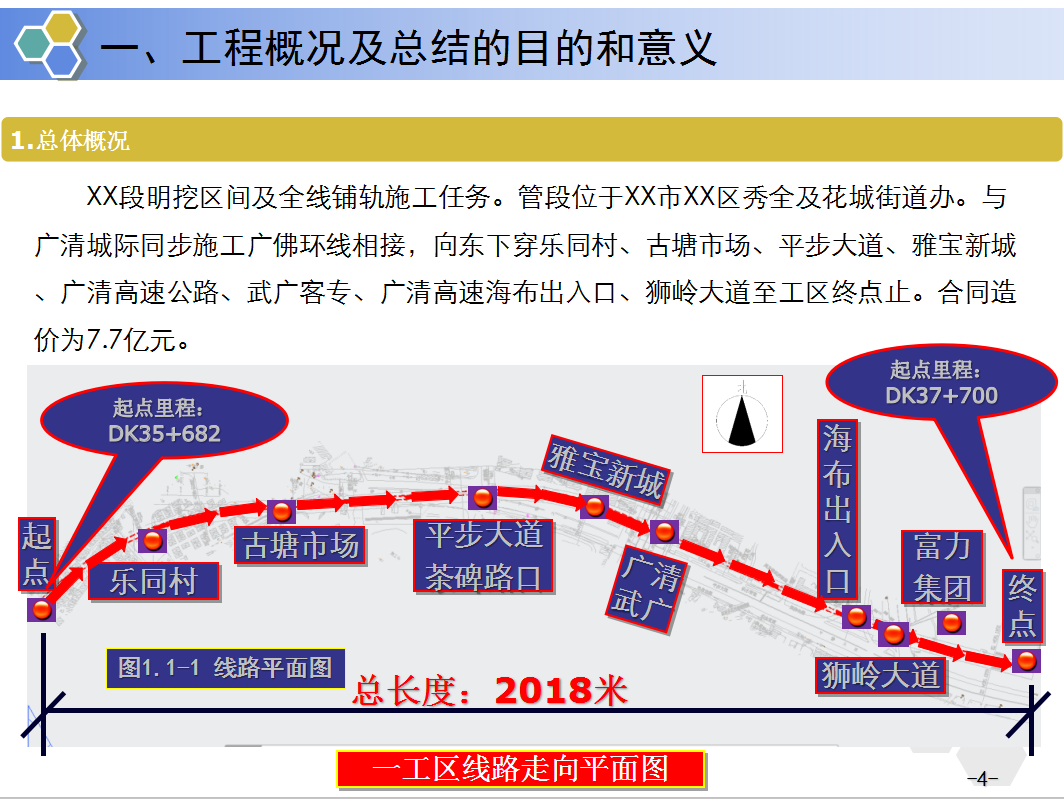

XX段明挖区间及全线铺轨施工任务。管段位于XX市XX区秀全及花城街道办。与广清城际同步施工广佛环线相接,向东下穿乐同村、古塘市场、平步大道、雅宝新城、广清高速公路、武广客专、广清高速海布出入口、狮岭大道至工区终点止。合同造价为7.7亿元。

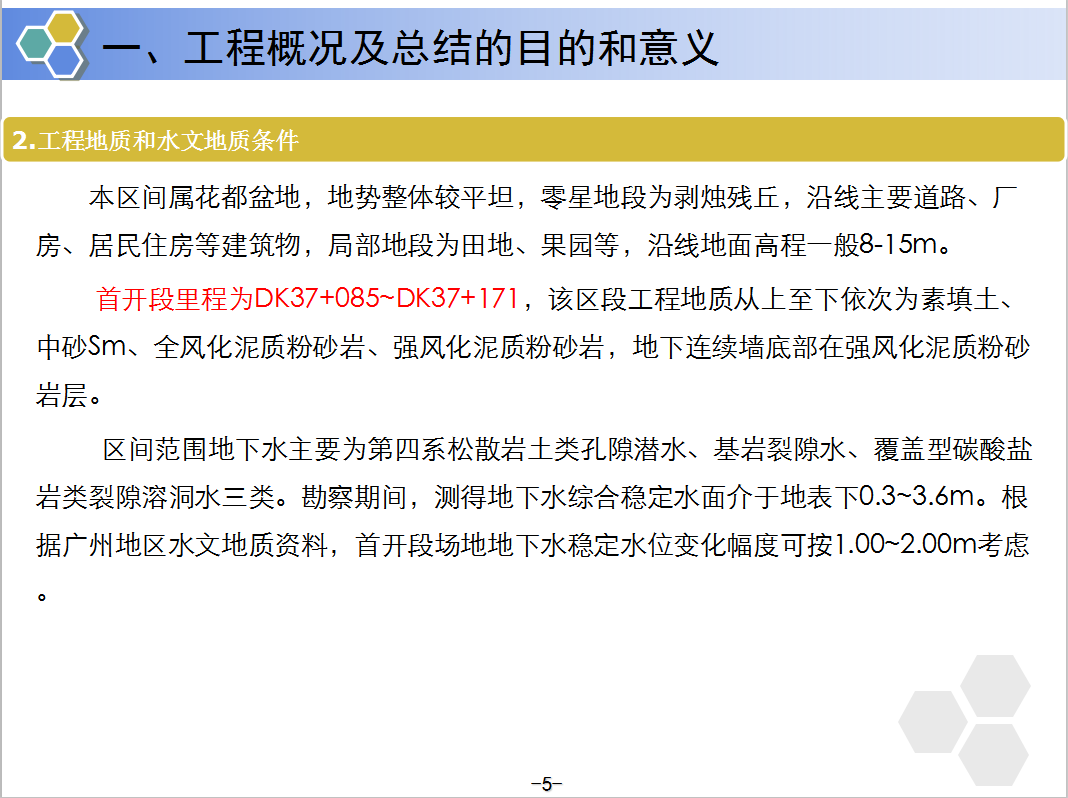

本区间属花都盆地,地势整体较平坦,零星地段为剥烛残丘,沿线主要道路、厂房、居民住房等建筑物,局部地段为田地、果园等,沿线地面高程一般8-15m。

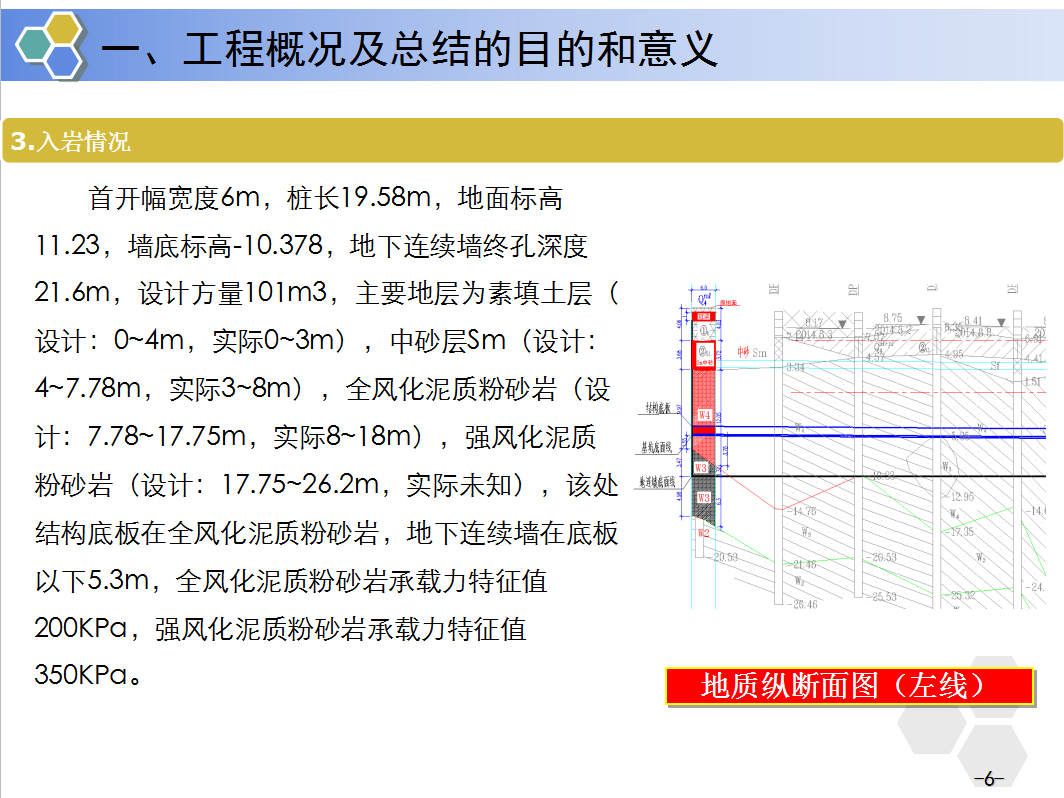

首开段里程为DK37+085~DK37+171,该区段工程地质从上至下依次为素填土、中砂Sm、全风化泥质粉砂岩、强风化泥质粉砂岩,地下连续墙底部在强风化泥质粉砂岩层。
区间范围地下水主要为第四系松散岩土类孔隙潜水、基岩裂隙水、覆盖型碳酸盐岩类裂隙溶洞水三类。勘察期间,测得地下水综合稳定水面介于地表下0.3~3.6m。根据广州地区水文地质资料,首开段场地地下水稳定水位变化幅度可按1.00~2.00m考虑。
