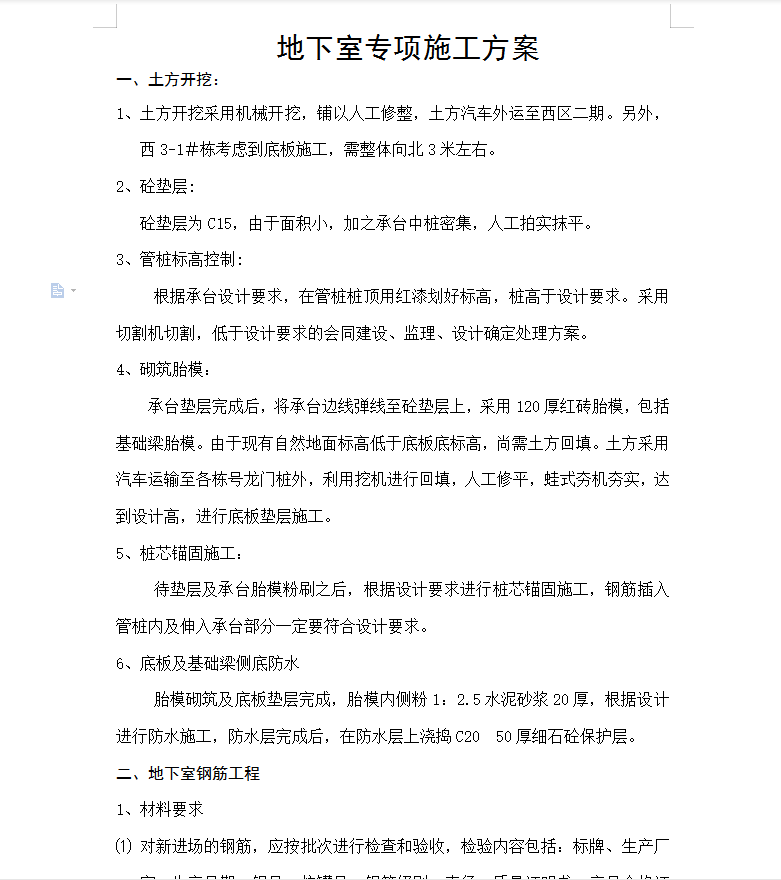

1、土方开挖采用机械开挖,铺以人工修整,土方汽车外运至西区二期。另外,西3-1#栋考虑到底板施工,需整体向北3米左右。
2、砼垫层:
砼垫层为C15,由于面积小,加之承台中桩密集,人工拍实抹平。
3、管桩标高控制:
根据承台设计要求,在管桩桩顶用红漆划好标高,桩高于设计要求。采用切割机切割,低于设计要求的会同建设、监理、设计确定处理方案。
4、砌筑胎模:
承台垫层完成后,将承台边线弹线至砼垫层上,采用120厚红砖胎模,包括基础梁胎模。由于现有自然地面标高低于底板底标高,尚需土方回填。土方采用汽车运输至各栋号龙门桩外,利用挖机进行回填,人工修平,蛙式夯机夯实,达到设计高,进行底板垫层施工。
