道路人工挖孔桩安全专项施工方案 57P

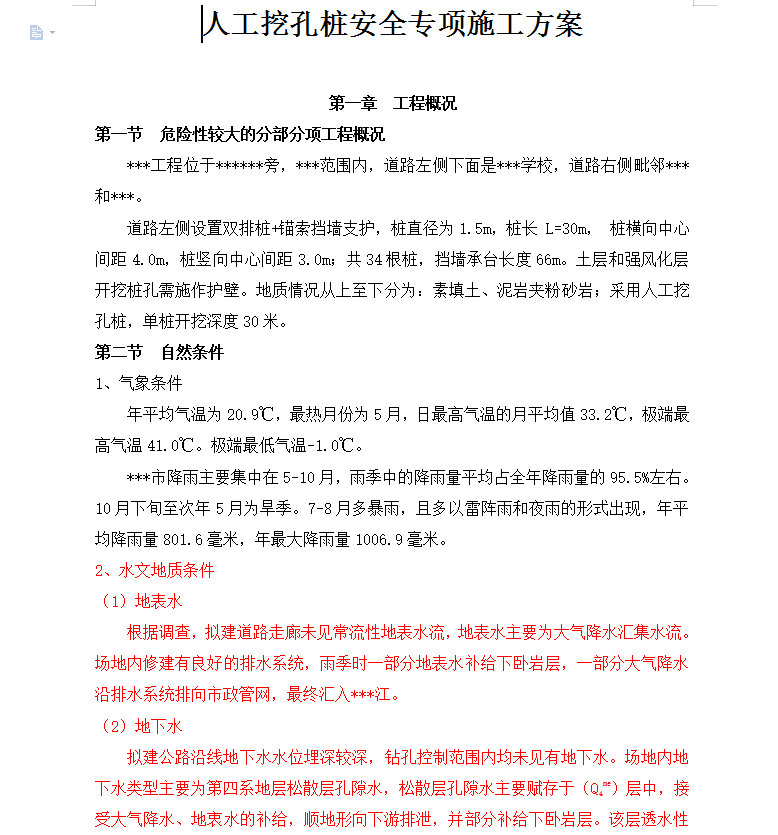

道路左侧设置双排桩+锚索挡墙支护,桩直径为1.5m,桩长 L=30m, 桩横向中心间距4.0m,桩竖向中心间距3.0m;共34根桩,挡墙承台长度66m。土层和强风化层开挖桩孔需施作护壁。地质情况从上至下分为:素填土、泥岩夹粉砂岩;采用人工挖孔桩,单桩开挖深度30米。

气象条件:年平均气温为20.9℃,最热月份为5月,日最高气温的月平均值33.2℃,极端最高气温41.0℃。极端最低气温-1.0℃。
***市降雨主要集中在5-10月,雨季中的降雨量平均占全年降雨量的95.5%左右。10月下旬至次年5月为旱季。7-8月多暴雨,且多以雷阵雨和夜雨的形式出现,年平均降雨量801.6毫米,年最大降雨量1006.9毫米。
