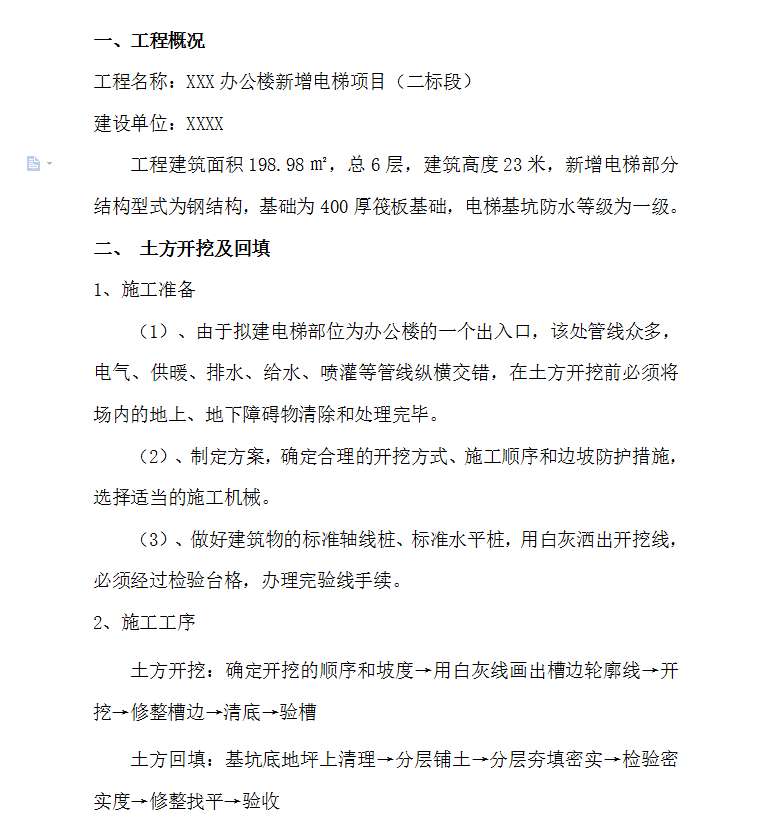

工程建筑面积198.98㎡,总6层,建筑高度23米,新增电梯部分结构型式为钢结构,基础为400厚筏板基础,电梯基坑防水等级为一级。
土方开挖及回填:1、施工准备(1)、由于拟建电梯部位为办公楼的一个出入口,该处管线众多,电气、供暖、排水、给水、喷灌等管线纵横交错,在土方开挖前必须将场内的地上、地下障碍物清除和处理完毕。
(2)、制定方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。
(3)、做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续。
2、施工工序
土方开挖:确定开挖的顺序和坡度→用白灰线画出槽边轮廓线→开挖→修整槽边→清底→验槽
土方回填:基坑底地坪上清理→分层铺土→分层夯填密实→检验密实度→修整找平→验收
3、土方开挖

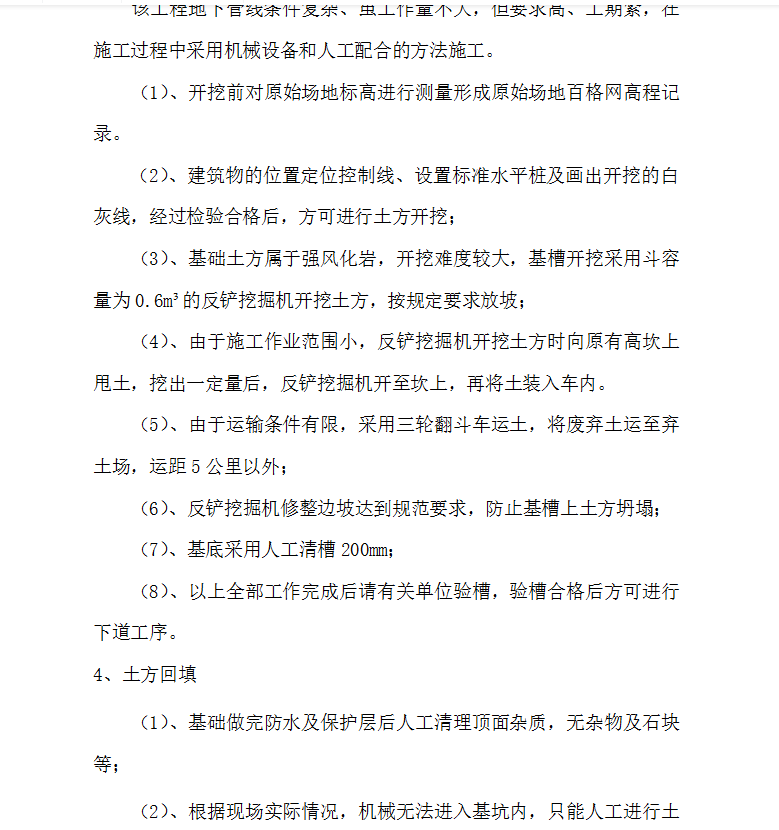

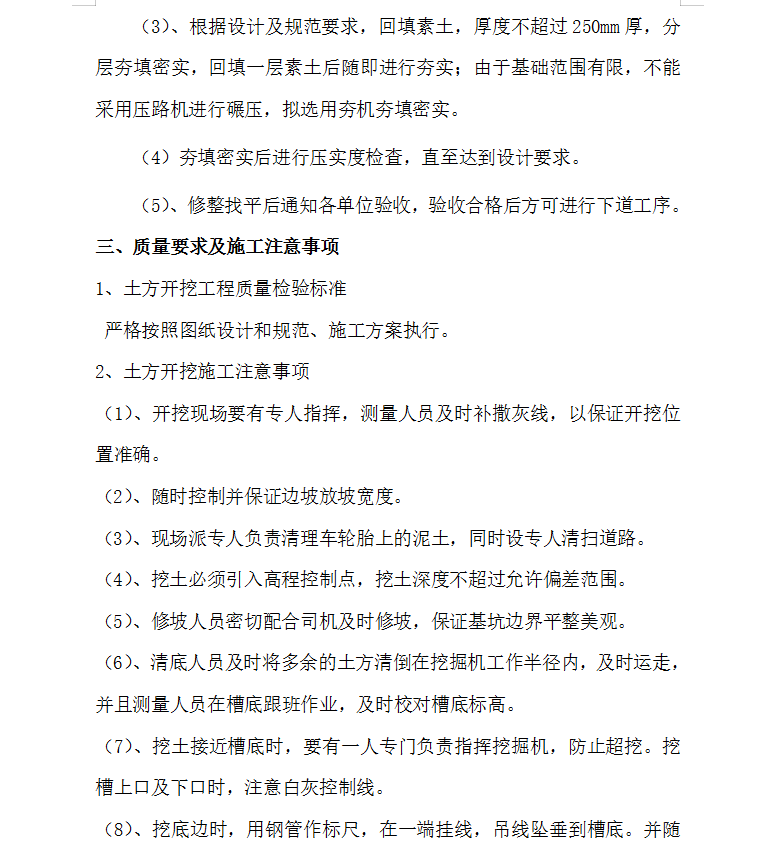

该工程地下管线条件复杂、虽工作量不大,但要求高、工期紧,在施工过程中采用机械设备和人工配合的方法施工。
