您当前位置:首页 » 岩土工程 » 地下工程
地下暗挖工程专项施工方案 72p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-05-29
  • 资料类型:RAR
  • 资料大小:344 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
地下暗挖工程专项施工方案 72p

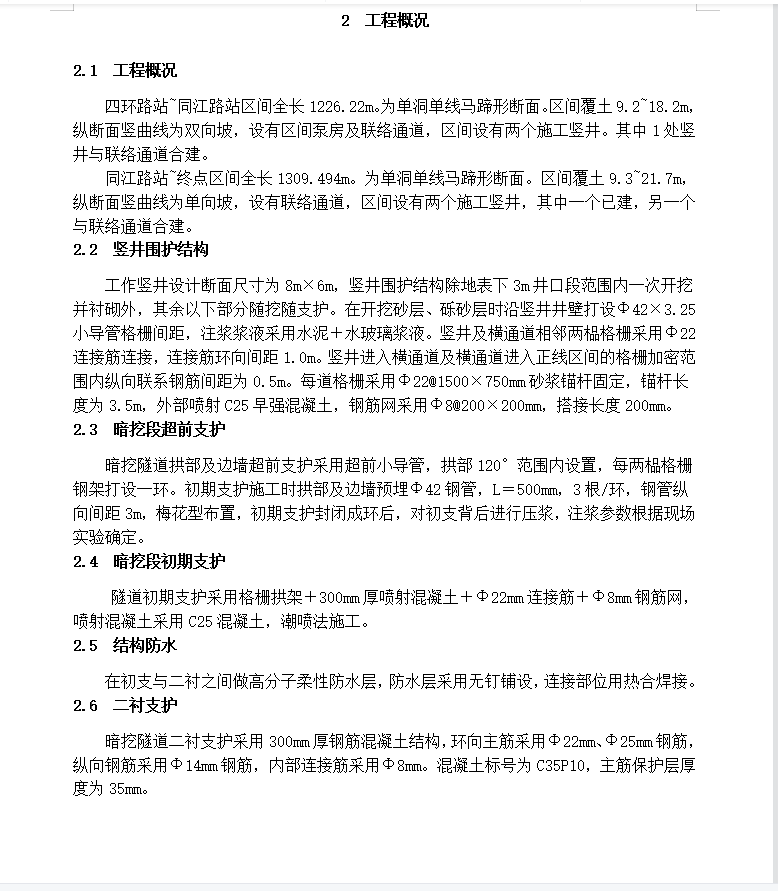

工作竖井设计断面尺寸为8m×6m,竖井围护结构除地表下3m井口段范围内一次开挖并衬砌外,其余以下部分随挖随支护。在开挖砂层、砾砂层时沿竖井井壁打设Ф42×3.25小导管格栅间距,注浆浆液采用水泥+水玻璃浆液。竖井及横通道相邻两榀格栅采用Ф22连接筋连接,连接筋环向间距1.0m。竖井进入横通道及横通道进入正线区间的格栅加密范围内纵向联系钢筋间距为0.5m。每道格栅采用Ф22@1500×750mm砂浆锚杆固定,锚杆长度为3.5m,外部喷射C25早强混凝土,钢筋网采用Ф8@200×200mm,搭接长度200mm。
资料截图

  • 地下暗挖工程专项施工方案 72p

  • 地下暗挖工程专项施工方案 72p
  • 地下暗挖工程专项施工方案 72p
