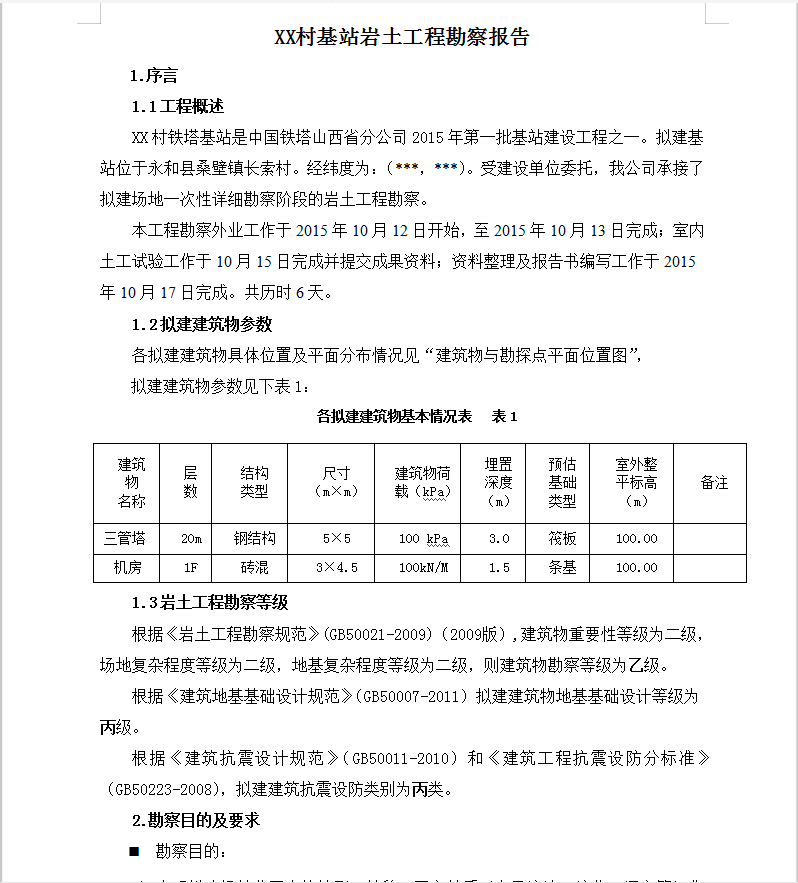

某村铁塔基站岩土工程勘察报告 18P

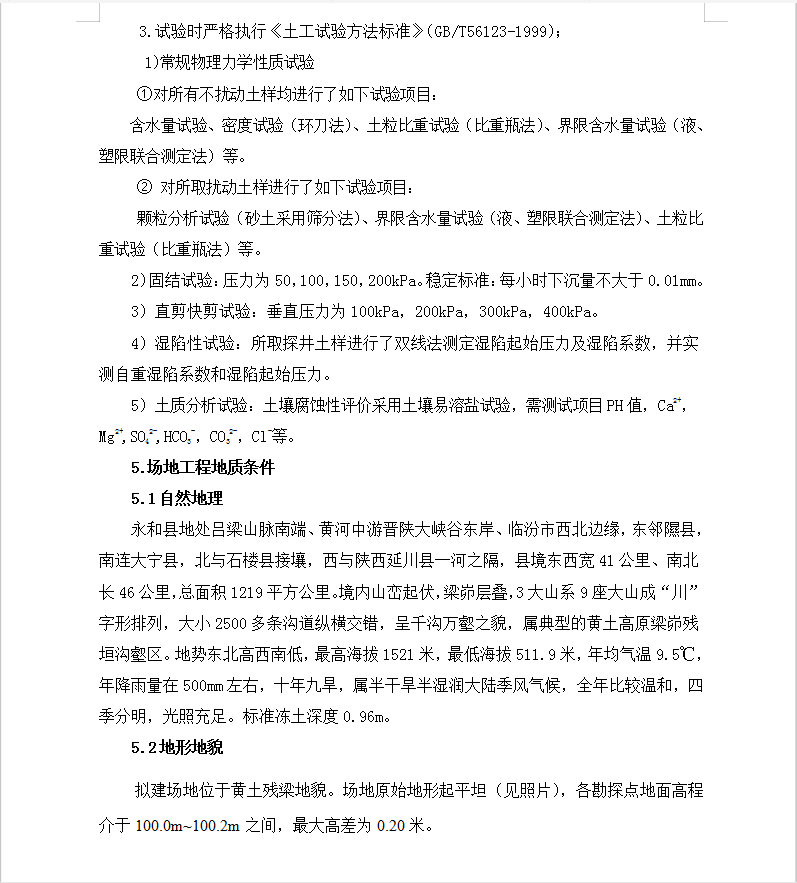

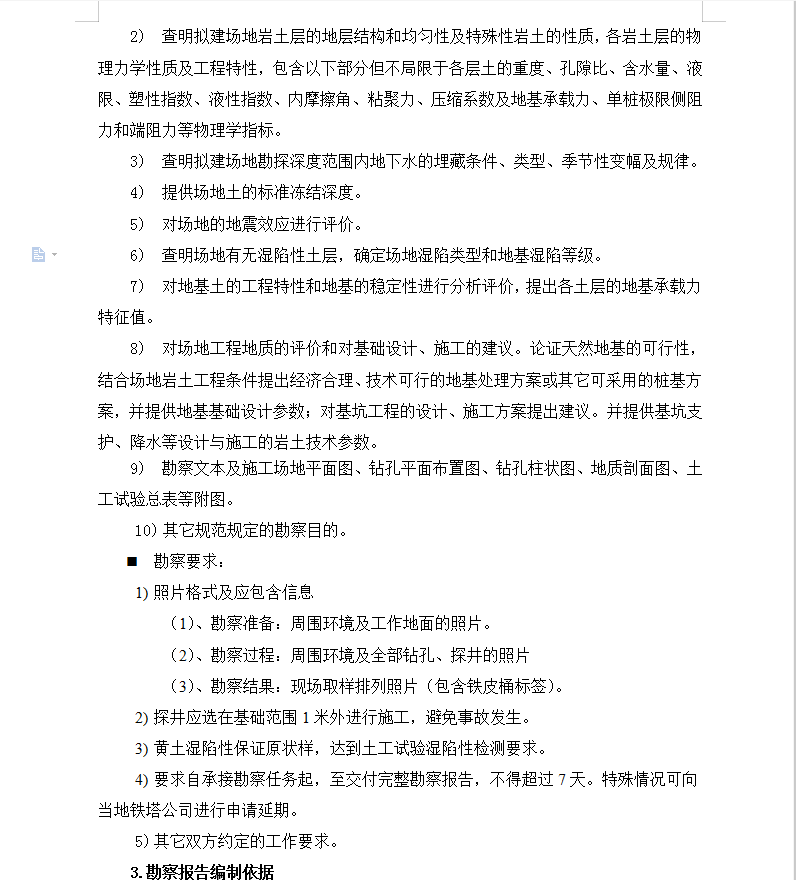

XX村铁塔基站是中国铁塔山西省分公司2015年第一批基站建设工程之一。拟建基站位于XX村。经纬度为:(***,***)。受建设单位委托,我公司承接了拟建场地一次性详细勘察阶段的岩土工程勘察。
本工程勘察外业工作于2015年10月12日开始,至2015年10月13日完成;室内土工试验工作于10月15日完成并提交成果资料;资料整理及报告书编写工作于2015年10月17日完成。共历时6天。
野外勘察方法
(1)外业钻探,采用SH30-2A工程钻机施工,钻孔中原状土样采用薄壁取土器,重锤少击法采取。
(2)探井采用人工开挖,人工坑壁刻取I级不扰动土样。
(3)标贯试验采用63.5kg自动落锤,φ42mm钻杆,按《岩土工程勘察规范》(GB50021-2001)(2009年版)第10.5.3条有关要求进行操作和试验。
(4)地下水位量测:钻进中遇到地下水时停钻量测初见水位,量测稳定水位的间隔时间对粉土和黏性土不得少于8h,并在全部钻孔结束后同一天内量测各孔静止水位,水位允许误差±5.0cm。
