您当前位置:首页 » 岩土工程 » 岩土工艺工法
深井点降水施工工艺标准
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-08-11
  • 资料类型:RAR
  • 资料大小:26.6 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

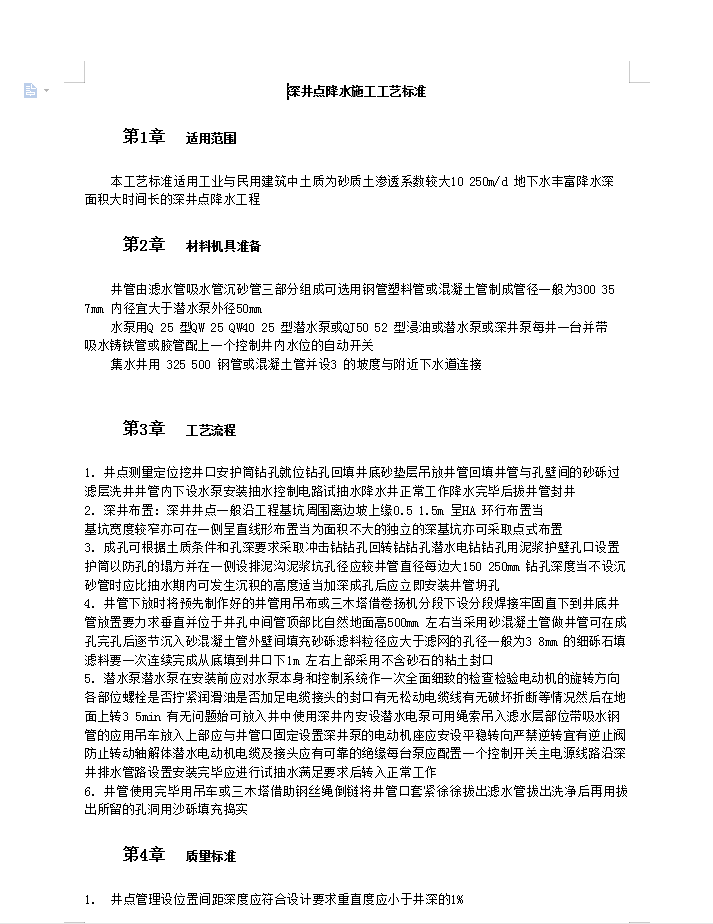

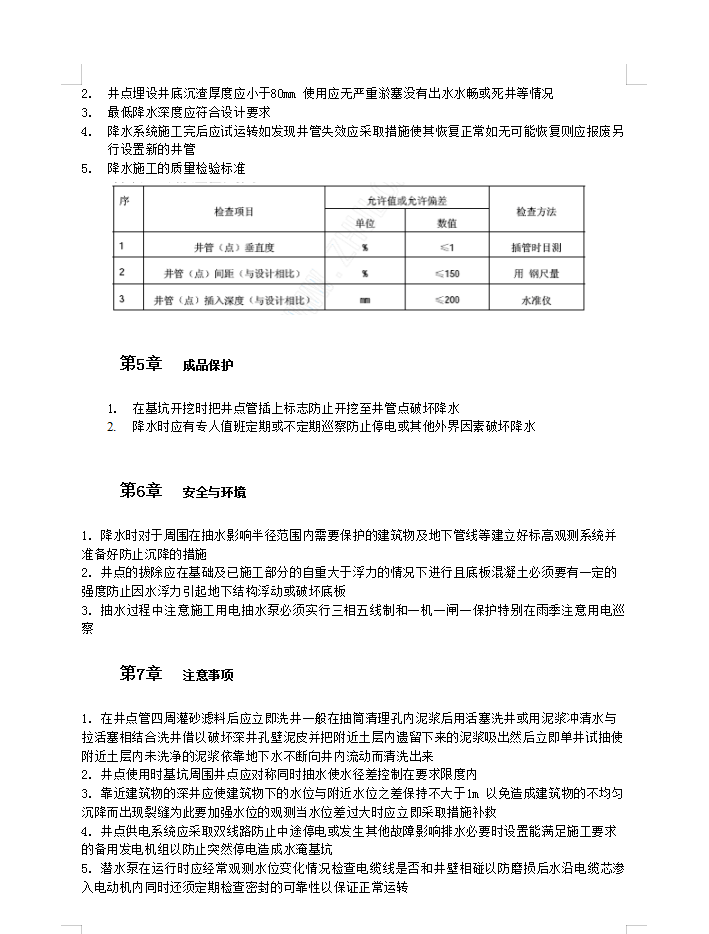

深井点降水施工工艺标准
本工艺标准适用工业与民用建筑中土质为砂质土渗透系数较大10 250m/d 地下水丰富降水深面积大时间长的深井点降水工程
1. 井点测量定位挖井口安护筒钻孔就位钻孔回填井底砂垫层吊放井管回填井管与孔壁间的砂砾过滤层洗井井管内下设水泵安装抽水控制电路试抽水降水井正常工作降水完毕后拔井管封井
2. 深井布置: 深井井点一般沿工程基坑周围离边坡上缘0.5 1.5m 呈HA 环行布置当
基坑宽度较窄亦可在一侧呈直线形布置当为面积不大的独立的深基坑亦可采取点式布置
3. 成孔可根据土质条件和孔深要求采取冲击钻钻孔回转钻钻孔潜水电钻钻孔用泥浆护壁孔口设置护筒以防孔的塌方并在一侧设排泥沟泥浆坑孔径应较井管直径每边大150 250mm 钻孔深度当不设沉砂管时应比抽水期内可发生沉积的高度适当加深成孔后应立即安装井管坍孔
4. 井管下放时将预先制作好的井管用吊布或三木塔借卷扬机分段下设分段焊接牢固直下到井底井管放置要力求垂直并位于井孔中间管顶部比自然地面高500mm 左右当采用砂混凝土管做井管可在成孔完孔后逐节沉入砂混凝土管外壁间填充砂砾滤料粒径应大于滤网的孔径一般为3 8mm 的细砾石填滤料要一次连续完成从底填到井口下1m 左右上部采用不含砂石的粘土封口
5. 潜水泵潜水泵在安装前应对水泵本身和控制系统作一次全面细致的检查检验电动机的旋转方向各部位螺栓是否拧紧润滑油是否加足电缆接头的封口有无松动电缆线有无破坏折断等情况然后在地面上转3 5min 有无问题始可放入井中使用深井内安设潜水电泵可用绳索吊入滤水层部位带吸水钢管的应用吊车放入上部应与井管口固定设置深井泵的电动机座应安设平稳转向严禁逆转宜有逆止阀防止转动轴解体潜水电动机电缆及接头应有可靠的绝缘每台泵应配置一个控制开关主电源线路沿深井排水管路设置安装完毕应进行试抽水满足要求后转入正常工作
6. 井管使用完毕用吊车或三木塔借助钢丝绳倒链将井管口套紧徐徐拔出滤水管拔出洗净后再用拔出所留的孔洞用沙砾填充捣实
资料截图
  • 深井点降水施工工艺标准
  • 深井点降水施工工艺标准
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
