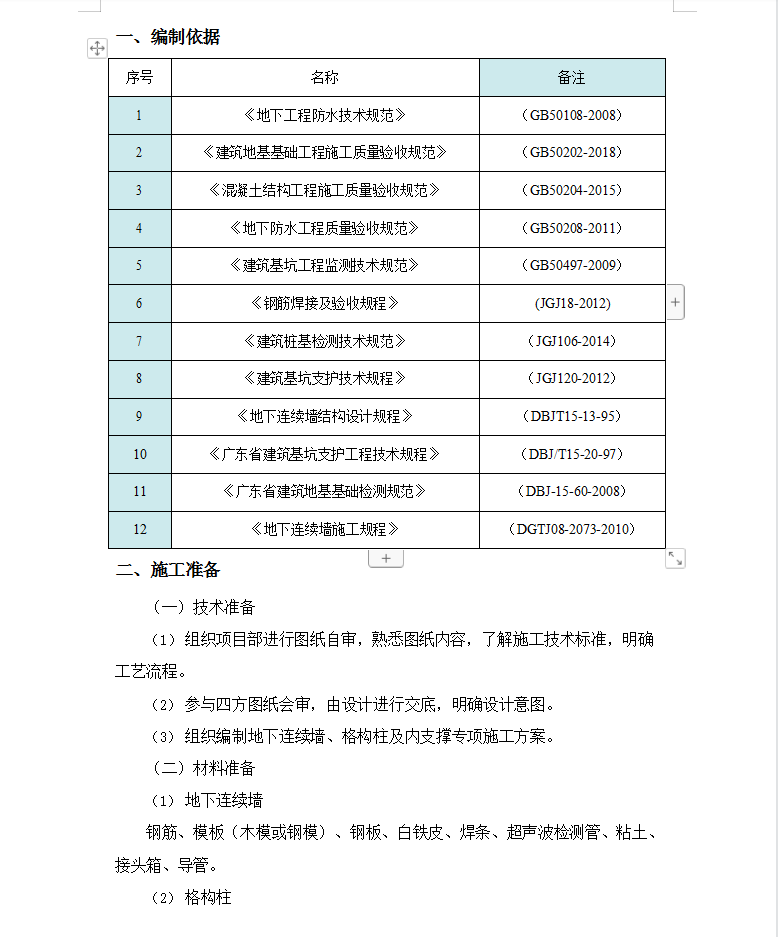

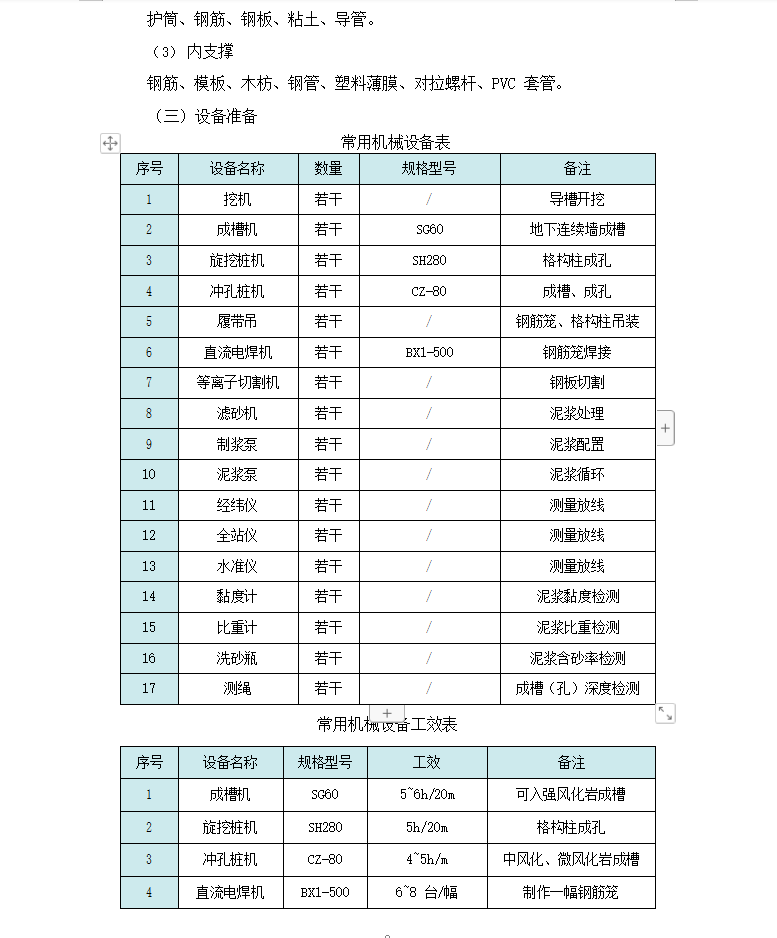

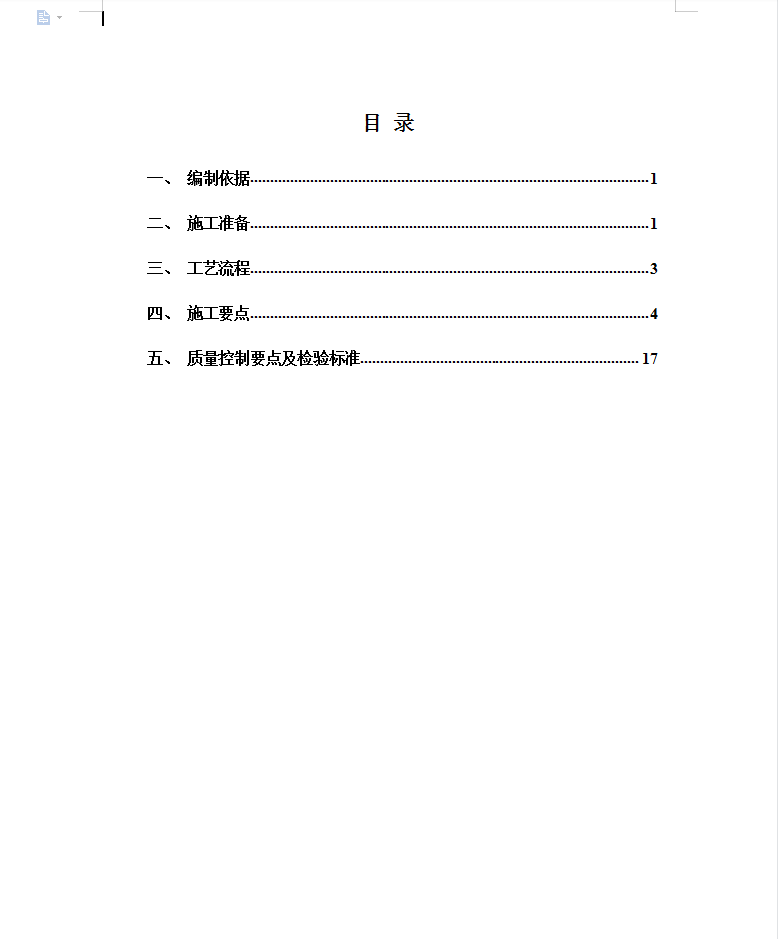

基坑支护(地下连续墙+内支撑)施工工艺 23P
施工前现场场地完成“三通一平”工作,地下管线、地面废旧建筑物等均拆除完成,临水、临电已接驳到位并能满足施工需求。综合考虑拟采用设备型号参数,在场内修建临时施工道路,满足大型机械设备及材料运输车辆通行。在基坑中部设置泥浆池,分三级贮存,采用 240mm 厚灰砂砖砌筑,内侧抹灰,地面以下 1.5m,高出地面 0.5m,分为新浆池、循环池和废浆池。泥浆池体积应按照每日成槽方量的 1.5~2 倍进行设置,以满足现场施工需求。
