斜井灌浆提升系统施工工法 23P

斜井灌浆提升系统施工工法适用于水电站斜井直线段灌浆施工。

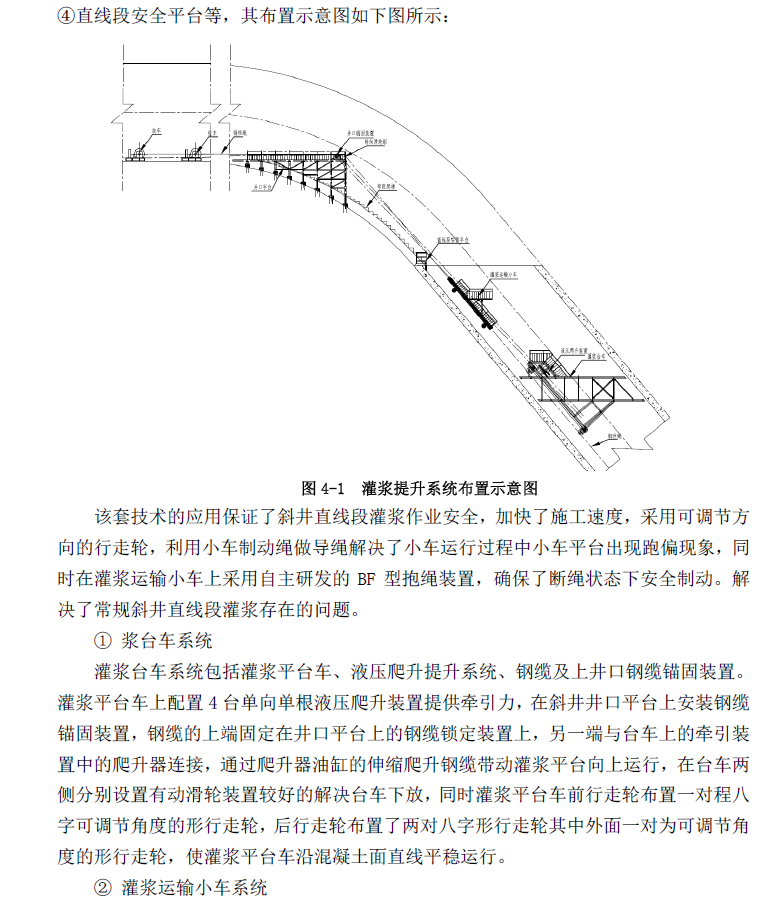

水电站地下洞室群在设计布置时由于斜井水的流态较竖井好、损失也较少,常作为引水遂洞斜竖井选则时的首选,斜井的布置均为斜井上弯段、直线段及斜井下弯段;斜井施工也是整个电站施工难度较大,不安全因素较多的施工环节;近年来,随着科学技术的发展,国家对施工安全、施工质量均有较高的要求;如何做到又好又快的施工一直是我们研究的方向;斜井施工按工序分为开挖施工、混凝土施工、灌浆施工,按部位分又分为斜井上弯段施工、斜井直线段施工和斜井下弯段施工;灌浆施工时首先进行的是斜井直线段施工,最后进行上下弯段施工,斜井灌浆施工是斜井施工的最后一道工序,也是保障施工质量的关键环节,直线段灌浆施工安全风险大,如何提高斜井直线段灌浆施工设备的安全性能及最大限度的方便施工,提高施工质量、加快施工速度与斜井直线段灌浆施工辅助设备的选择与布置密切相关。一般而言,斜井直线段固结灌浆从井的下部逐渐向上推进,分段、分序进行,直线段灌浆设置钻孔灌浆台车进行。
