回填土工程常因工程量的大小、结构形式的不同、使用的夯实机械的不同而所采取的施工方案有所差异,为了提高土方工程中土方回填的施工工艺水平,明确施工程序、施工要点和质量控制要求;统一土方回填施工质量的验收,并在施工过程中加强对安全文明与环境控制的力度,特制定本施工工艺标准。
本工艺标准适用于工业及民用建筑物(构筑物)平整场地、基坑、基槽、室内地坪、管沟及广场等人工回填土。

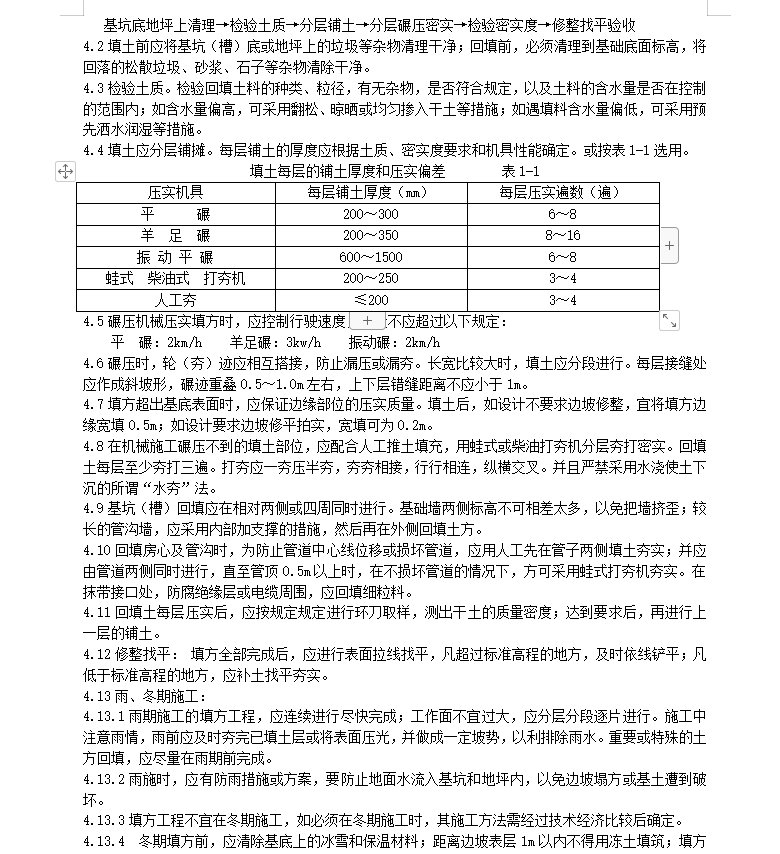

基坑底地坪上清理→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收
填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
检验土质。检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。
